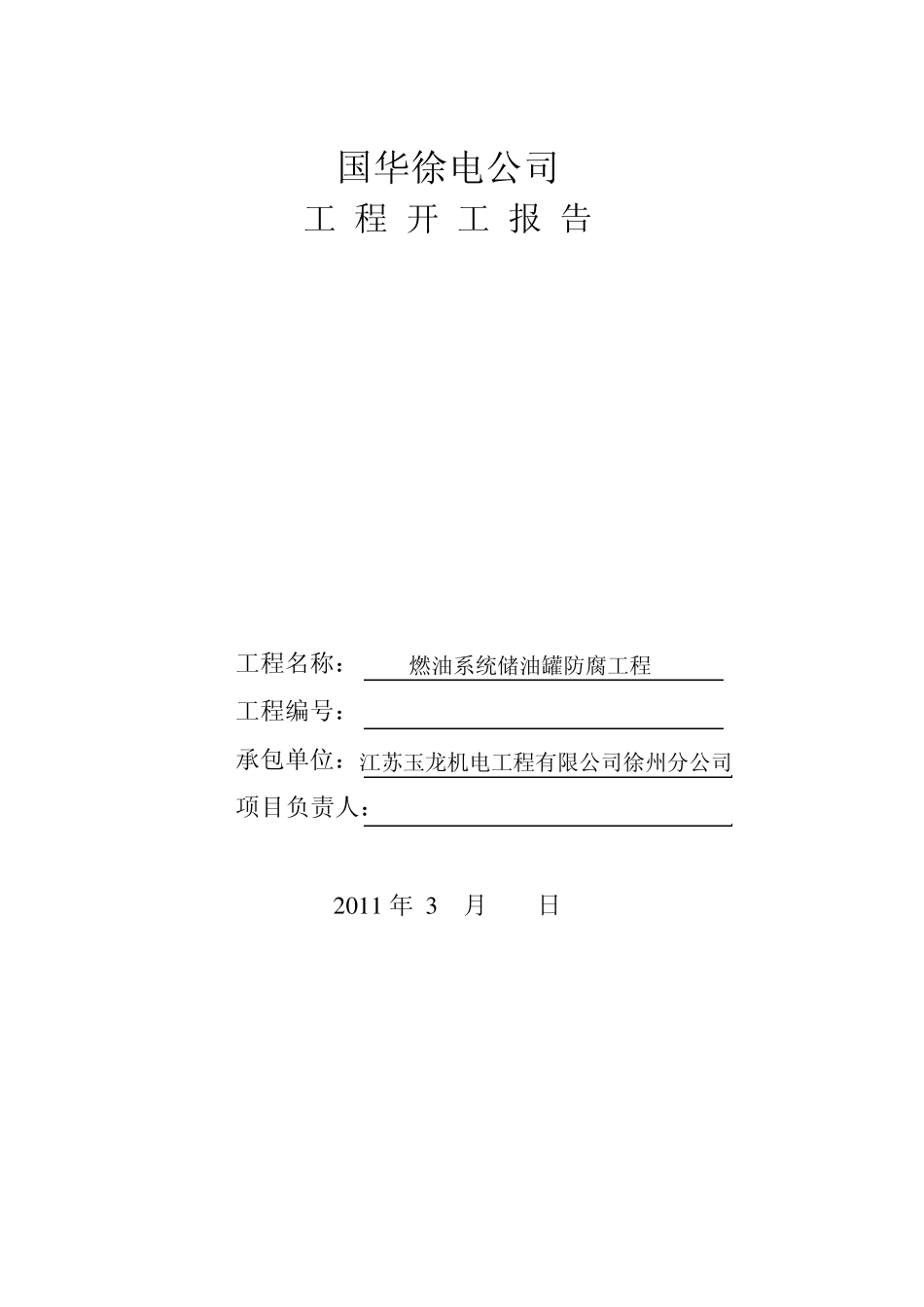

国华徐电公司 工 程 开 工 报 告 工程名称: 燃油系统储油罐防腐工程 工程编号: GHXD-QT-073 承包单位:江苏玉龙机电工程有限公司徐州分公司 项目负责人: 2 0 1 1 年 3 月 日 一、项目名称:燃油系统储油罐防腐工程 二、计划资金(元) 其中:设备费:0 元 材料费:1 2 0 0 0 0 元 人工费:1 0 6 0 0 0 元 三、开工:2 0 1 1 年 3 月 1 5 日开工至 2 0 1 1 年 6 月 3 0 日 四、项目主要内容:项目的实施内容、项目的准备情况、施工前的各种资料准备情况(包括:施工组织措施、安全技术措施、安全协议等资料) 1 、项目的实施内容: 1 .1 储油罐内、外壁喷砂除锈; 1 .2 储油罐外壁锈蚀坑修补、打磨; 1 .3 储油罐内、外罐壁防腐; 1 .4 储油罐附属设备除锈防腐。 2、项目的准备情况: 1 .1 施工单位资质已审查,具备施工资质; 1 .2 施工合同已签订; 1 .3 施工人员进厂手续已办理并进行安规考试、三级安全教育、技术交底; 1 .4 施工所需工器具、材料已备齐; 1 .5 项目负责人、工作负责人、安全监护人已确定; 1 .6 防腐技术方案已制定并审批。 3、施工前的各种资料准备情况: 3 .1 安全生产管理协议已签订; 3 .2 施工三措已制定并审批; 3 .3 项目作业风险已进行评估。 五、设计说明及预达到经济效益: 燃料油区两台1000m3 储油罐已投用约25 年,现作为我公司2×1000MW 机组建设工程的配套设备予以保留。根据江苏省特种设备安全监督检验研究院徐州分院出具的《徐州发电厂 1000 m3 储油罐鉴定检验报告》中“油罐内外部外观检查”检验为:“不合格”的结论,需对两台储油罐进行内外壁防腐,以使其达到满足安全生产的要求。 六、材料到货情况: 工程所需的材料已到货,可以满足施工需要。 七、工程依据质量验收标准: 1、按照以下工序进行施工: 降温带水喷砂除锈→外壁环氧胶泥找平、机械打磨→刷一遍底漆→刷二遍底漆→喷一遍面漆→喷二遍面漆→自然固化→成品保护,每道工序施工结束后由乙方通知甲方进行验收,经甲方验收并签字确认后方可进行下一道工序施工; 2、漆膜外观检验:涂膜均匀、表面光滑平整、颜色一致、无针孔、气泡、皱皮、流坠及剥落等缺陷,无漏涂、误涂; 3、GB8923《涂装前钢材表面锈蚀等级和除锈等级》; 4、GB/T13288《涂装前钢材表面粗糙度等级的评定》。 八、简要技术措施: 储油罐内、外壁...
