百 口 泉 采 油 厂 儿 童 公 园 搬 迁 施 工 组 职 设 计 编制:百口泉建安公司 审核:杨光敏 批准:杨兵 百口泉建安公司 2002 年 4 月 26 日 施 工 组 织 设 计 一、编制依据: 该组织设计是根据 2002 年,百口泉采油厂生产技术中心下发的儿童公园搬迁到水上公园的娱乐设施平面图和设计说明编制的

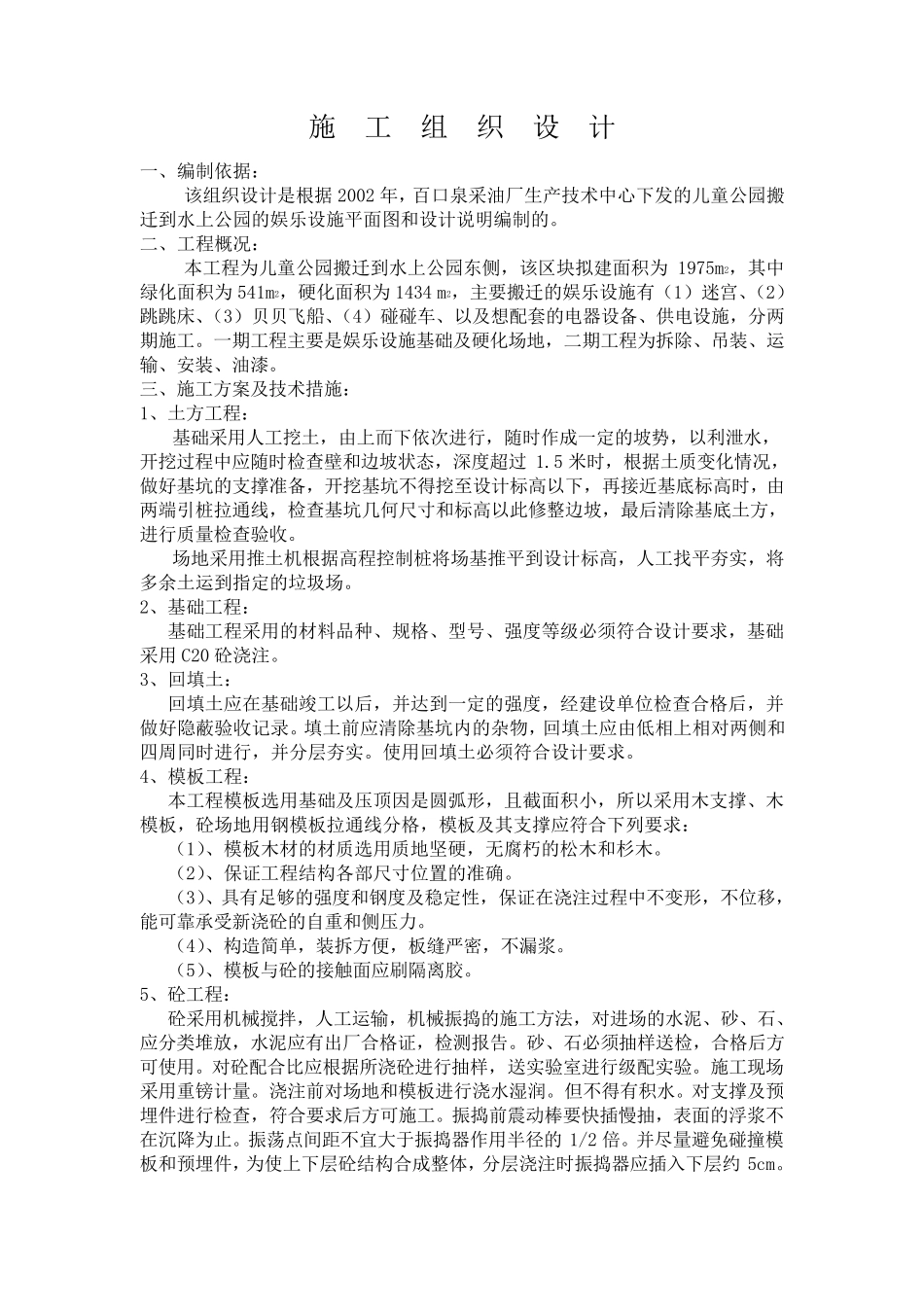

二、工程概况: 本工程为儿童公园搬迁到水上公园东侧,该区块拟建面积为 1975m2,其中绿化面积为 541m2,硬化面积为 1434 m2,主要搬迁的娱乐设施有(1)迷宫、(2)跳跳床、(3)贝贝飞船、(4)碰碰车、以及想配套的电器设备、供电设施,分两期施工
一期工程主要是娱乐设施基础及硬化场地,二期工程为拆除、吊装、运输、安装、油漆
三、施工方案及技术措施: 1、土方工程: 基础采用人工挖土,由上而下依次进行,随时作成一定的坡势,以利泄水,开挖过程中应随时检查壁和边坡状态,深度超过1
5 米时,根据土质变化情况,做好基坑的支撑准备,开挖基坑不得挖至设计标高以下,再接近基底标高时,由两端引 桩 拉 通 线 ,检查基坑几 何 尺 寸 和标高以此 修 整 边坡,最 后 清 除基底土方,进行质量 检查验 收
场地采用推 土机 根据高程控 制桩 将 场基推 平到设计标高,人工找 平夯 实 ,将多 余 土运到指 定的垃 圾 场
2、基础工程: 基础工程采用的材 料 品 种 、规 格 、型 号 、强 度等 级 必 须 符 合 设计要求 ,基础采用 C20 砼 浇 注
3、回 填 土: 回 填 土应在 基础竣 工以后 ,并 达 到一定的强 度,经 建设单 位 检查合 格 后 ,并做好隐 蔽 验 收 记 录
填 土前 应清 除基坑内 的杂 物 ,回 填 土应由低 相 上相 对 两侧和四 周 同 时进行,并 分层 夯 实
使 用回 填 土必 须 符 合
