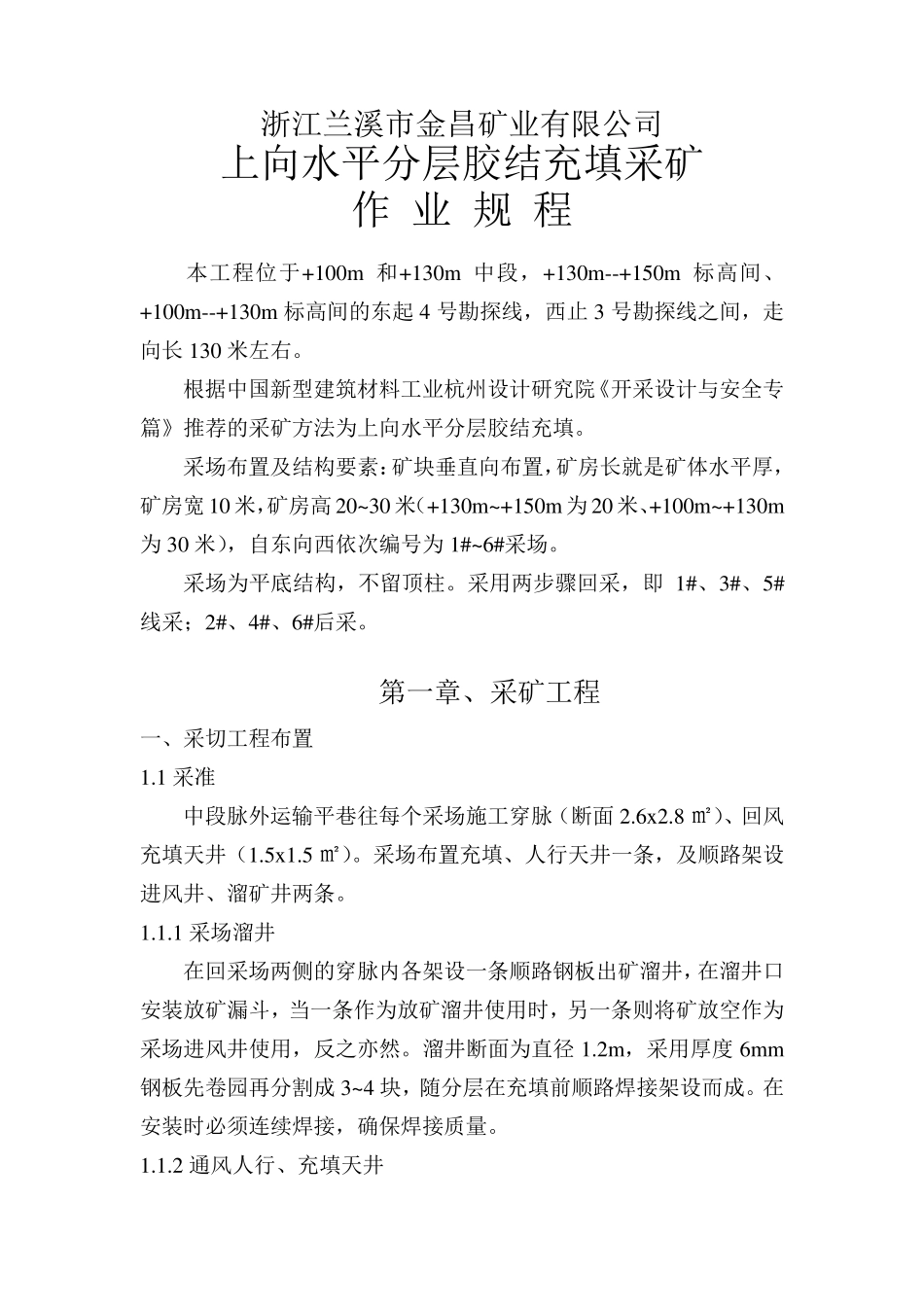

浙江兰溪市金昌矿业有限公司 上向水平分层胶结充填采矿 作 业 规 程 本工程位于+100m 和+130m 中段,+130m--+150m 标高间、+100m--+130m 标高间的东起 4 号勘探线,西止 3 号勘探线之间,走向长 130 米左右。 根据中国新型建筑材料工业杭州设计研究院《开采设计与安全专篇》推荐的采矿方法为上向水平分层胶结充填。 采场布置及结构要素:矿块垂直向布置,矿房长就是矿体水平厚,矿房宽 10 米,矿房高20~30 米(+130m~+150m 为 20 米、+100m~+130m为 30 米),自东向西依次编号为 1#~6#采场。 采场为平底结构,不留顶柱。采用两步骤回采,即 1#、3#、5#线采;2#、4#、6#后采。 第一章、采矿工程 一、采切工程布置 1.1 采准 中段脉外运输平巷往每个采场施工穿脉(断面 2.6x2.8 ㎡)、回风充填天井(1.5x1.5 ㎡)。采场布置充填、人行天井一条,及顺路架设进风井、溜矿井两条。 1.1.1 采场溜井 在回采场两侧的穿脉内各架设一条顺路钢板出矿溜井,在溜井口安装放矿漏斗,当一条作为放矿溜井使用时,另一条则将矿放空作为采场进风井使用,反之亦然。溜井断面为直径 1.2m,采用厚度 6mm钢板先卷园再分割成 3~4 块,随分层在充填前顺路焊接架设而成。在安装时必须连续焊接,确保焊接质量。 1.1.2 通风人行、充填天井 人行、充填和通风共用一井,断面 1.5mx1.5m。天井内按标准架设人行梯子和充填管路。 1.1.3 采场联络道 采场采用 1 立方电铲出矿,为便于电铲在各采场间移动,在 2#、4#、6#采场顶板矿体内施工一条断面 2.6mx2.8m 的巷道作为电铲的避炮和转移、维修的主要通道,该通道随分层进行回采、充填顺路上升。电铲的小修和保养在采场内进行。大修时,从天井用慢动稳车提升到上中段维修。 1.2 切割拉底工程 在采场采准工程完成后,以采场划分界线为界,进行拉底剥帮工作。在拉底时,优先考虑人行、通风井。充填天井与拉底巷的贯通,溜井下口及时安装放矿漏斗。为安全起见,拉底时需在采场顶盘矿体内品味低或矿石夹层中预留直径 3.0 米不规则矿柱用于支撑采场顶板,减小矿房空间跨度。 二、采矿与回采工序 2.1 回采 回采拉底层时采用剥帮的方法将采场的底部全部剥开,自第二分层起 1#、3#、5#采场采用阶梯式回采,每个采场分为 2~3 个分区回采,第1 区(约为采场的一半),然后再回采第2 区与 3,以充分发挥电铲的工作效率,满足溜井出矿需要。 回采过程中采用水平孔进行凿岩...
