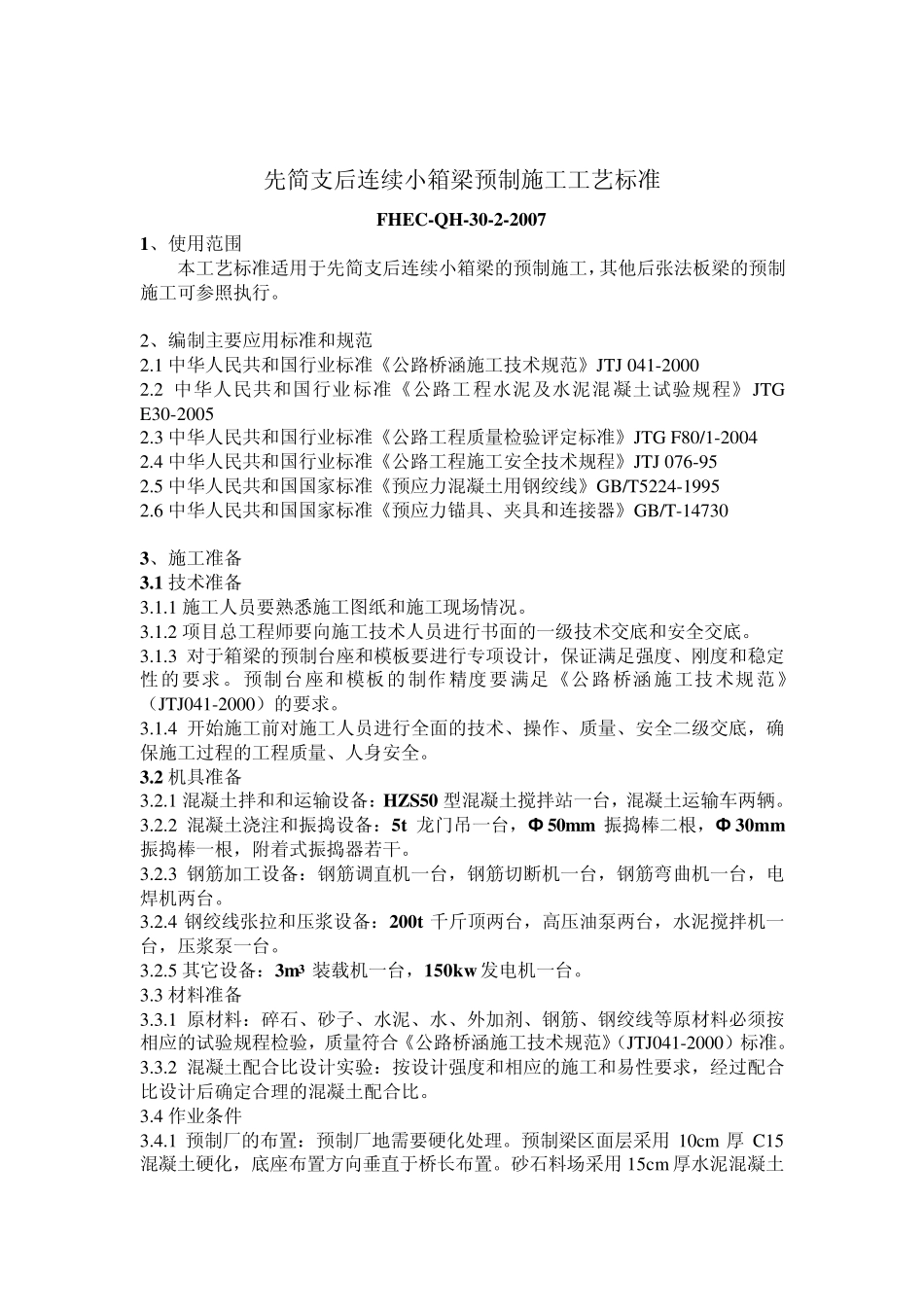

先简支后连续小箱梁预制施工工艺标准 FHEC-QH-30-2-2007 1、使用范围 本工艺标准适用于先简支后连续小箱梁的预制施工,其他后张法板梁的预制施工可参照执行
2、编制主要应用标准和规范 2
1 中华人民共和国行业标准《公路桥涵施工技术规范》JTJ 041-2000 2
2 中华人民共和国行业标准《公路工程水泥及水泥混凝土试验规程》JTG E30-2005 2
3 中华人民共和国行业标准《公路工程质量检验评定标准》JTG F80/1-2004 2
4 中华人民共和国行业标准《公路工程施工安全技术规程》JTJ 076-95 2
5 中华人民共和国国家标准《预应力混凝土用钢绞线》GB/T5224-1995 2
6 中华人民共和国国家标准《预应力锚具、夹具和连接器》GB/T-14730 3、施工准备 3
1 技术准备 3
1 施工人员要熟悉施工图纸和施工现场情况
2 项目总工程师要向施工技术人员进行书面的一级技术交底和安全交底
3 对于箱梁的预制台座和模板要进行专项设计,保证满足强度、刚度和稳定性的要求
预制台座和模板的制作精度要满足《公路桥涵施工技术规范》(JTJ041-2000)的要求
4 开始施工前对施工人员进行全面的技术、操作、质量、安全二级交底,确保施工过程的工程质量、人身安全
2 机具准备 3
1 混凝土拌和和运输设备:HZS50 型混凝土搅拌站一台,混凝土运输车两辆
2 混凝土浇注和振捣设备:5t 龙门吊一台,Ф 50mm 振捣棒二根,Ф 30mm振捣棒一根,附着式振捣器若干
3 钢筋加工设备:钢筋调直机一台,钢筋切断机一台,钢筋弯曲机一台,电焊机两台
4 钢绞线张拉和压浆设备:200t 千斤顶两台,高压油泵两台,水泥搅拌机一台,压浆泵一台
5 其它设备:3m3 装载机一台
