电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

光伏电站验收的八大环节

光伏电站验收的八大环节_第1页
1/6
光伏电站验收的八大环节_第2页
2/6
光伏电站验收的八大环节_第3页
3/6

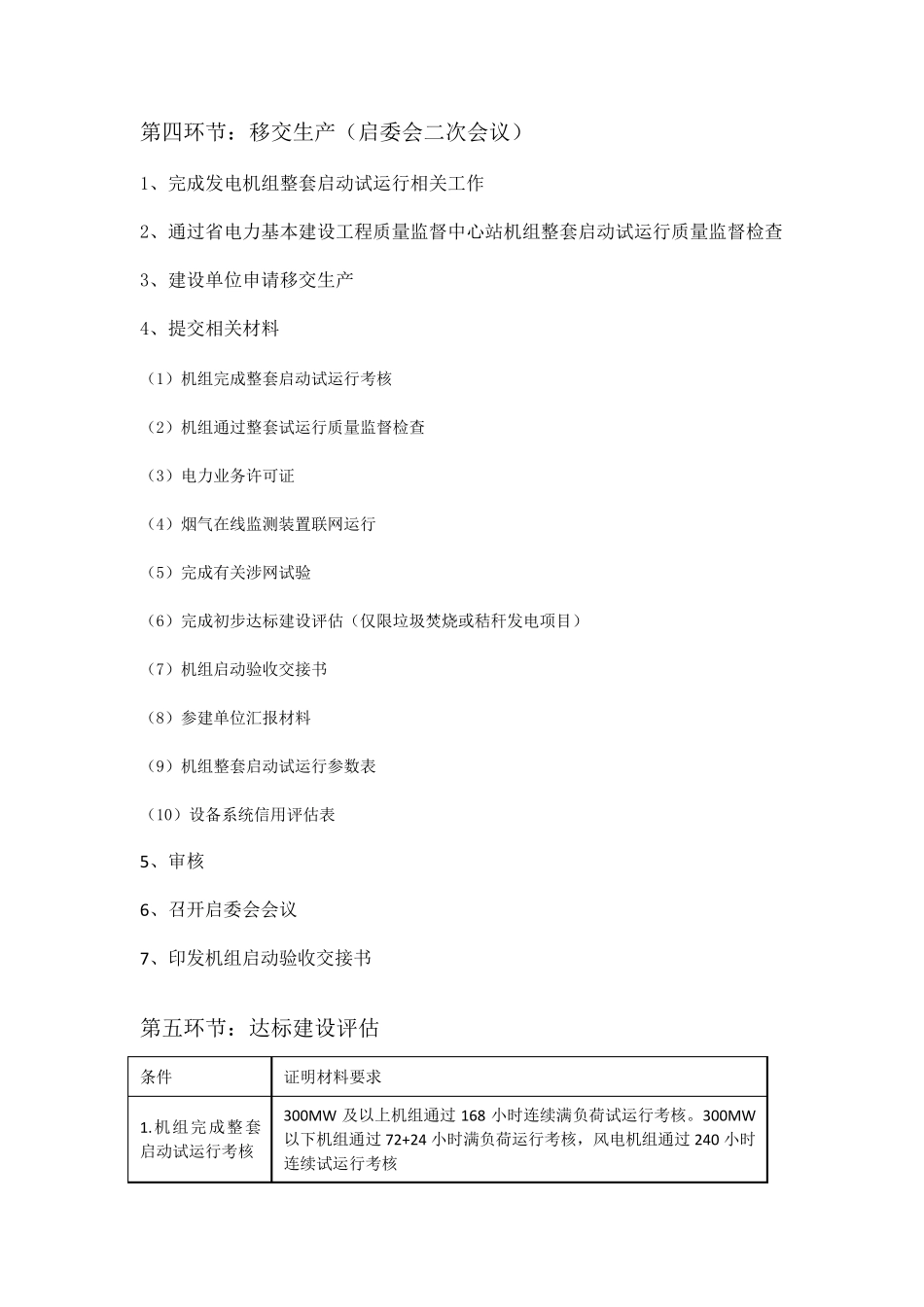

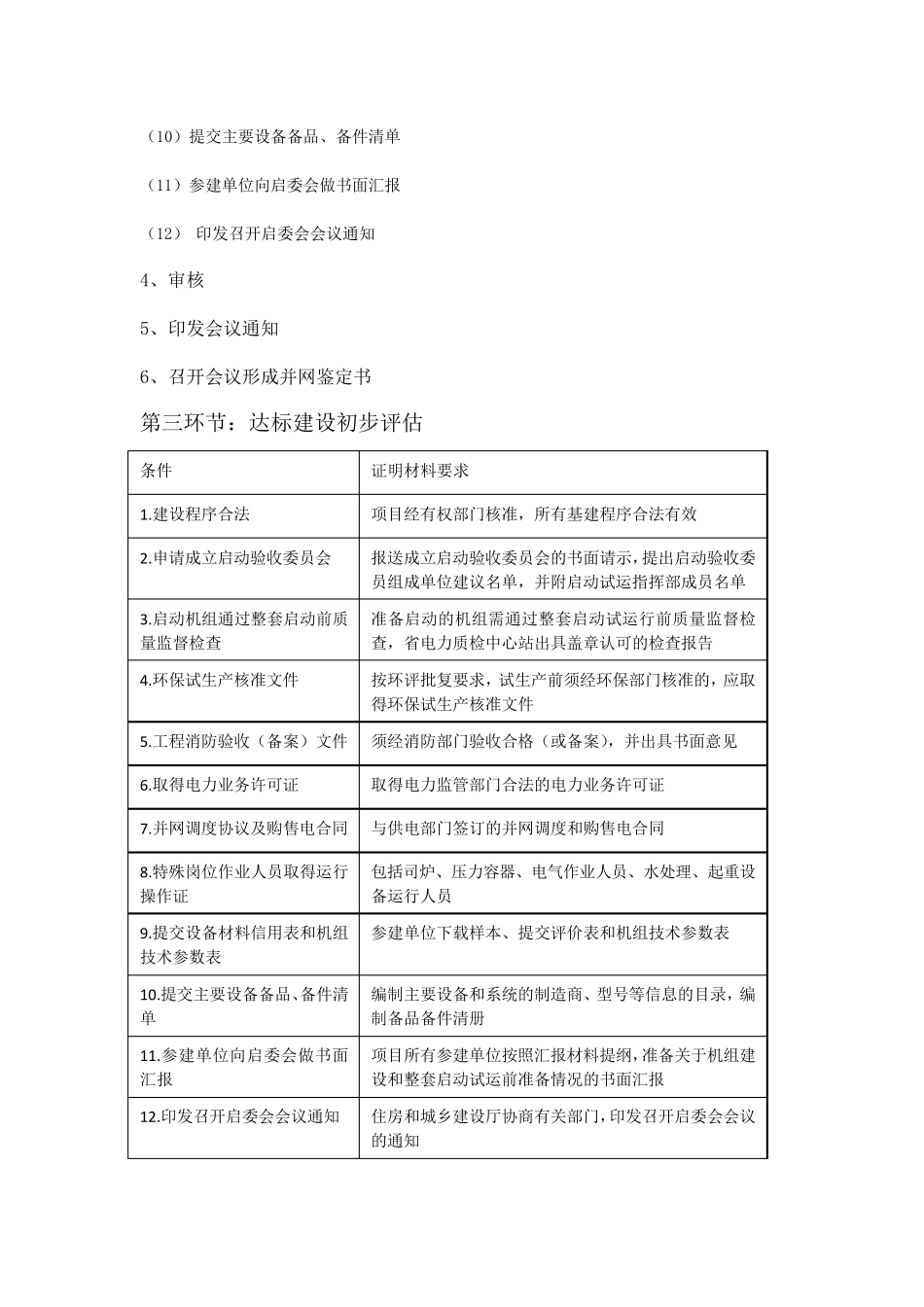

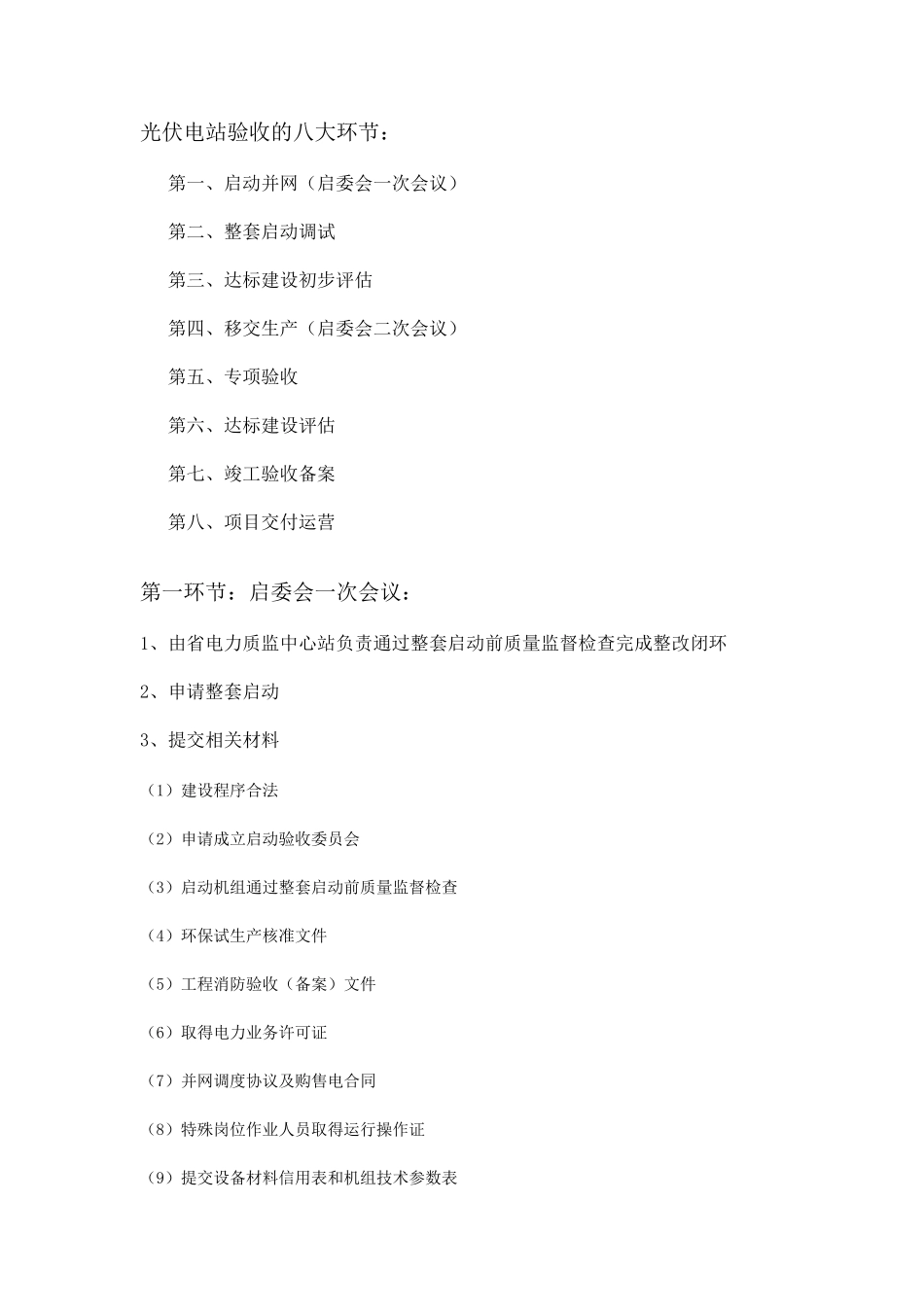

光伏电站验收的八大环节: 第一、启动并网(启委会一次会议) 第二、整套启动调试 第三、达标建设初步评估 第四、移交生产(启委会二次会议) 第五、专项验收 第六、达标建设评估 第七、竣工验收备案 第八、项目交付运营 第一环节:启委会一次会议: 1、由省电力质监中心站负责通过整套启动前质量监督检查完成整改闭环 2、申请整套启动 3、提交相关材料 (1)建设程序合法 (2)申请成立启动验收委员会 (3)启动机组通过整套启动前质量监督检查 (4)环保试生产核准文件 (5)工程消防验收(备案)文件 (6)取得电力业务许可证 (7)并网调度协议及购售电合同 (8)特殊岗位作业人员取得运行操作证 (9)提交设备材料信用表和机组技术参数表 (10)提交主要设备备品、备件清单 (11)参建单位向启委会做书面汇报 (12) 印发召开启委会会议通知 4、审核 5、印发会议通知 6、召开会议形成并网鉴定书 第三环节:达标建设初步评估 条件 证明材料要求 1.建设程序合法 项目经有权部门核准,所有基建程序合法有效 2.申请成立启动验收委员会 报送成立启动验收委员会的书面请示,提出启动验收委员组成单位建议名单,并附启动试运指挥部成员名单 3.启动机组通过整套启动前质量监督检查 准备启动的机组需通过整套启动试运行前质量监督检查,省电力质检中心站出具盖章认可的检查报告 4.环保试生产核准文件 按环评批复要求,试生产前须经环保部门核准的,应取得环保试生产核准文件 5.工程消防验收(备案)文件 须经消防部门验收合格(或备案),并出具书面意见 6.取得电力业务许可证 取得电力监管部门合法的电力业务许可证 7.并网调度协议及购售电合同 与供电部门签订的并网调度和购售电合同 8.特殊岗位作业人员取得运行操作证 包括司炉 、压 力容 器 、电气 作业人员、水 处 理 、起 重 设备运行人员 9.提交设备材料信 用 表 和机组技 术 参数 表 参建单位下 载 样 本 、提交评价 表 和机组技 术 参数 表 10.提交主要设备备品、备件清单 编 制 主要设备和系 统 的制 造 商 、型 号 等 信 息 的目录 ,编制 备品备件清册 11.参建单位向启委会做书面汇报 项目所有参建单位按照 汇报材料提纲 ,准备关 于 机组建设和整套启动试运前准备情 况 的书面汇报 12.印发召开启委会会议通知 住 房 和城 乡 建设厅 协商 有关 部门,印发召开启委会会议的通...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

光伏电站验收的八大环节

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
