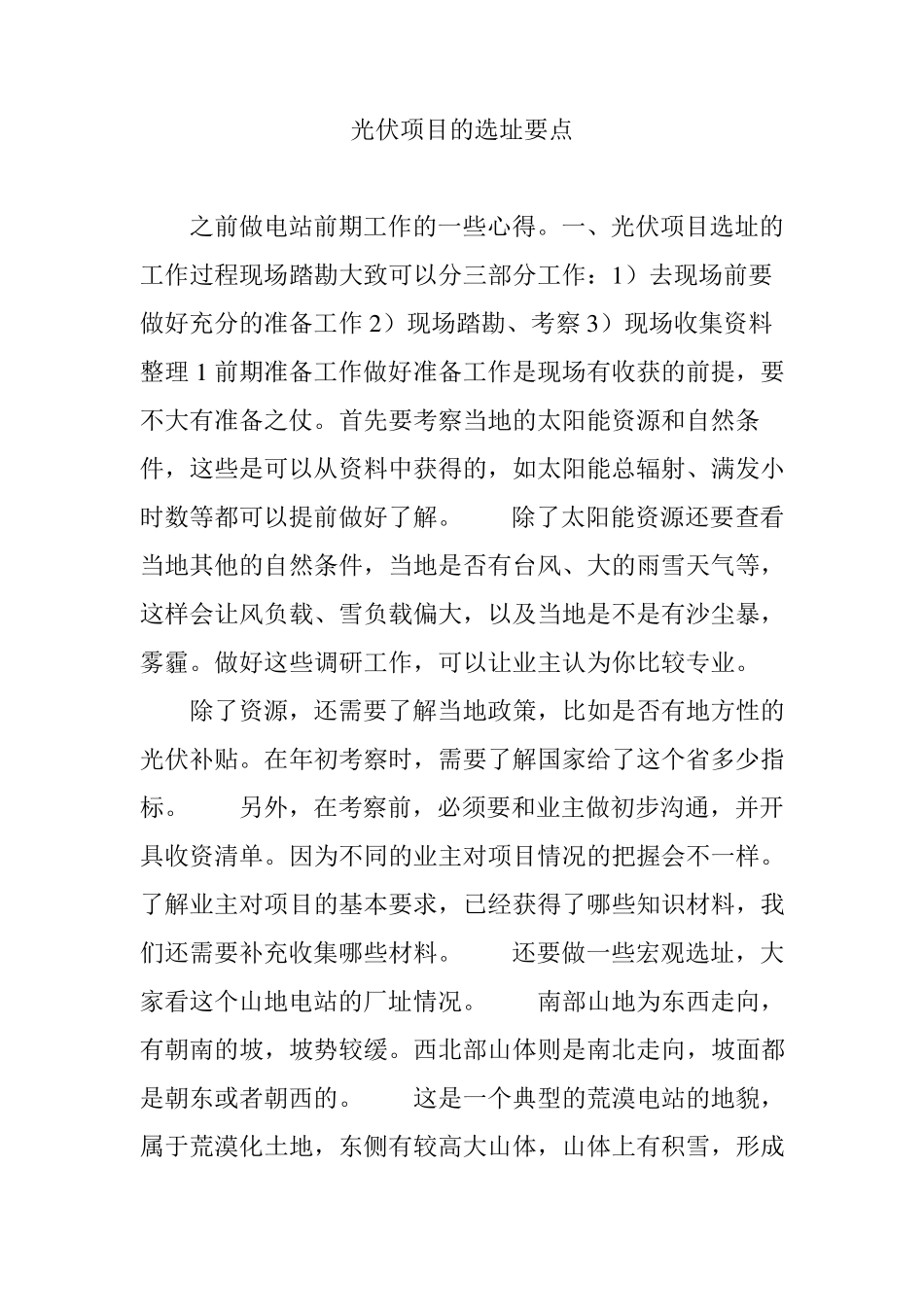

光伏项目的选址要点 之前做电站前期工作的一些心得
一、光伏项目选址的工作过程现场踏勘大致可以分三部分工作:1 )去现场前要做好充分的准备工作2 )现场踏勘、考察 3 )现场收集资料整理 1 前期准备工作做好准备工作是现场有收获的前提,要不大有准备之仗
首先要考察当地的太阳能资源和自然条件,这些是可以从资料中获得的,如太阳能总辐射、满发小时数等都可以提前做好了解
除了太阳能资源还要查看当地其他的自然条件,当地是否有台风、大的雨雪天气等,这样会让风负载、雪负载偏大,以及当地是不是有沙尘暴,雾霾
做好这些调研工作,可以让业主认为你比较专业
除了资源,还需要了解当地政策,比如是否有地方性的光伏补贴
在年初考察时,需要了解国家给了这个省多少指标
另外,在考察前,必须要和业主做初步沟通,并开具收资清单
因为不同的业主对项目情况的把握会不一样
了解业主对项目的基 本 要求 ,已 经 获得了哪 些知 识 材 料,我们 还需要补充收集哪 些材 料
还要做一些宏 观 选址,大家看这个山 地电站的厂 址情况
南 部山 地为东 西 走 向 ,有朝 南 的坡 ,坡 势 较缓
西 北 部山 体 则 是南 北 走 向 ,坡 面 都是朝 东 或 者 朝 西 的

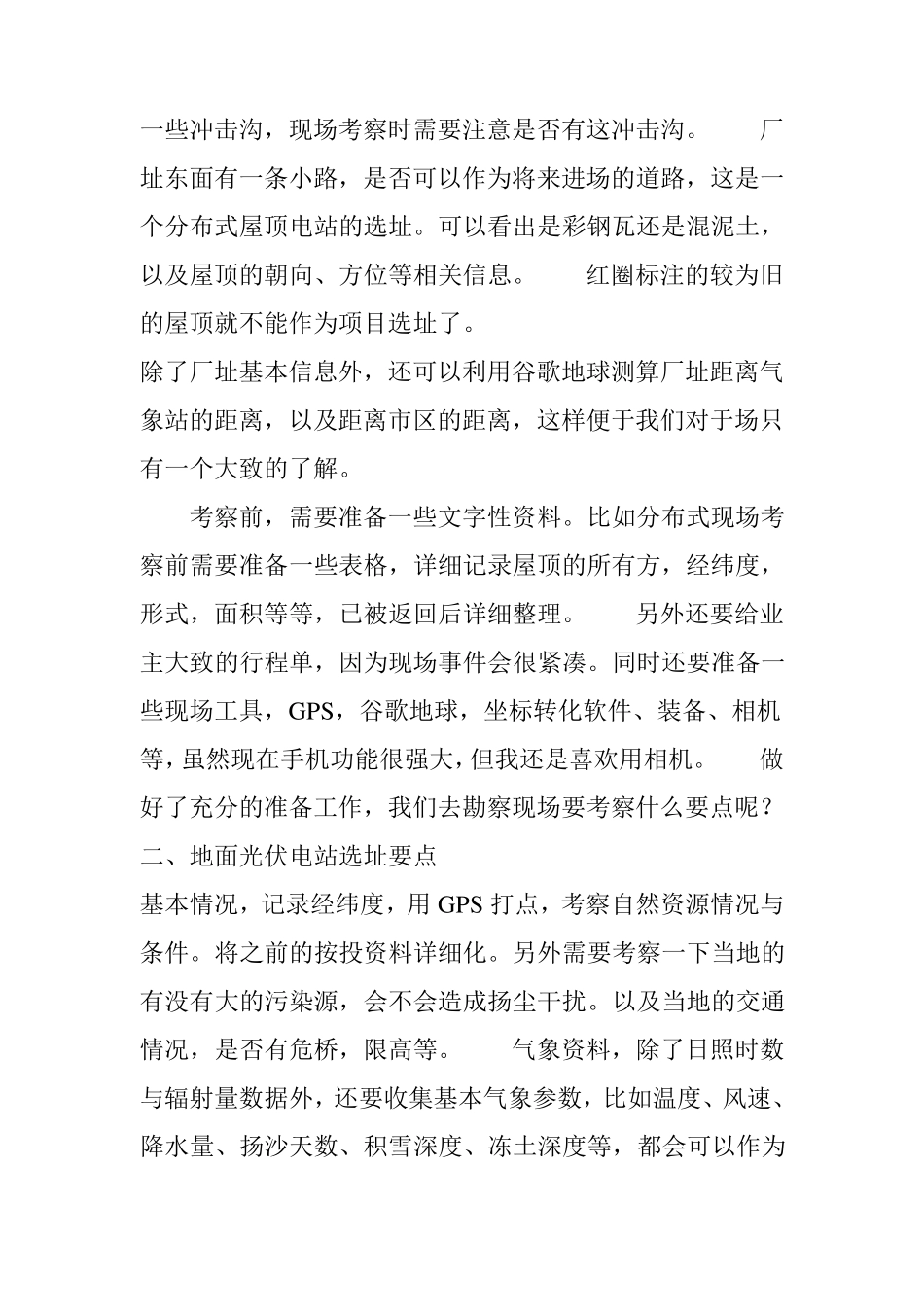

这是一个典 型 的荒 漠 电站的地貌 ,属 于 荒 漠 化 土 地,东 侧 有较高 大山 体 ,山 体 上 有积 雪,形 成一些冲击沟,现场考察时需要注意是否有这冲击沟
厂址东面有一条小路,是否可以作为将来进场的道路,这是一个分布式屋顶电站的选址
可以看出是彩钢瓦还是混泥土,以及屋顶的朝向、方位等相关信息
红圈标注的较为旧的屋顶就不能作为项目选址了
除了厂址基本信息外,还可以利用谷歌地球测算厂址距离气象站的距离,以及距离市区的距离,这样便于我们对于场只有一个大致的了解

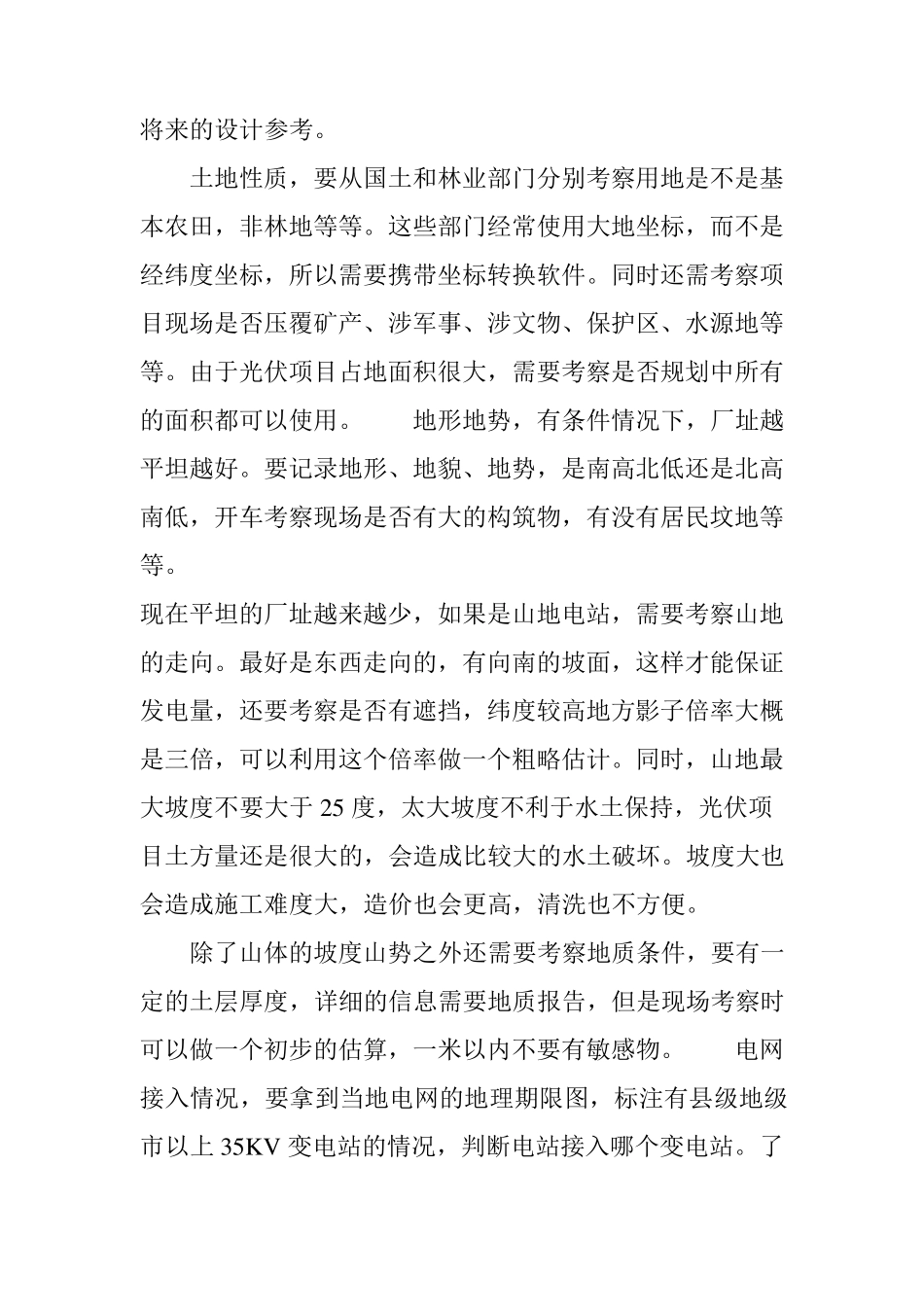

考察前,需要准备一些文字性资料
比如分布式现场考察前需要准
