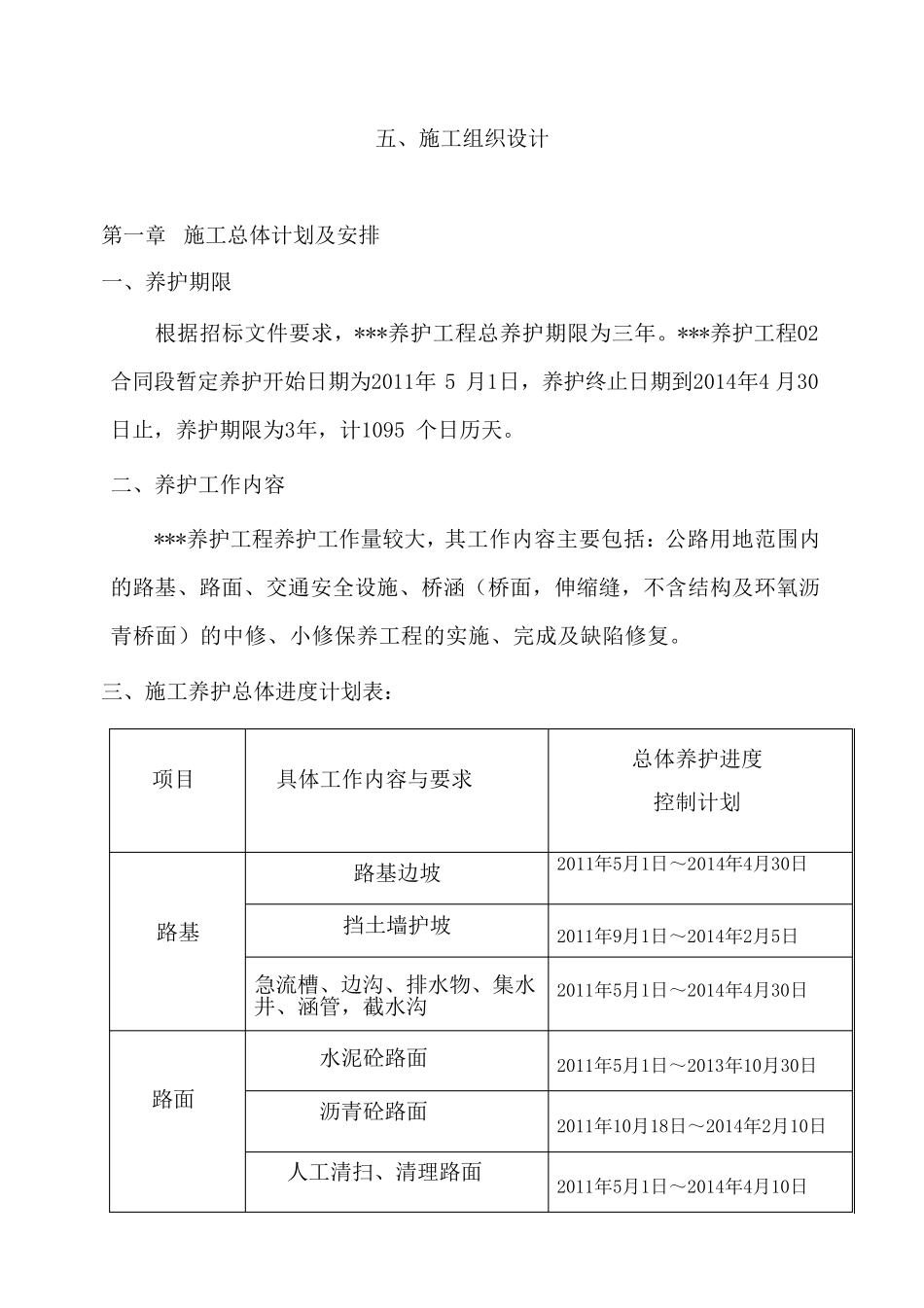

五、施工组织设计 第一章 施工总体计划及安排 一、养护期限 根据招标文件要求,***养护工程总养护期限为三年
***养护工程02合同段暂定养护开始日期为 2011年 5 月 1 日,养护终止日期到 2014年 4 月 30 日止,养护期限为 3 年,计 1095 个日历天
二、养护工作内容 ***养护工程养护工作量较大,其工作内容主要包括:公路用地范围内的路基、路面、交通安全设施、桥涵(桥面,伸缩缝,不含结构及环氧沥青桥面)的中修、小修保养工程的实施、完成及缺陷修复

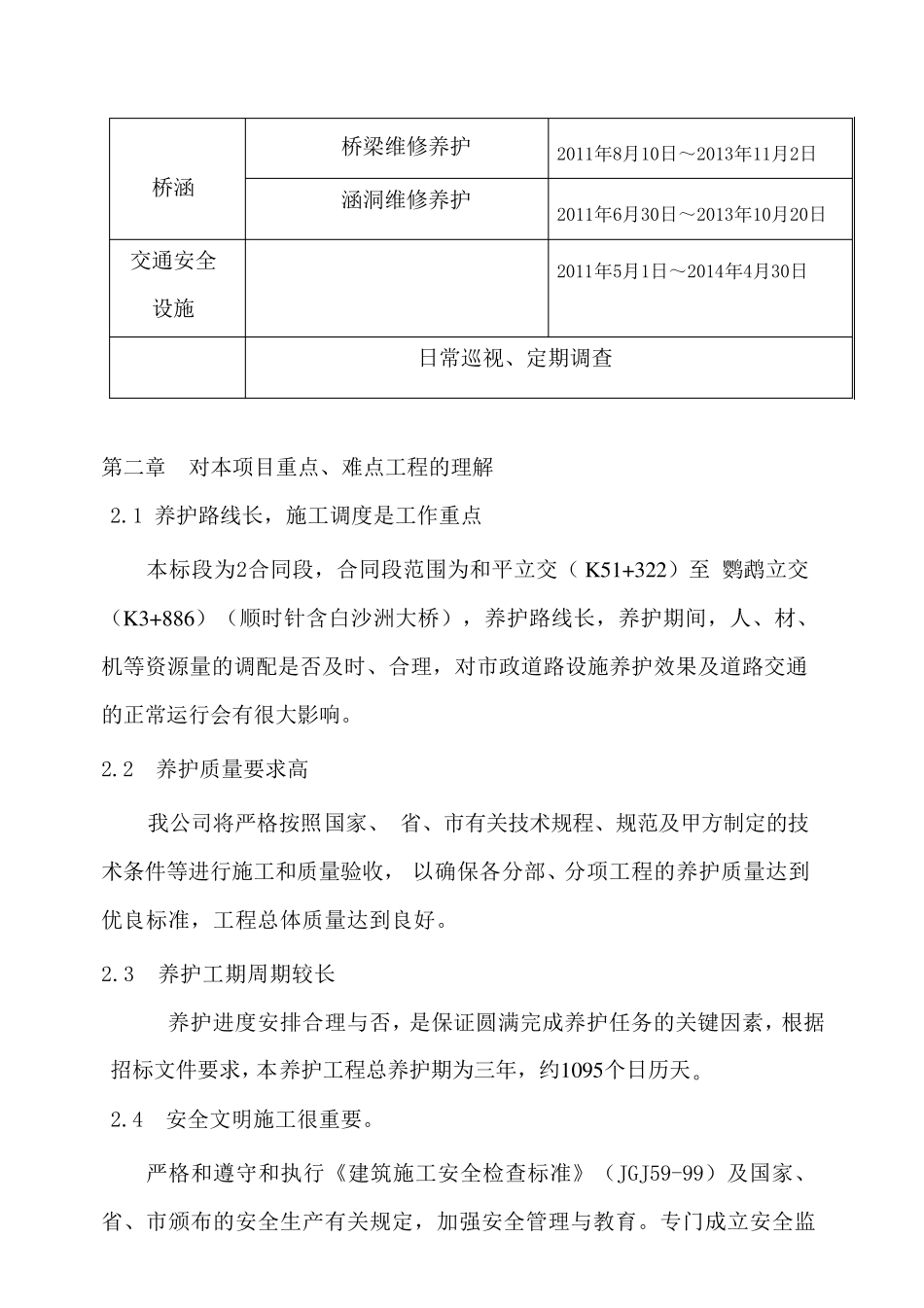

三、施工养护总体进度计划表: 项目 具体工作内容与要求 总体养护进度 控制计划 路基 路基边坡 2011年5月1日~2014年4月30日 挡土墙护坡 2011年9月1日~2014年2月5日 急流槽、边沟、排水物、集水井、涵管,截水沟 2011年5月1日~2014年4月30日 路面 水泥砼路面 2011年5月1日~2013年10月30日 沥青砼路面 2011年10月18日~2014年2月10日 人工清扫、清理路面 2011年5月1日~2014年4月10日 桥涵 桥梁维修养护 2011年8月10日~2013年11月2日 涵洞维修养护 2011年6月30日~2013年10月20日 交通安全 设施 2011年5月1日~2014年4月30日 日常巡视、定期调查 第二章 对本项目重点、难点工程的理解 2
1 养护路线长,施工调度是工作重点 本标段为2合同段,合同段范围为和平立交( K 51+322)至 鹦鹉立交(K 3+886)(顺时针含白沙洲大桥),养护路线长,养护期间,人、材、机等资源量的调配是否及时、合理,对市政道路设施养护效果及道路交通的正常运行会有很大影响
2 养护质量要求高 我公司将严格按照 国家、 省、市有关技术规程、规范及甲方制定的技术条件等进行施工和质量验收, 以确保各分部、分项工程的养护质量达
