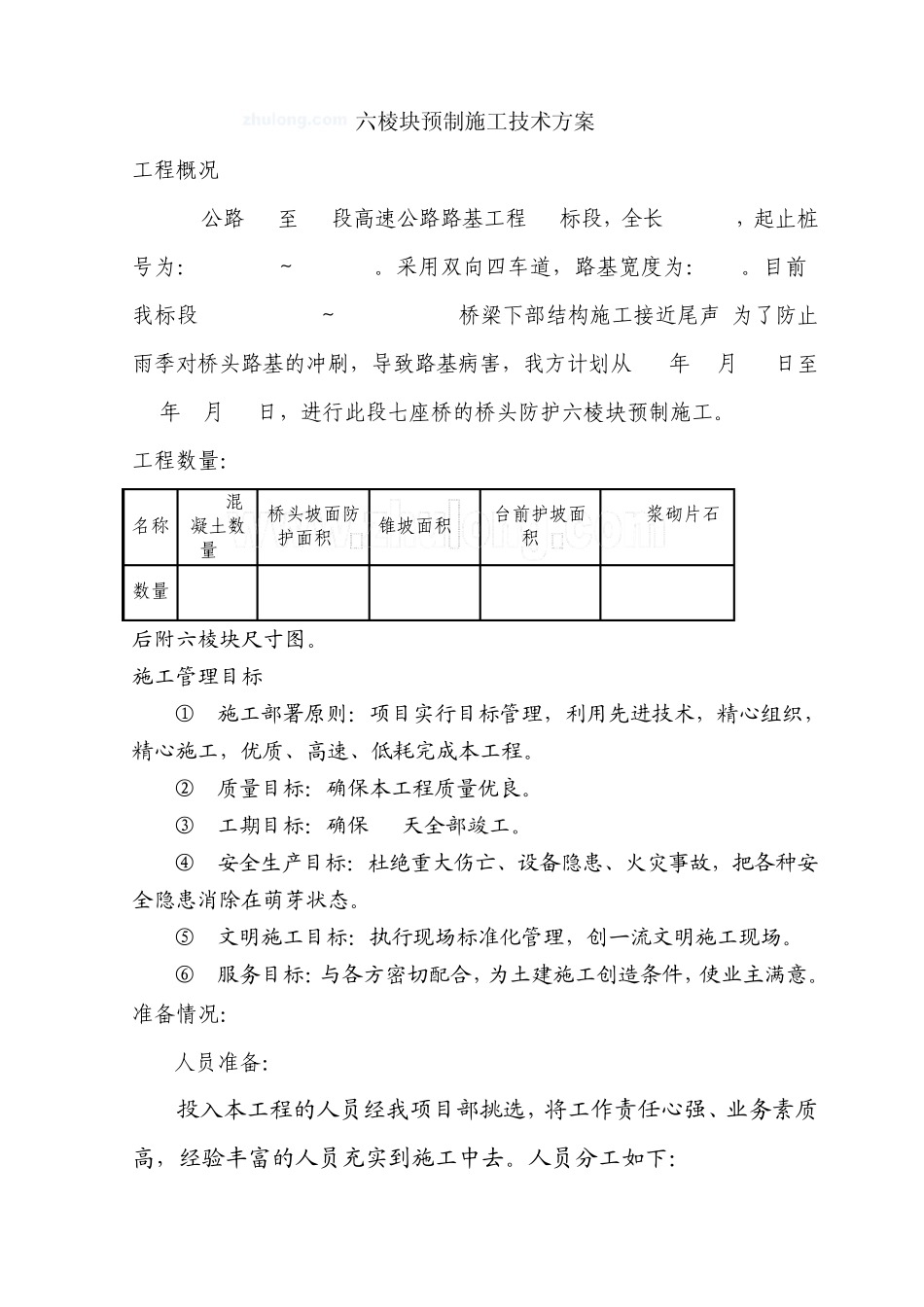

x x 公路x x (x x 界)至x x 段高速公路工程 x x 合同段 六棱块预制开工报告 承包单位:x x 公路桥梁建设总公司 x x 高速公路x x 合同段项目经理部 监理单位:x x 技术信息咨询有限公司 x x 高速公路监理 x x 驻地办公室 建设单位: x x 高速公路管理处 六棱块预制施工技术方案 工程概况 xx公路xx至xx段高速公路路基工程xx标段,全长8
65Km,起止桩号为:K24+250~K32+900
采用双向四车道,路基宽度为:26m
目前,我标段K24+322
75~K29+367
29桥梁下部结构施工接近尾声,为了防止雨季对桥头路基的冲刷,导致路基病害,我方计划从 xx年 5月 10日至xx年 7月 20日,进行此段七座桥的桥头防护六棱块预制施工
工程数量: 名称 C25#混凝土数量 m3 桥头坡面防护面积 m2 锥坡面积 m2 台前护坡面积 m2 7
5#浆砌片石m3 数量 567
2 2390 1750 2390 542
4 后附六棱块尺寸图
施工管理目标: ① 施工部署原则:项目实行目标管理,利用先进技术,精心组织,精心施工,优质、高速、低耗完成本工程
② 质量目标:确保本工程质量优良
③ 工期目标:确保 71天全部竣工
④ 安全生产目标:杜绝重大伤亡、设备隐患、火灾事故,把各种安全隐患消除在萌芽状态
⑤ 文明施工目标:执行现场标准化管理,创一流文明施工现场
⑥ 服务目标:与各方密切配合,为土建施工创造条件,使业主满意

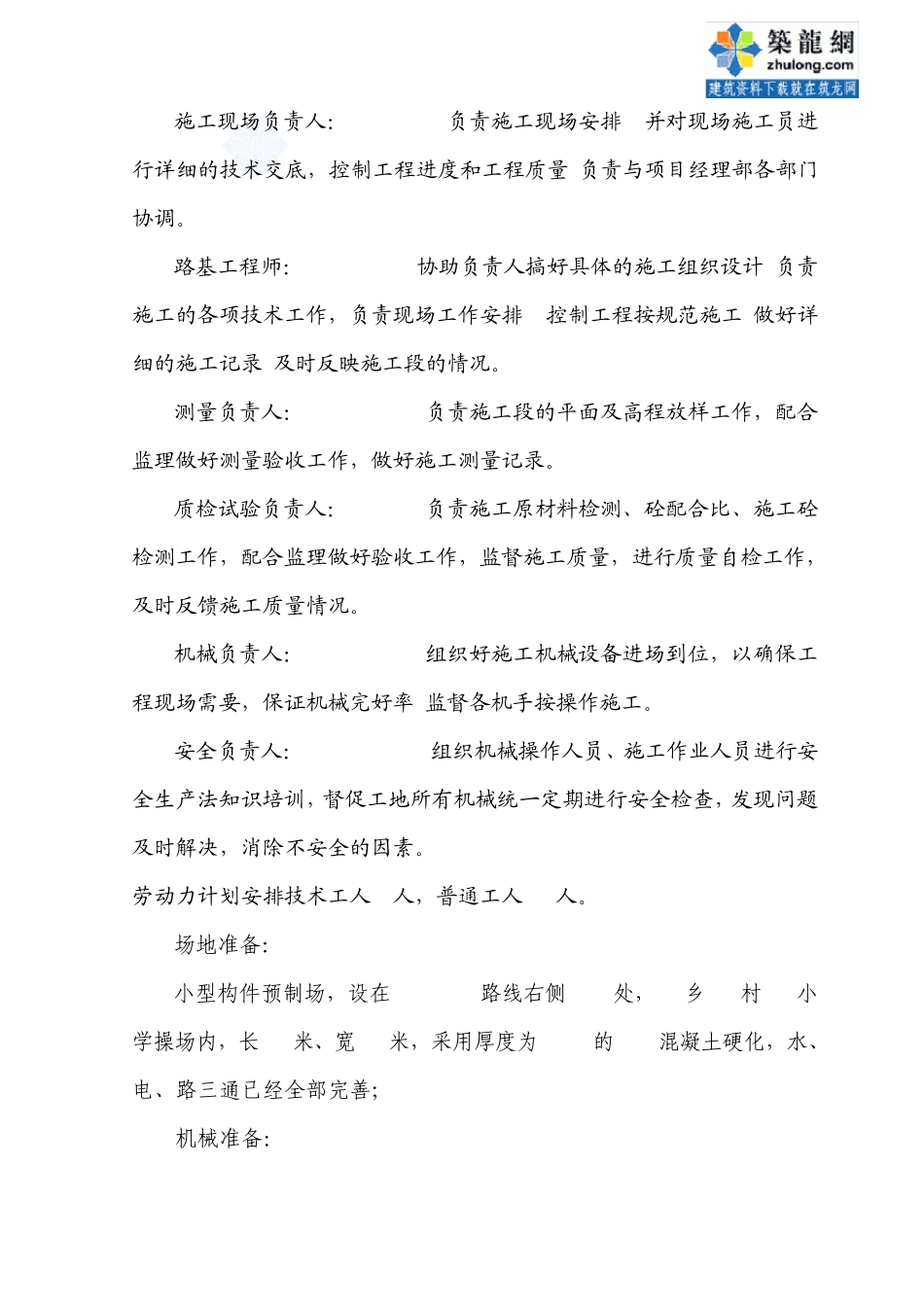

准备情况: 人员准备: 投入本工程的人员经我项目部挑选,将工作责任心强、业务素质高,经验丰富的人员充实到施工中去
人员分工如下: 施工现场负责人: xx 负责施工现场安排, 并对现场施工员进行详细的技术交底,控制工程进度和工程质量,负责与项目经理部各部门协调
路基工程师: xx 协助负责人搞好具体的
