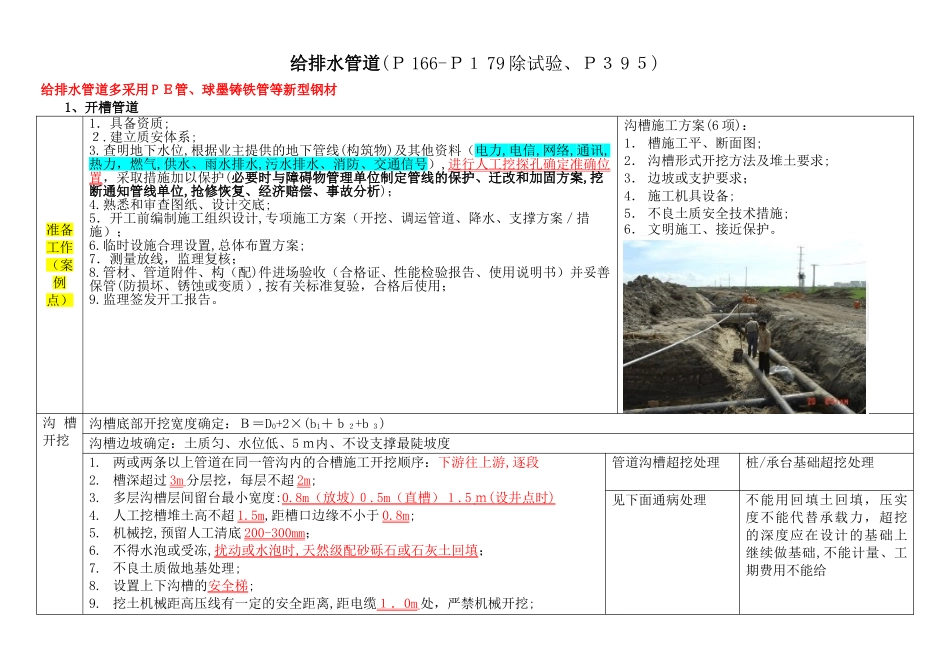

给排水管道(P166-P179除试验、P395)给排水管道多采用PE管、球墨铸铁管等新型钢材1、开槽管道准备工作(案例点)1.具备资质;2
建立质安体系;3
查明地下水位,根据业主提供的地下管线(构筑物)及其他资料(电力,电信,网络,通讯,热力,燃气,供水、雨水排水,污水排水、消防、交通信号),进行人工挖探孔确定准确位置,采取措施加以保护(必要时与障碍物管理单位制定管线的保护、迁改和加固方案,挖断通知管线单位,抢修恢复、经济赔偿、事故分析);4
熟悉和审查图纸、设计交底;5.开工前编制施工组织设计,专项施工方案(开挖、调运管道、降水、支撑方案/措施);6
临时设施合理设置,总体布置方案;7.测量放线,监理复核;8
管材、管道附件、构(配)件进场验收(合格证、性能检验报告、使用说明书)并妥善保管(防损坏、锈蚀或变质),按有关标准复验,合格后使用;9
监理签发开工报告
沟槽施工方案(6项):1.槽施工平、断面图;2.沟槽形式开挖方法及堆土要求;3.边坡或支护要求;4.施工机具设备;5.不良土质安全技术措施;6.文明施工、接近保护
沟槽开挖沟槽底部开挖宽度确定:B=D0+2×(b1+b2+b3)沟槽边坡确定:土质匀、水位低、5m内、不设支撑最陡坡度1

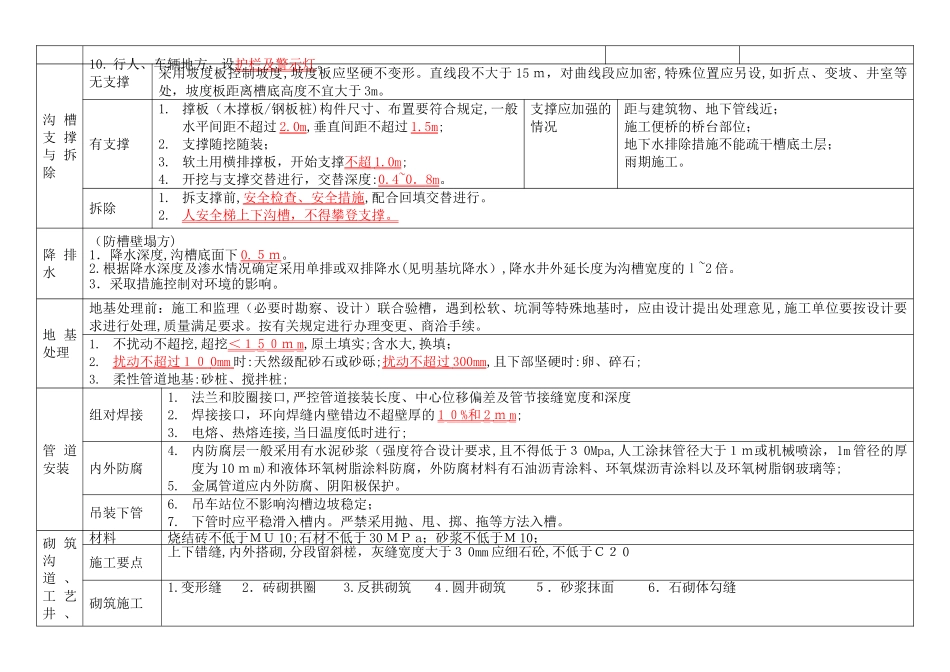

两或两条以上管道在同一管沟内的合槽施工开挖顺序:下游往上游,逐段2
槽深超过3m分层挖,每层不超2m;3
多层沟槽层间留台最小宽度:0
8m(放坡)0
5m(直槽)1
5m(设井点时)4
人工挖槽堆土高不超1
5m,距槽口边缘不小于0
机械挖,预留人工清底200-300mm;6

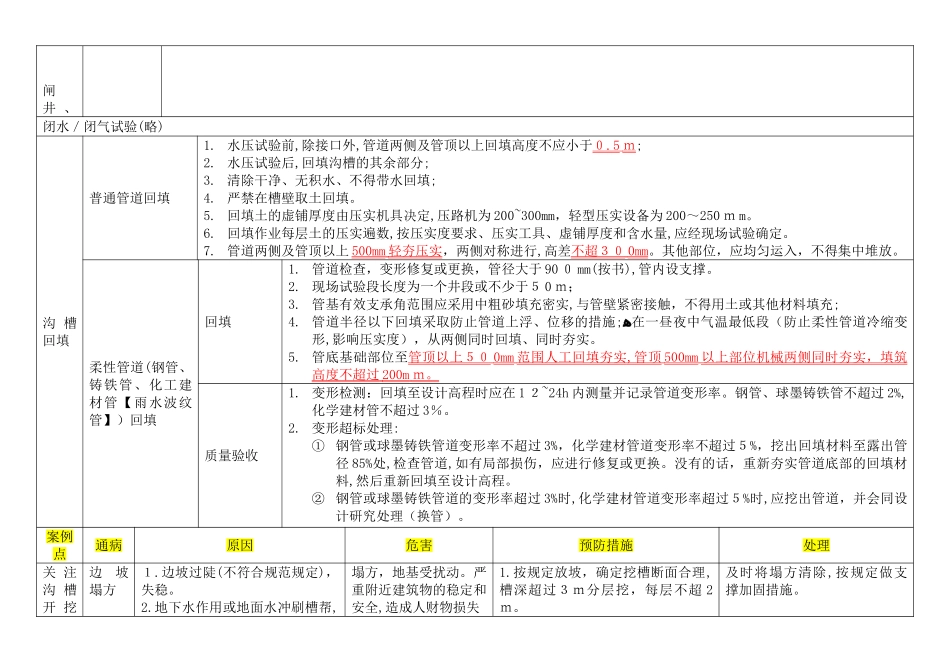

不得水泡或受冻,扰动或水泡时,天然级配砂砾石或石灰土回填;7
不良土质做地基处理;8
设置上下沟槽的安全梯;9
挖土机械距高压线有一定的安全距离,距电缆1.0m处,严禁机械开挖;管道沟槽超挖处理桩/承台基础超挖处理见下面通病处理不能用回填土回填,压
