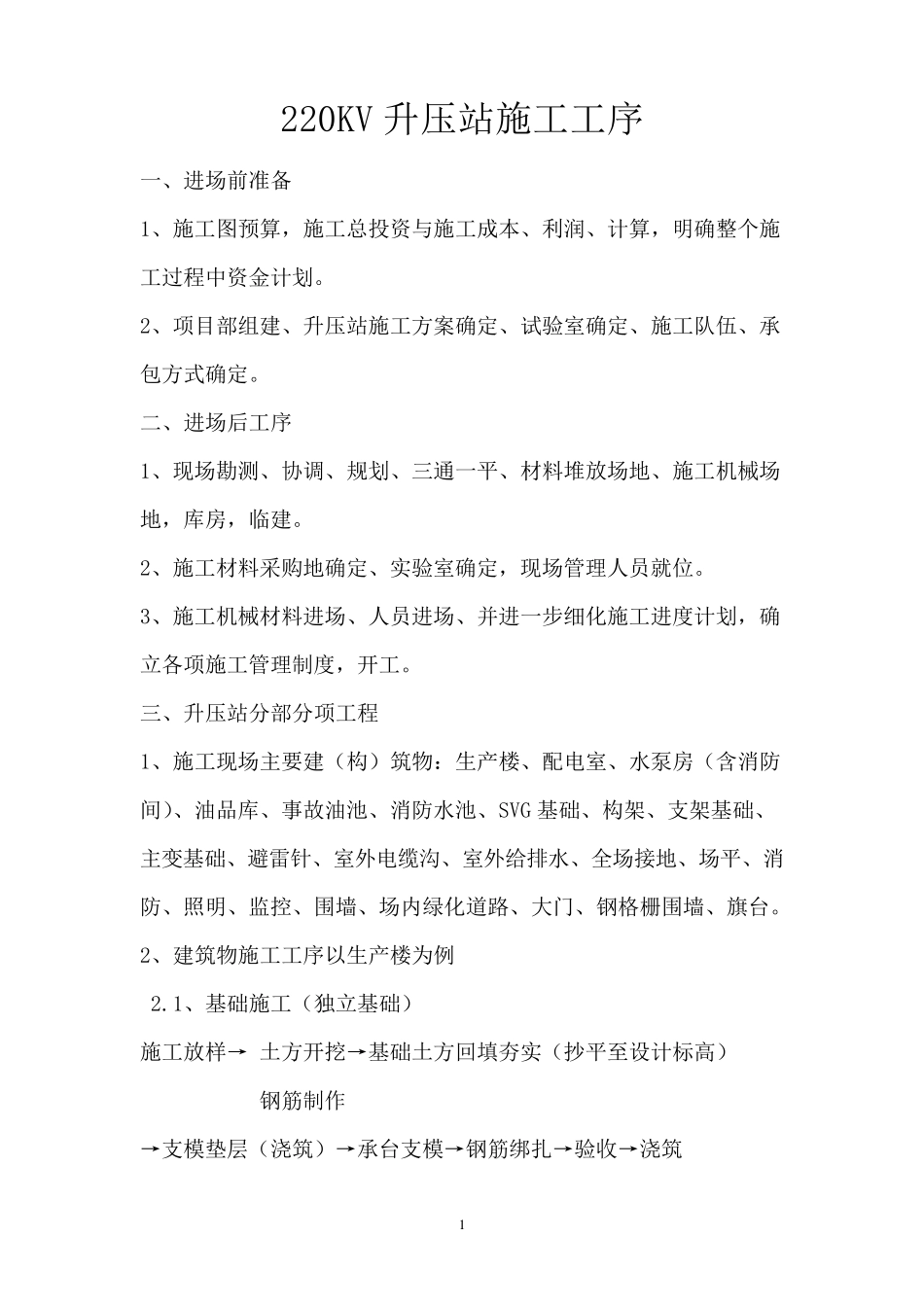

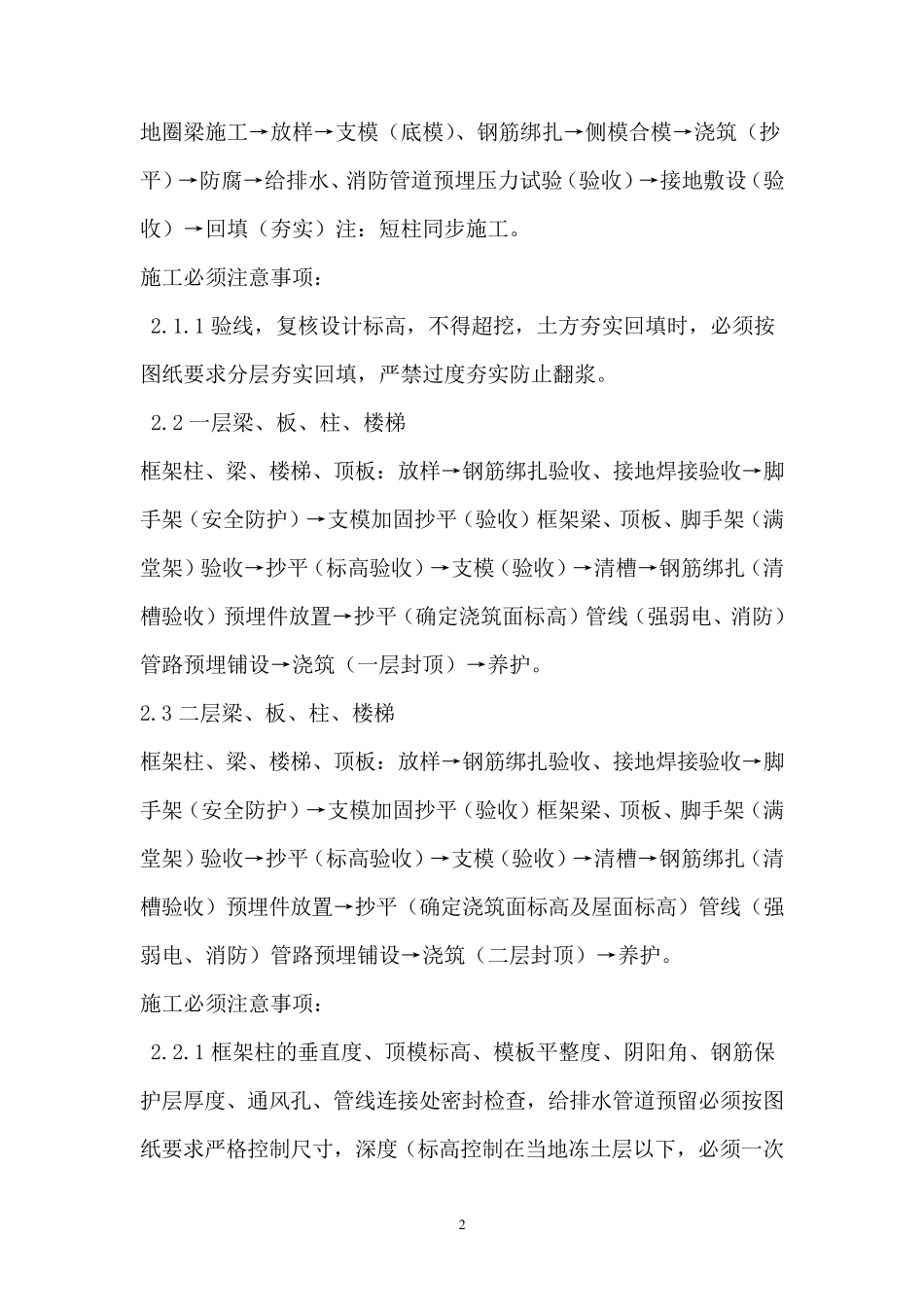

1 220KV 升 压 站 施 工 工 序 一 、 进 场 前 准 备 1、 施 工 图 预 算 , 施 工 总 投 资 与 施 工 成 本 、 利 润 、 计 算 , 明 确 整 个 施工 过 程 中 资 金 计 划 。 2、 项 目 部 组 建 、 升 压 站 施 工 方 案 确 定 、 试 验 室 确 定 、 施 工 队 伍 、 承包 方 式 确 定 。 二 、 进 场 后 工 序 1、 现 场 勘 测 、 协 调 、 规 划 、 三 通 一 平 、 材 料 堆 放 场 地 、 施 工 机 械 场地 , 库 房 , 临 建 。 2、 施 工 材 料 采 购 地 确 定 、 实 验 室 确 定 , 现 场 管 理 人 员 就 位 。 3、 施 工 机 械 材 料 进 场 、 人 员 进 场 、 并 进 一 步 细 化 施 工 进 度 计 划 , 确立 各 项 施 工 管 理 制 度 , 开 工 。 三 、 升 压 站 分 部 分 项 工 程 1、 施 工 现 场 主 要 建 ( 构 ) 筑 物 : 生 产 楼 、 配 电 室 、 水 泵 房 ( 含 消 防间 )、 油 品 库 、 事 故 油 池 、 消 防 水 池 、 SVG 基 础 、 构 架 、 支 架 基 础 、主 变 基 础 、 避 雷 针 、 室 外 电 缆 沟 、 室 外 给 排水 、 全场 接地 、 场 平 、 消防 、 照明 、 监控、 围墙、 场 内绿化 道路、 大门、 钢格栅围墙、 旗台。 2、 建 筑 物 施 工 工 序 以生 产 楼 为例 2.1、 基 础 施 工 ( 独立 基 础 ) 施 工 放 样→ 土方 开 挖→基 础 土方 回填夯实 ( 抄平 至设 计 标 高 ) 钢筋 制 作 →支 模 垫 层 ( 浇 筑 ) →承 台支 模 →钢筋 绑 扎 →验 收 →浇 筑 2 地圈梁施工→放样→支模(底模)、钢筋绑扎→侧模合模→浇筑(抄平)→防腐→给排水、消防管道预埋压力试验(验收)→接地敷设(验收)→回填(夯实)注:短柱同步施工。 施工必须注意事项: 2.1.1 验线,复核设计标高,不得超挖,土方夯实回填时,必须按图纸要求分层夯实回填,严禁过度夯实防止翻浆。 2.2 一层梁、板、柱、楼梯 框架柱、梁、楼梯、顶板:放样→钢筋绑扎验收、接地焊接验收→脚手架(安全防护)→支模加固抄平(验收)框架梁、顶板、脚手架(满堂...
