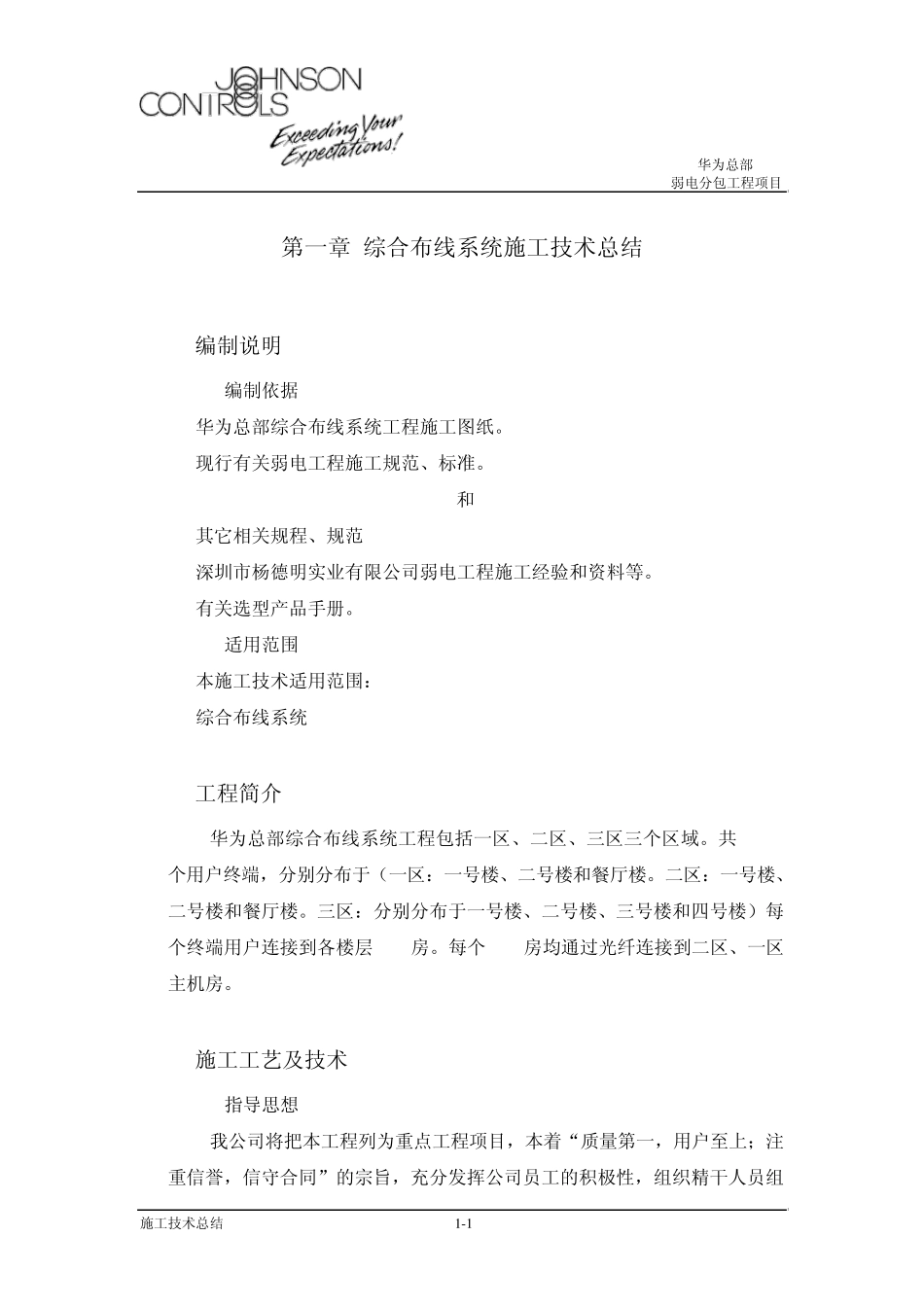

华为总部 弱电分包工程项目 施工技术总结 1 -1 第一章 综合布线系统施工技术总结 1
编制说明 1
1 编制依据 华为总部综合布线系统工程施工图纸
现行有关弱电工程施工规范、标准
TIA/EIA 568-B
2-1 Category6 和ISO/IEC Category6/Glass 其它相关规程、规范 深圳市杨德明实业有限公司弱电工程施工经验和资料等
有关选型产品手册
2 适用范围 本施工技术适用范围: 综合布线系统 1
工程简介 华为总部综合布线系统工程包括一区、二区、三区三个区域
共6590个用户终端,分别分布于(一区:一号楼、二号楼和餐厅楼
二区:一号楼、二号楼和餐厅楼
三区:分别分布于一号楼、二号楼、三号楼和四号楼)每个终端用户连接到各楼层IDF房
每个IDF房均通过光纤连接到二区、一区主机房
施工工艺及技术 1

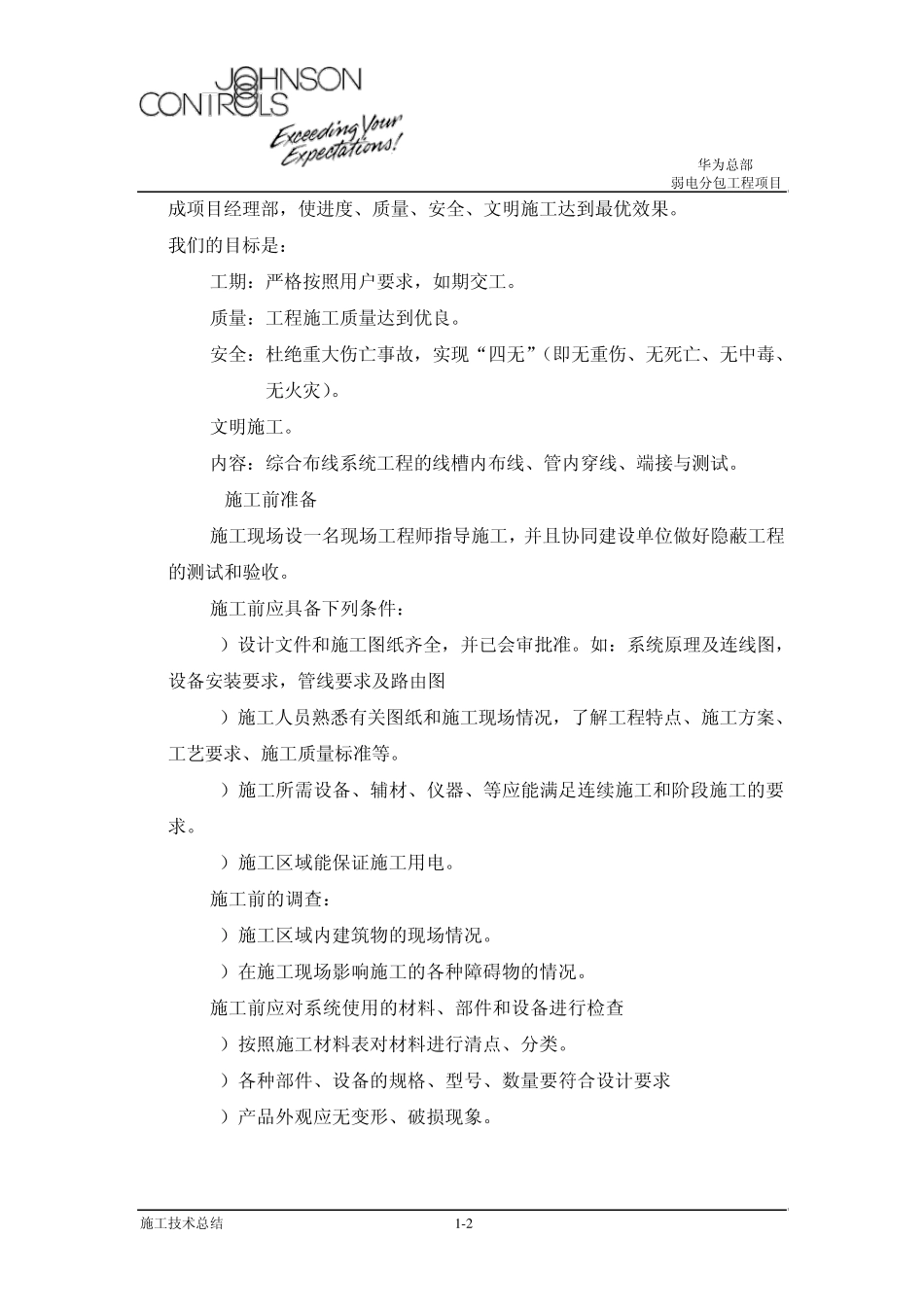

1 指导思想 我公司将把本工程列为重点工程项目,本着“质量第一,用户至上;注重信誉,信守合同”的宗旨,充分发挥公司员工的积极性,组织精干人员组 华为总部 弱电分包工程项目 施工技术总结 1 -2 成项目经理部,使进度、质量、安全、文明施工达到最优效果
我们的目标是: 工期:严格按照用户要求,如期交工
质量:工程施工质量达到优良
安全:杜绝重大伤亡事故,实现“四无”(即无重伤、无死亡、无中毒、无火灾)
内容:综合布线系统工程的线槽内布线、管内穿线、端接与测试
2 施工前准备 施工现场设一名现场工程师指导施工,并且协同建设单位做好隐蔽工程的测试和验收
施工前应具备下列条件: 1)设计文件和施工图纸齐全,并已会审批准
如:系统原理及连线图,设备安装要求,管线要求及路由图 2)施工人员熟悉有关图纸和施工现场情况,了解工程特点、施工方案、工艺要求、施工质量标准等
3)施工所需设备
