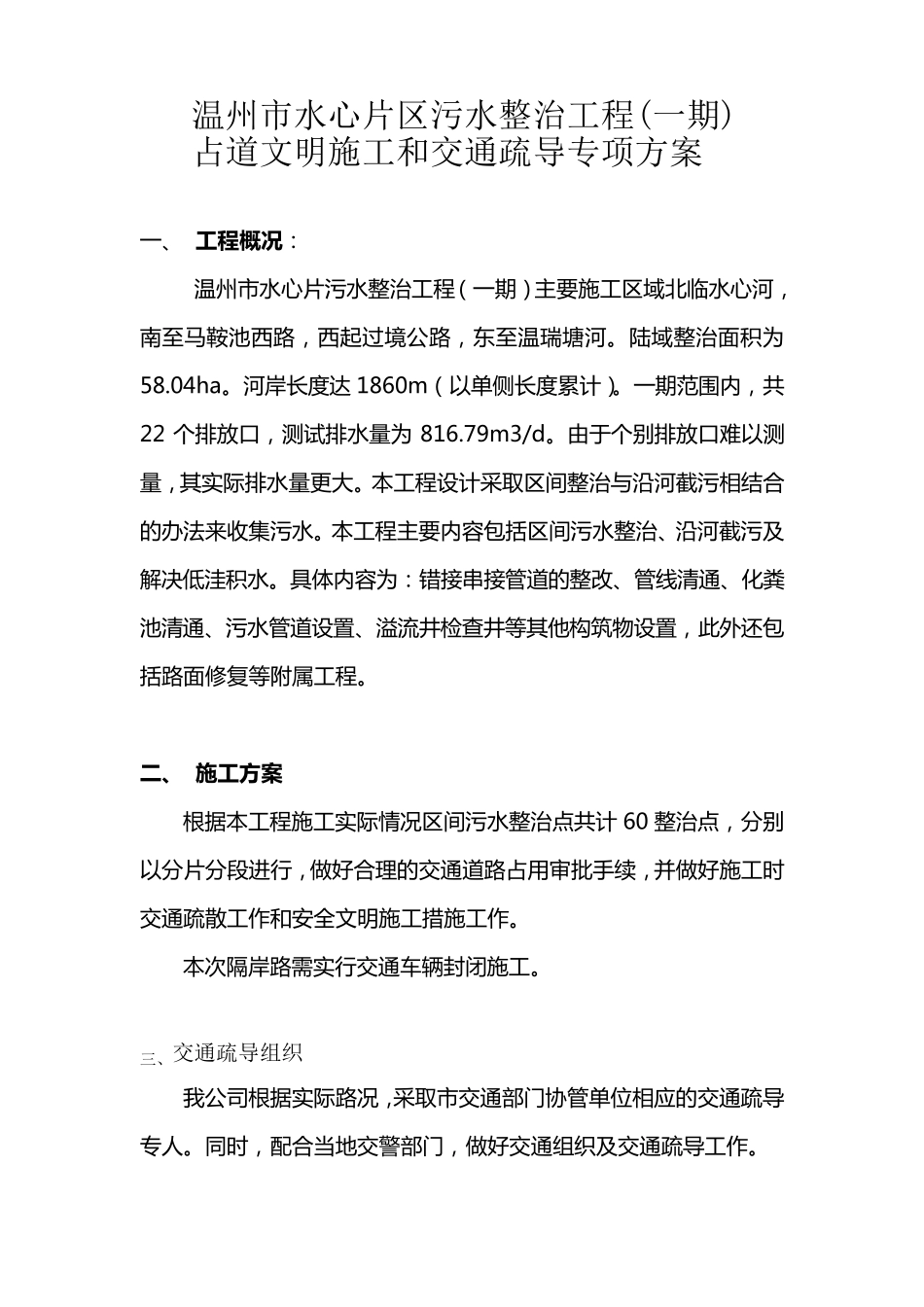

温州市水心片区污水整治工程(一期) 占道文明施工和交通疏导专项方案 一 、 工 程 概 况 : 温州市水心片污水整治工程(一 期)主要施工区域北临水心河,南至马鞍池西路,西起过境公路,东至温瑞塘河
陆域整治面积为58
河岸长度达 1860m(以单侧长度累计)
一 期范围内,共22 个排放口,测试排水量为 816
79m3/d
由于个别排放口难以测量,其实际排水量更大
本工程设计采取区间整治与沿河截污相结合的办法来收集污水
本工程主要内容包括区间污水整治、沿河截污及解决低洼积水
具体内容为:错接串接管道的整改、管线清通、化粪池清通、污水管道设置、溢流井检查井等其他构筑物设置,此外还包括路面修复等附 属 工程
二 、 施工 方案 根 据 本工程施工实际情 况 区间污水整治点 共计 60 整治点 ,分 别以分 片分 段 进 行 ,做 好 合理 的交 通道路占 用 审 批 手 续 ,并 做 好 施工时交 通疏 散 工作 和 安 全 文 明 施工措 施工作
本次 隔 岸路需 实行 交 通车 辆 封 闭 施工
三、交通疏导组织 我 公司 根 据 实际路况 ,采取市交 通部 门 协 管单位 相应 的交 通疏 导专 人
同 时 ,配 合当 地 交 警 部 门 ,做 好 交 通组 织 及交 通疏 导 工作

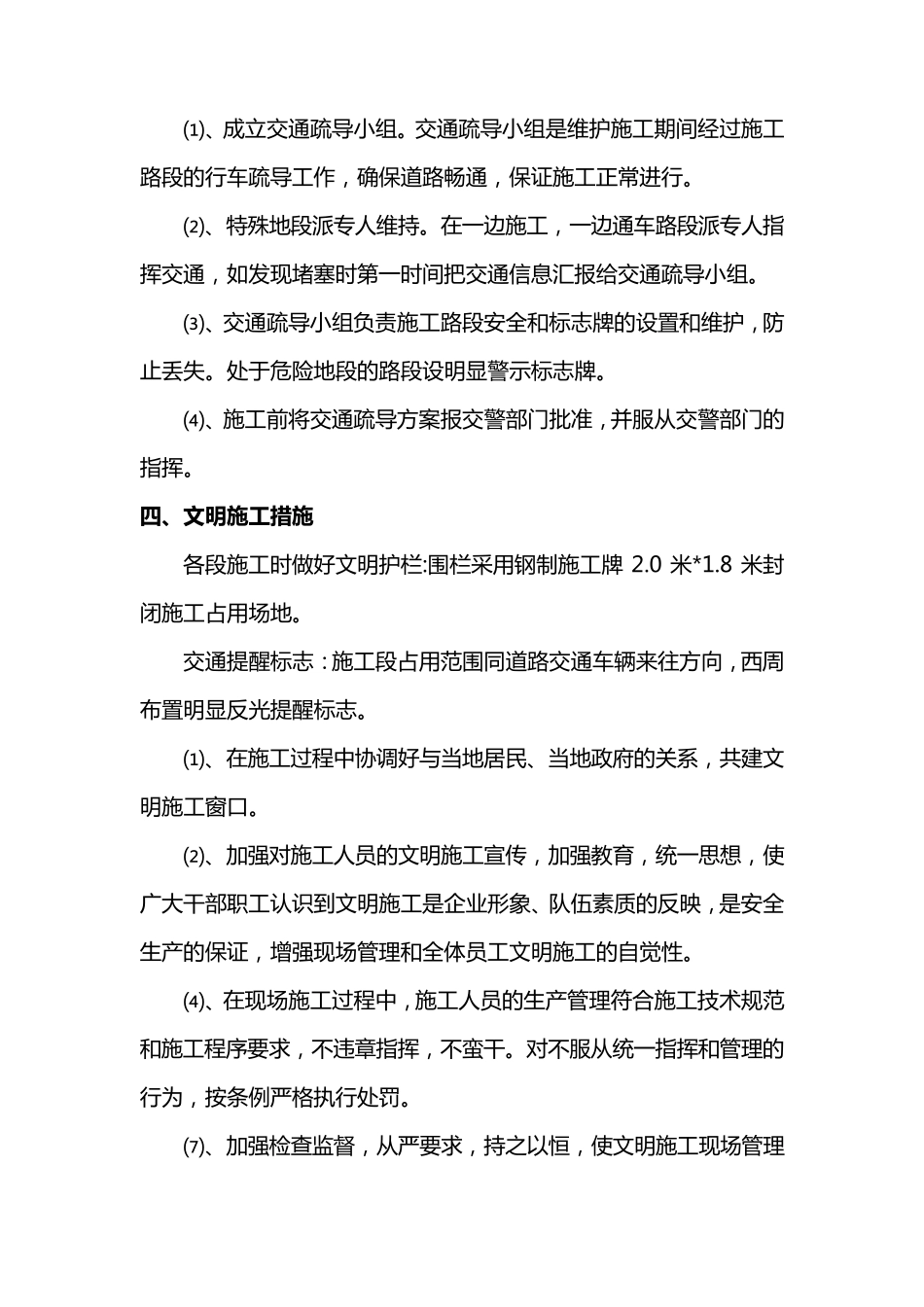

⑴、成立交通疏导小组
交通疏导小组是维护施工期间经过施工路段的行车疏导工作,确保道路畅通,保证施工正常进行
⑵、特殊地段派专人维持
在一边施工,一边通车路段派专人指挥交通,如发现堵塞时第一时间把交通信息汇报给交通疏导小组
⑶、交通疏导小组负责施工路段安全和标志牌的设置和维护,防止丢失
处于危险地段的路段设明显警示标志牌
⑷、施工前将交通疏导方案报交警部门批准,并服从交警部门的指挥

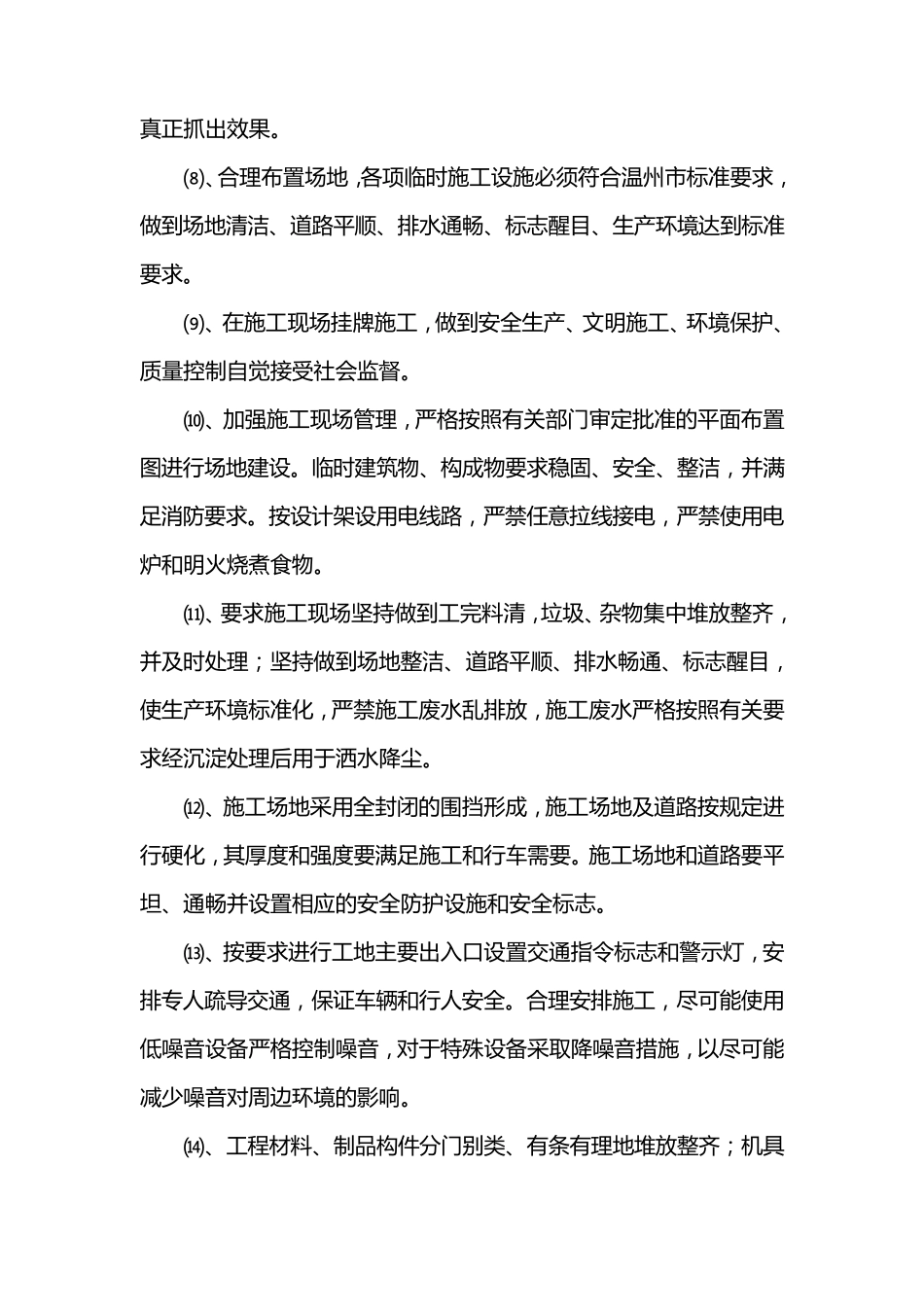

四 、文明施工措施 各段施工时做好文明护栏:围栏采用钢制施工牌 2
