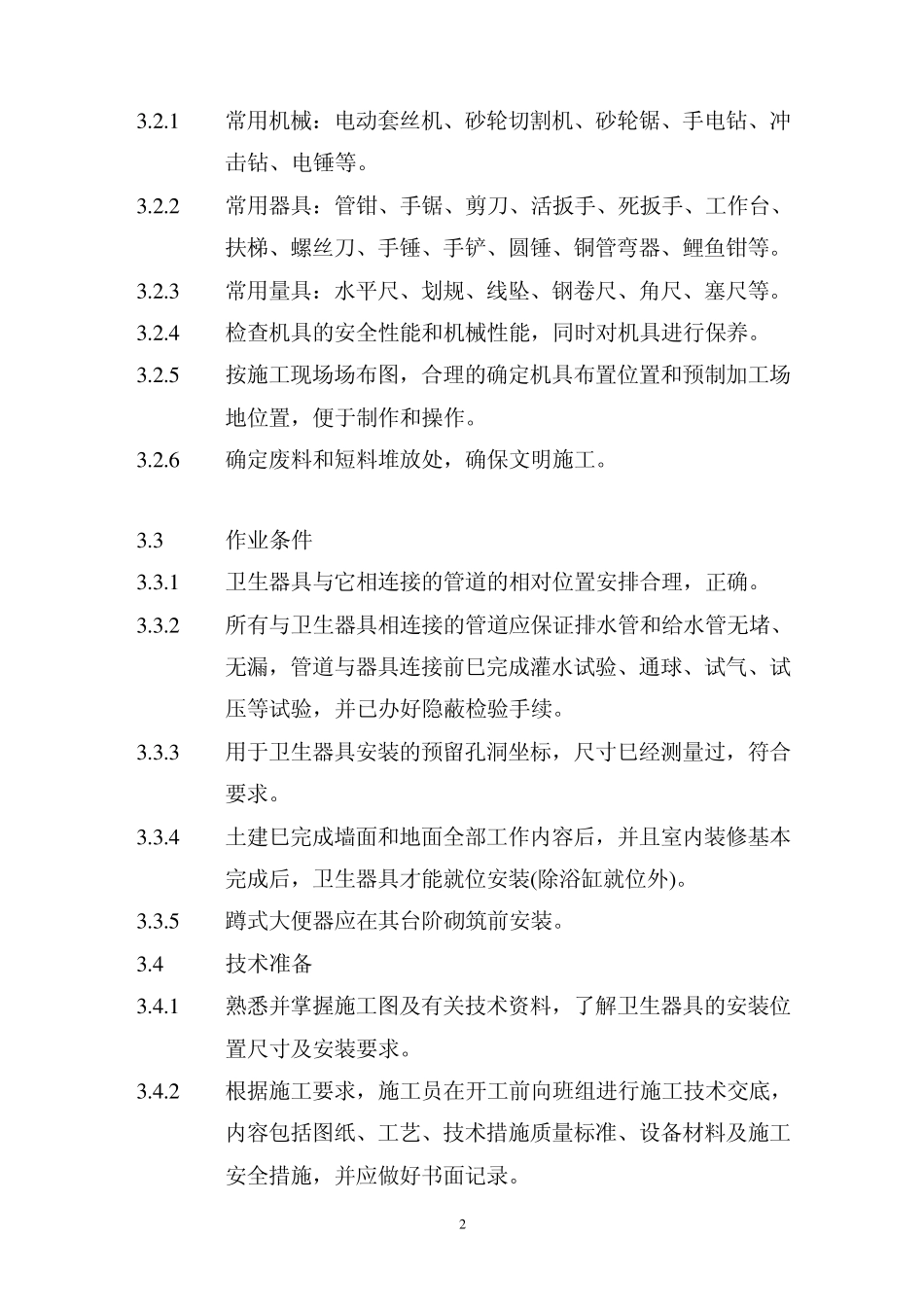

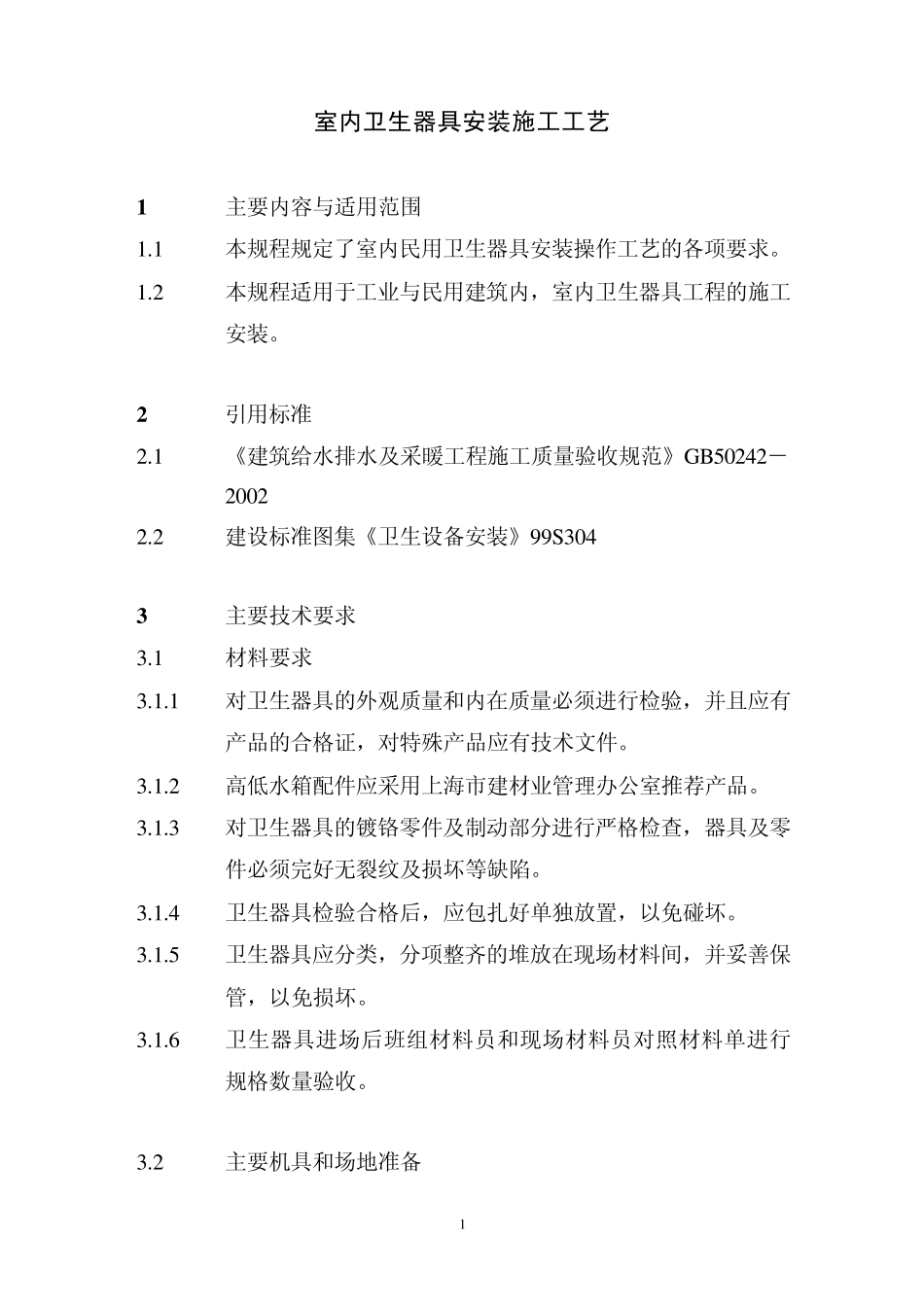

QG/SJG022 室内卫生器具安装施工 作 业 指 导 书 上海市第四建筑有限公司科技部 1 室内卫生器具安装施工工艺 1 主要内容与适用范围 1.1 本规程规定了室内民用卫生器具安装操作工艺的各项要求。 1.2 本规程适用于工业与民用建筑内,室内卫生器具工程的施工安装。 2 引用标准 2.1 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 2.2 建设标准图集《卫生设备安装》99S304 3 主要技术要求 3.1 材料要求 3.1.1 对卫生器具的外观质量和内在质量必须进行检验,并且应有产品的合格证,对特殊产品应有技术文件。 3.1.2 高低水箱配件应采用上海市建材业管理办公室推荐产品。 3.1.3 对卫生器具的镀铬零件及制动部分进行严格检查,器具及零件必须完好无裂纹及损坏等缺陷。 3.1.4 卫生器具检验合格后,应包扎好单独放置,以免碰坏。 3.1.5 卫生器具应分类,分项整齐的堆放在现场材料间,并妥善保管,以免损坏。 3.1.6 卫生器具进场后班组材料员和现场材料员对照材料单进行规格数量验收。 3.2 主要机具和场地准备 2 3 .2 .1 常用机械:电动套丝机、砂轮切割机、砂轮锯、手电钻、冲击钻、电锤等。 3 .2 .2 常用器具:管钳、手锯、剪刀、活扳手、死扳手、工作台、扶梯、螺丝刀、手锤、手铲、圆锤、铜管弯器、鲤鱼钳等。 3 .2 .3 常用量具:水平尺、划规、线坠、钢卷尺、角尺、塞尺等。 3 .2 .4 检查机具的安全性能和机械性能,同时对机具进行保养。 3 .2 .5 按施工现场场布图,合理的确定机具布置位置和预制加工场地位置,便于制作和操作。 3 .2 .6 确定废料和短料堆放处,确保文明施工。 3 .3 作业条件 3 .3 .1 卫生器具与它相连接的管道的相对位置安排合理,正确。 3 .3 .2 所有与卫生器具相连接的管道应保证排水管和给水管无堵、无漏,管道与器具连接前巳完成灌水试验、通球、试气、试压等试验,并已办好隐蔽检验手续。 3 .3 .3 用于卫生器具安装的预留孔洞坐标,尺寸巳经测量过,符合要求。 3 .3 .4 土建巳完成墙面和地面全部工作内容后,并且室内装修基本完成后,卫生器具才能就位安装(除浴缸就位外)。 3 .3 .5 蹲式大便器应在其台阶砌筑前安装。 3 .4 技术准备 3 .4 .1 熟悉并掌握施工图及有关技术资料,了解卫生器具的安装位置尺寸及安装要求。 3 .4 .2 根据施工要求,施工员在开工前向班组进行施工技术交底,内容包括图纸、工艺、技术措施...
