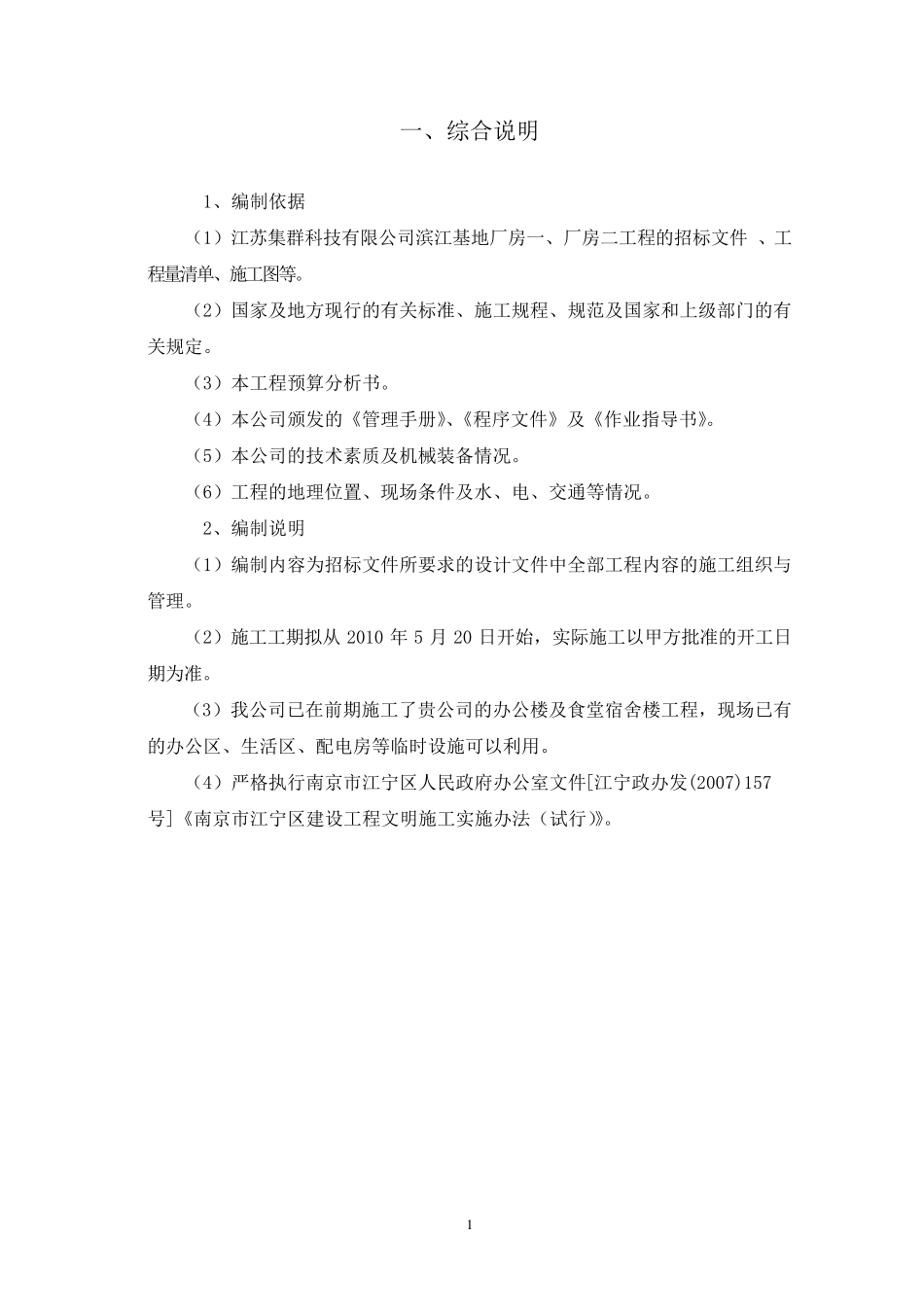

1 一、综合说明 1、编制依据 (1)江苏集群科技有限公司滨江基地厂房一、厂房二工程的招标文件 、工程量清单、施工图等。 (2)国家及地方现行的有关标准、施工规程、规范及国家和上级部门的有关规定。 (3)本工程预算分析书。 (4)本公司颁发的《管理手册》、《程序文件》及《作业指导书》。 (5)本公司的技术素质及机械装备情况。 (6)工程的地理位置、现场条件及水、电、交通等情况。 2、编制说明 (1)编制内容为招标文件所要求的设计文件中全部工程内容的施工组织与管理。 (2)施工工期拟从 2010 年 5 月 20 日开始,实际施工以甲方批准的开工日期为准。 (3)我公司已在前期施工了贵公司的办公楼及食堂宿舍楼工程,现场已有的办公区、生活区、配电房等临时设施可以利用。 (4)严格执行南京市江宁区人民政府办公室文件[江宁政办发(2007)157 号]《南京市江宁区建设工程文明施工实施办法(试行)》。 2 二 、 工 程 概 况 1、 工 程 建 设 概 况 工 程 名 称 : 江 苏 集 群 科 技 有 限 公 司 滨 江 基 地 厂 房 一 、 厂 房 二 工 程 建 设 单 位 : 江 苏 集 群 科 技 有 限 公 司 设 计 单 位 : 江 苏 省 第 二 建 筑 设 计 研 究 院 有 限 责 任 公 司 勘 察 单 位 : 南 京 江 淮 勘 察 工 程 有 限 公 司 招 标 质 量 要 求 : 符 合 国 家 验 收 标 准 本 公 司 质 量 目 标 : 符 合 国 家 验 收 标 准 招 标 工 期 ( 日 历 天 ): 厂 房 一 150 天 、 厂 房 二 180 天 本 公 司 工 期 计 划 ( 日 历 天 ): 厂 房 一 150 天 、 厂 房 二 180 天 拟 开 、 竣 工 日 期 : 厂 房 一 : 2010 年 5 月 20 日 ( 以 甲 方 批 准 的 开 工 日 期 为 准 ) ---2010 年 10 月 16 日 厂 房 二 :2010 年 5 月 20 日( 以 甲 方 批 准 的 开 工 日 期 为 准 ) ---2010 年 11 月 15 日 2、 建 筑 设 计 特 点 : 本 工 程 位 于 南 京 市 江 宁 滨 江 开 发 区 景 明 大 街 与 翔 凤 路 路 口 ,由 厂 房 一 和 厂 房二 组 成 , 建 筑 面 积 为17119.02m2( 其 中 : 厂 房 一 建 筑 面 积 ...
