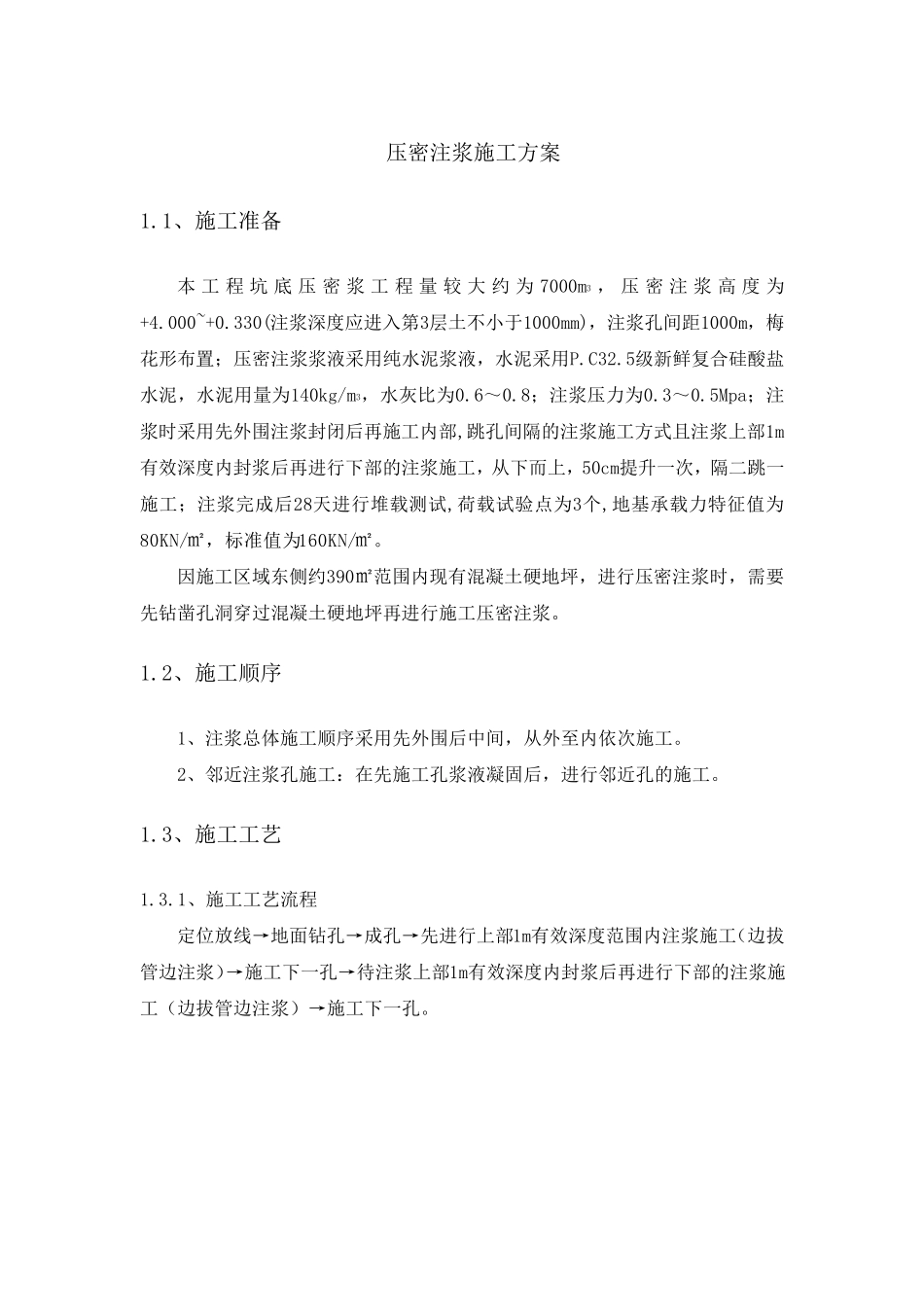

压 密 注 浆 施 工 方 案 1
1、 施 工 准 备 本 工 程 坑 底 压 密 浆 工 程 量 较 大 约 为7000m3 , 压 密 注 浆 高 度 为+4
000~+0
330(注 浆 深 度 应 进 入 第 3层 土 不 小 于 1000mm), 注 浆 孔 间 距 1000m, 梅花 形 布 置 ; 压 密 注 浆 浆 液 采 用 纯 水 泥 浆 液 , 水 泥 采 用 P
5级 新 鲜 复 合 硅 酸 盐水 泥 , 水 泥 用 量 为 140kg/m3, 水 灰 比 为 0
8; 注 浆 压 力 为 0
5Mpa; 注浆 时 采 用 先 外 围 注 浆 封 闭 后 再 施 工 内 部 ,跳 孔 间 隔 的 注 浆 施 工 方 式 且 注 浆 上 部 1m有 效 深 度 内 封 浆 后 再 进 行 下 部 的 注 浆 施 工 , 从 下 而 上 , 50cm提 升 一 次 , 隔 二 跳 一施 工 ; 注 浆 完 成 后 28天 进 行 堆 载 测 试 ,荷 载 试 验 点 为 3个 ,地 基 承 载 力 特 征 值 为80KN/㎡ , 标 准 值 为 160KN/㎡
因 施 工 区 域 东 侧 约 390㎡ 范 围 内 现 有 混 凝 土 硬 地 坪 , 进 行 压 密 注 浆 时 , 需 要先 钻 凿 孔 洞 穿 过 混 凝 土 硬 地 坪 再 进 行 施 工 压 密 注 浆
2、 施 工 顺 序 1、 注 浆 总 体施 工 顺 序 采 用 先 外 围 后 中间 , 从 外 至内 依次 施 工
2、 邻近注 浆 孔 施 工 :在先 施 工 孔 浆 液 凝 固后 , 进 行 邻近孔 的 施 工
3、 施 工 工 艺 1

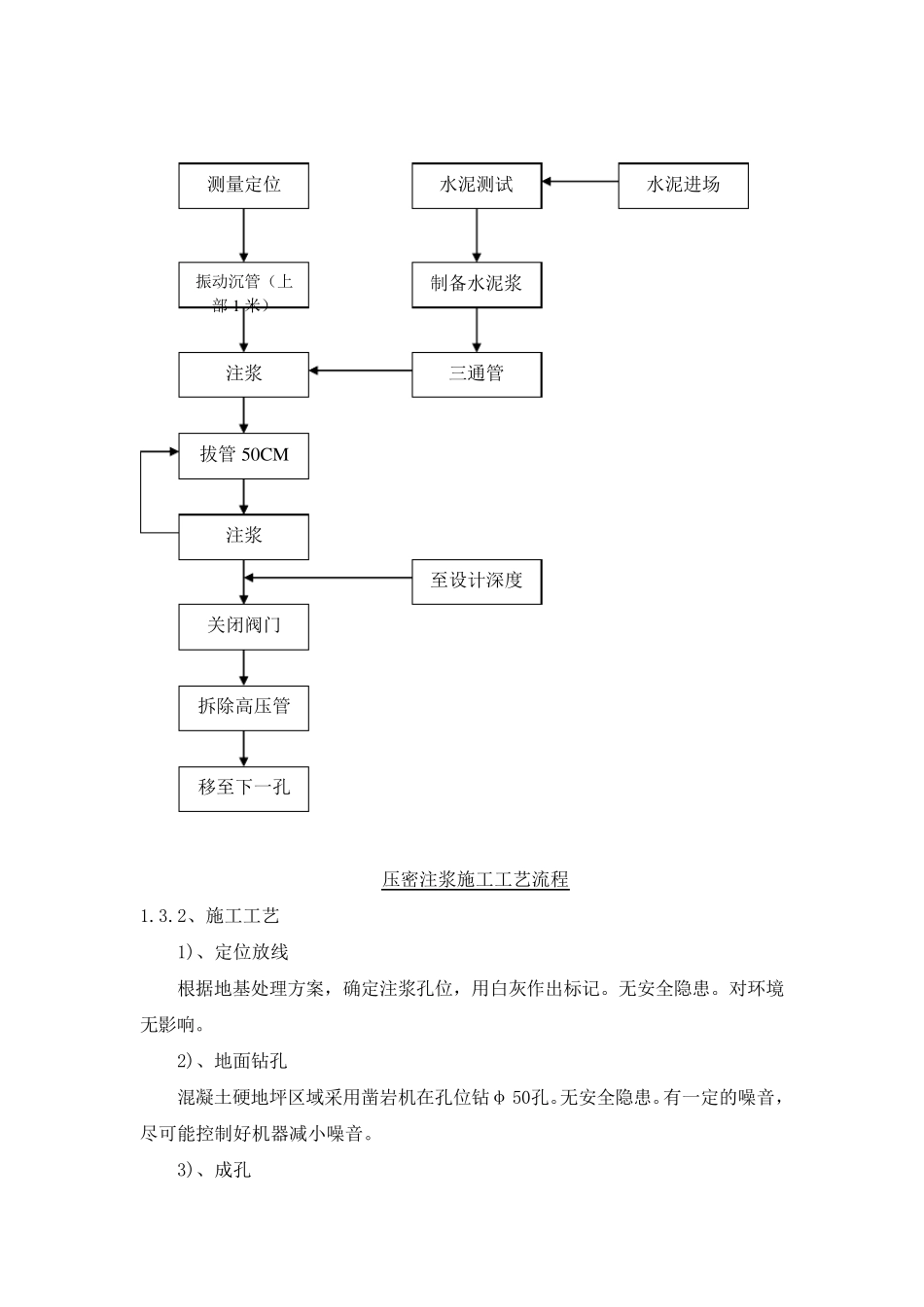

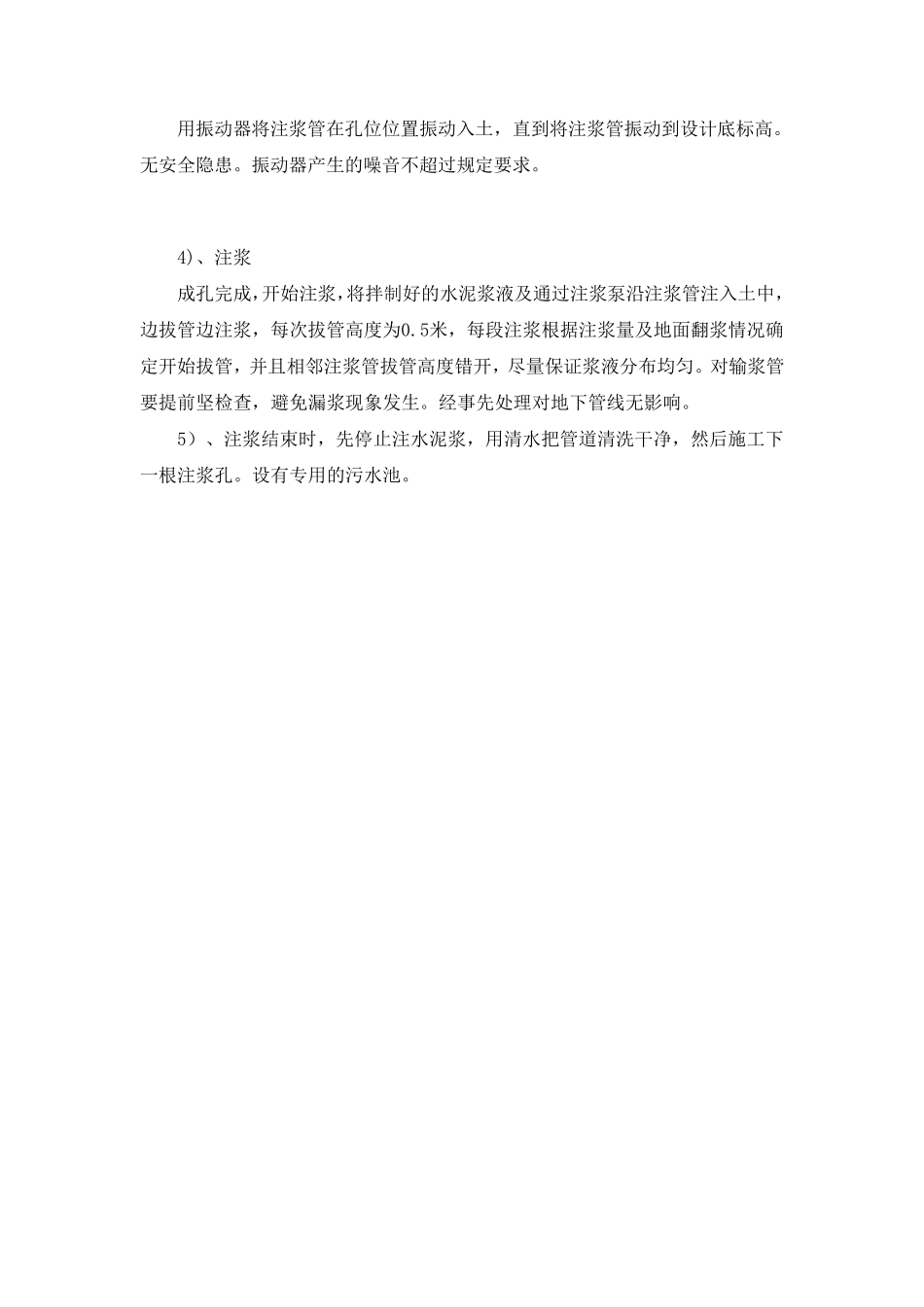

1、 施 工 工 艺流程 定位放线→地 面钻 孔 →成 孔 →先 进 行 上 部 1
