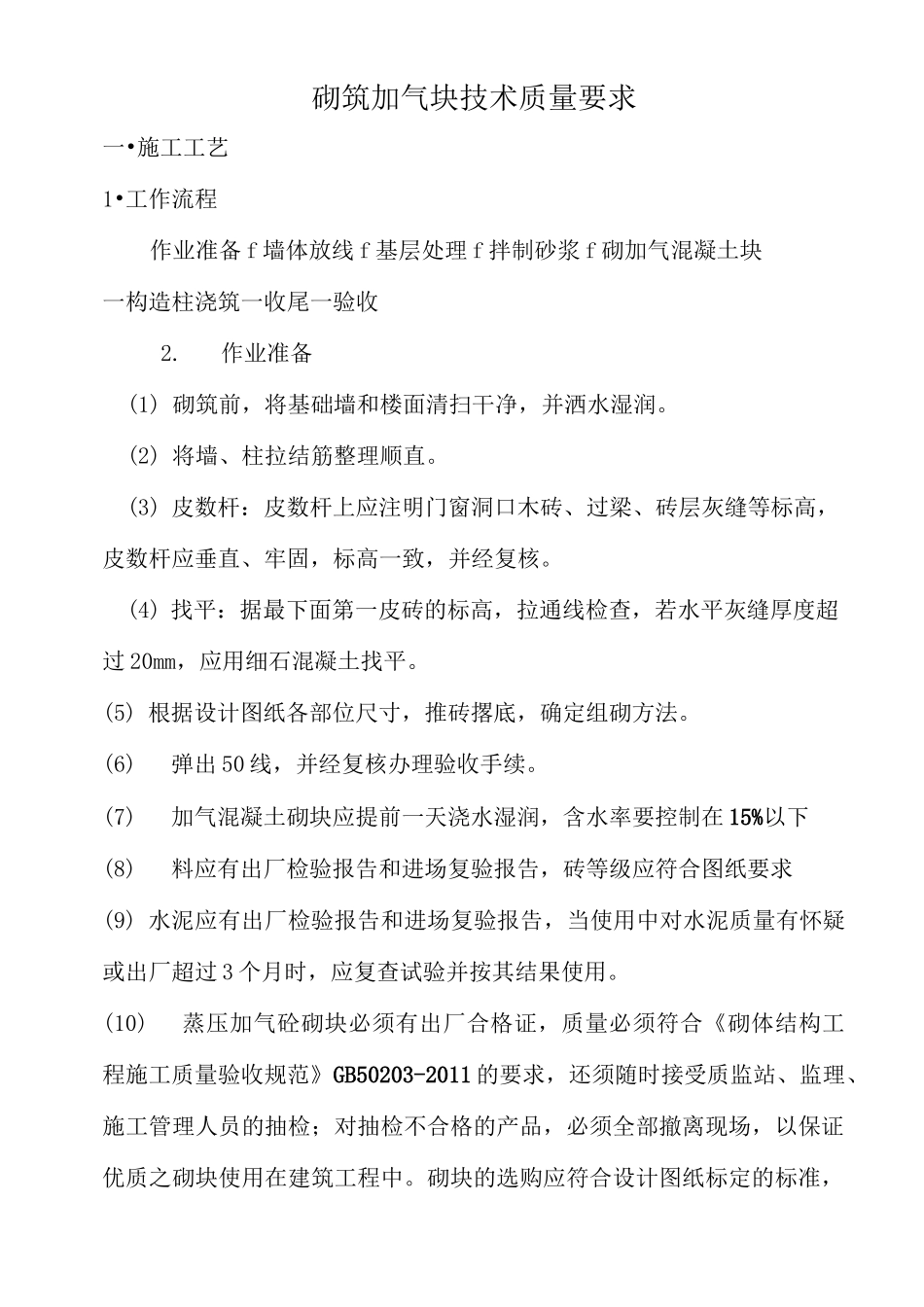

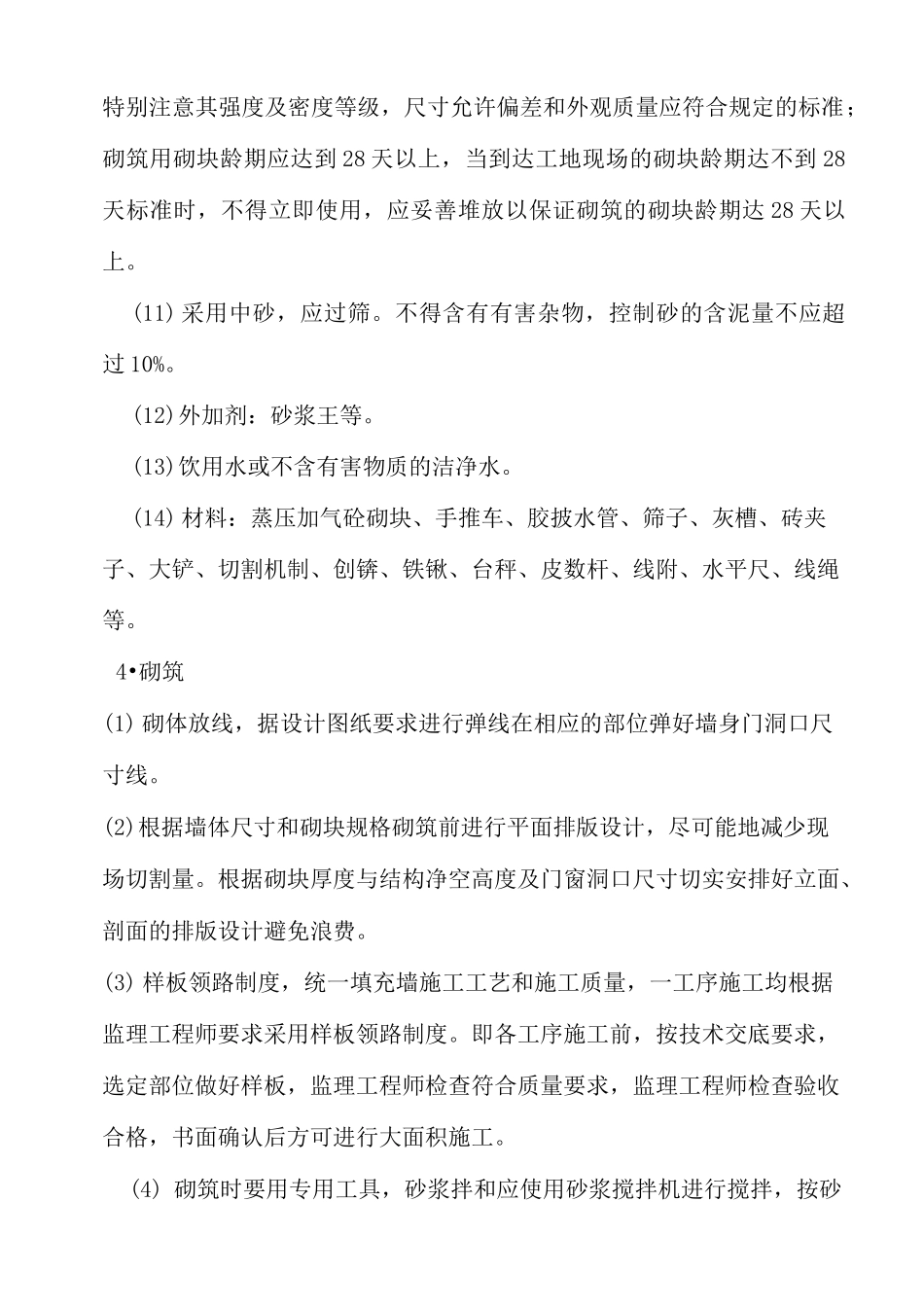

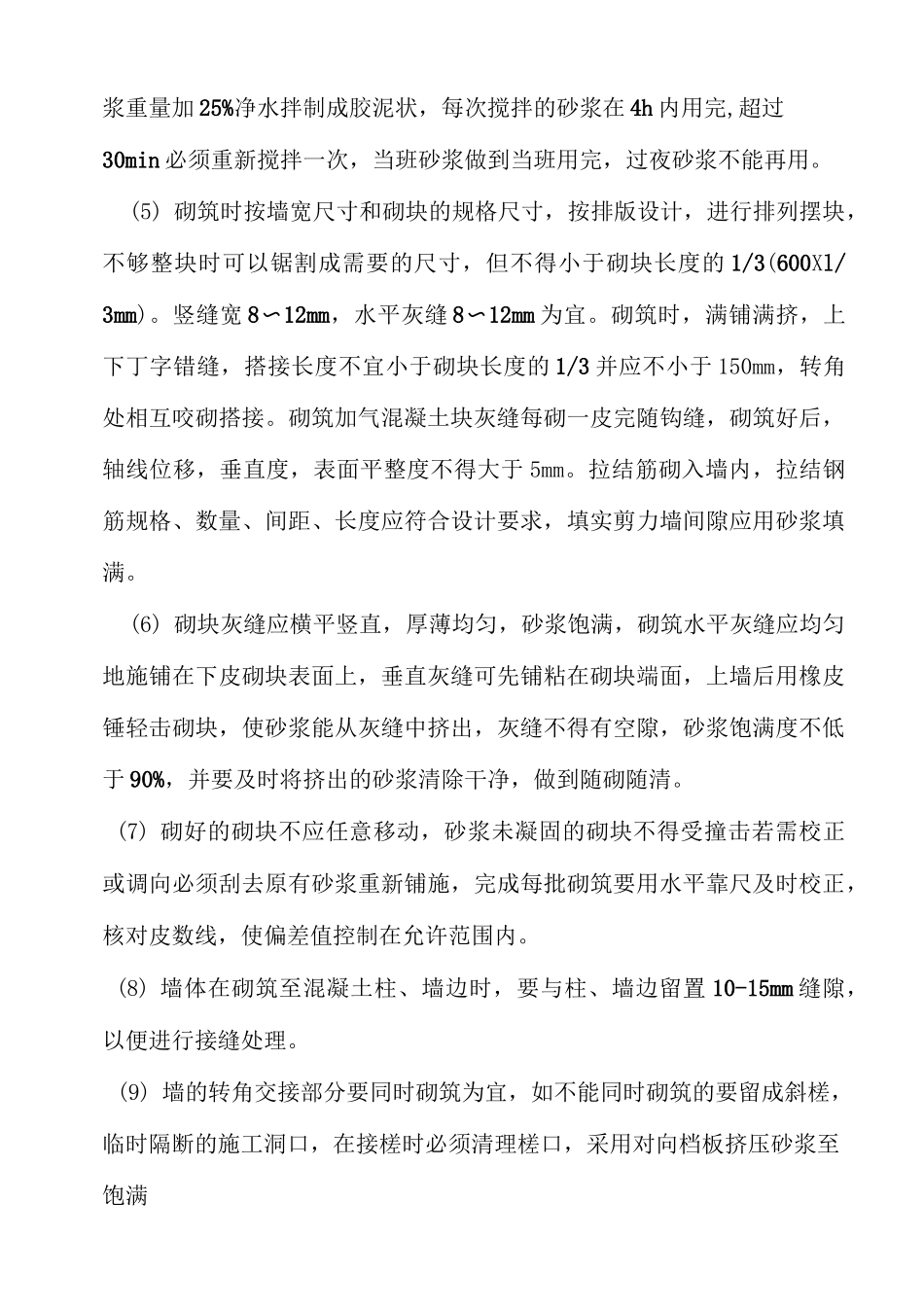

砌筑加气块技术质量要求一•施工工艺1•工作流程作业准备 f 墙体放线 f 基层处理 f 拌制砂浆 f 砌加气混凝土块一构造柱浇筑一收尾一验收2.作业准备(1) 砌筑前,将基础墙和楼面清扫干净,并洒水湿润。(2) 将墙、柱拉结筋整理顺直。(3) 皮数杆:皮数杆上应注明门窗洞口木砖、过梁、砖层灰缝等标高,皮数杆应垂直、牢固,标高一致,并经复核。(4) 找平:据最下面第一皮砖的标高,拉通线检查,若水平灰缝厚度超过 20mm,应用细石混凝土找平。(5) 根据设计图纸各部位尺寸,推砖撂底,确定组砌方法。(6)弹出 50 线,并经复核办理验收手续。(7)加气混凝土砌块应提前一天浇水湿润,含水率要控制在 15%以下(8)料应有出厂检验报告和进场复验报告,砖等级应符合图纸要求(9) 水泥应有出厂检验报告和进场复验报告,当使用中对水泥质量有怀疑或出厂超过 3 个月时,应复查试验并按其结果使用。(10)蒸压加气砼砌块必须有出厂合格证,质量必须符合《砌体结构工程施工质量验收规范》GB50203-2011 的要求,还须随时接受质监站、监理、施工管理人员的抽检;对抽检不合格的产品,必须全部撤离现场,以保证优质之砌块使用在建筑工程中。砌块的选购应符合设计图纸标定的标准,特别注意其强度及密度等级,尺寸允许偏差和外观质量应符合规定的标准;砌筑用砌块龄期应达到 28 天以上,当到达工地现场的砌块龄期达不到 28天标准时,不得立即使用,应妥善堆放以保证砌筑的砌块龄期达 28 天以上。(11) 采用中砂,应过筛。不得含有有害杂物,控制砂的含泥量不应超过 10%。(12)外加剂:砂浆王等。(13)饮用水或不含有害物质的洁净水。(14) 材料:蒸压加气砼砌块、手推车、胶披水管、筛子、灰槽、砖夹子、大铲、切割机制、创锛、铁锹、台秤、皮数杆、线附、水平尺、线绳等。4•砌筑(1) 砌体放线,据设计图纸要求进行弹线在相应的部位弹好墙身门洞口尺寸线。(2)根据墙体尺寸和砌块规格砌筑前进行平面排版设计,尽可能地减少现场切割量。根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好立面、剖面的排版设计避免浪费。(3) 样板领路制度,统一填充墙施工工艺和施工质量,一工序施工均根据监理工程师要求采用样板领路制度。即各工序施工前,按技术交底要求,选定部位做好样板,监理工程师检查符合质量要求,监理工程师检查验收合格,书面确认后方可进行大面积施工。(4) 砌筑时要用专用工具,砂浆拌和应使用砂浆搅拌机进行搅拌,按砂浆重量加 25%净...
