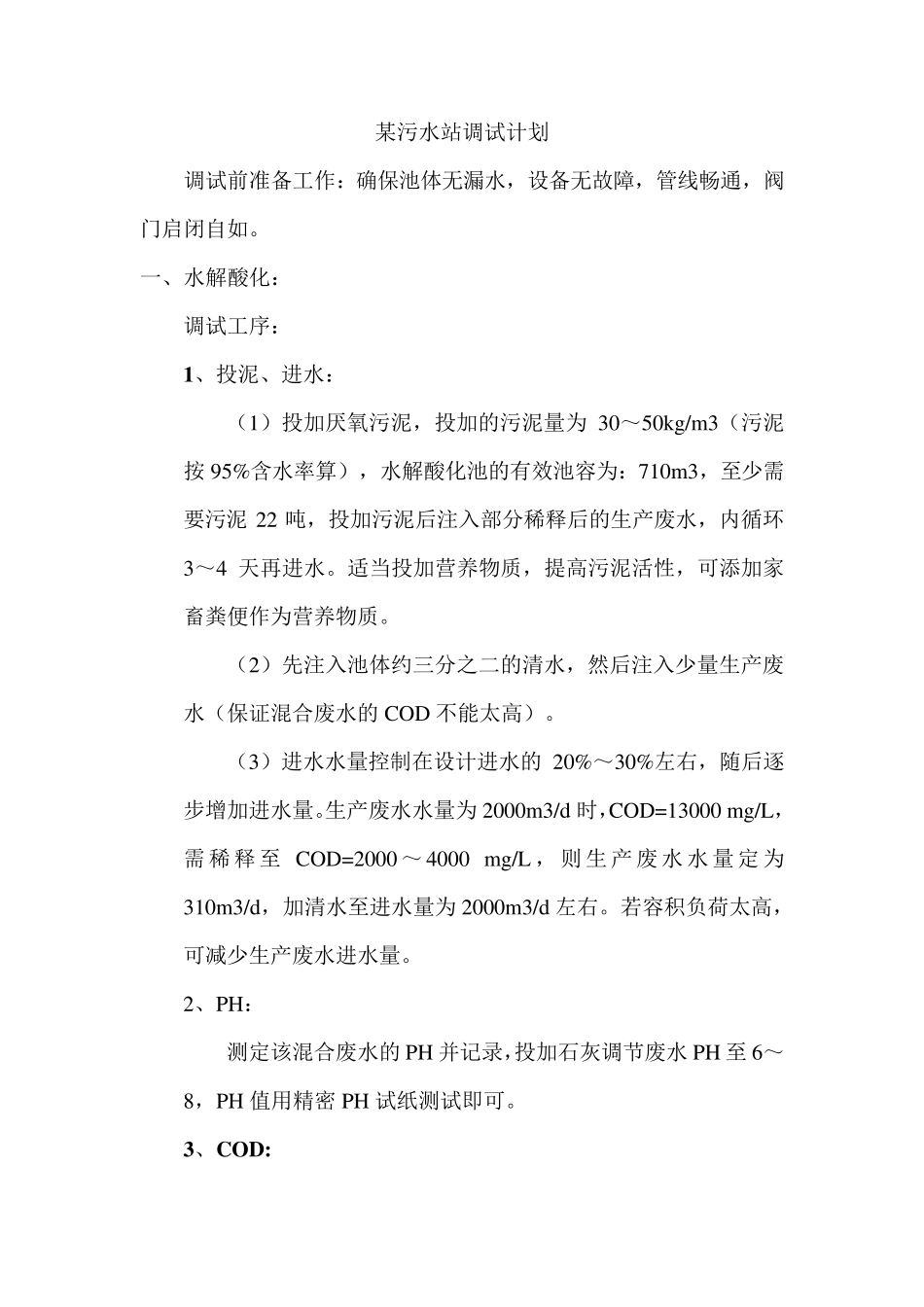

某污水站调试计划 调试前准备工作:确保池体无漏水,设备无故障,管线畅通,阀门启闭自如
一、水解酸化: 调试工序: 1、投泥、进水: (1)投加厌氧污泥,投加的污泥量为 30~50kg/m 3(污泥按 95%含水率算),水解酸化池的有效池容为:710m 3,至少需要污泥 22 吨,投加污泥后注入部分稀释后的生产废水,内循环3~4 天再进水
适当投加营养物质,提高污泥活性,可添加家畜粪便作为营养物质
(2)先注入池体约三分之二的清水,然后注入少量生产废水(保证混合废水的 COD 不能太高)
(3)进水水量控制在设计进水的 20%~30%左右,随后逐步增加进水量
生产废水水量为 2000m 3/d 时,COD=13000 m g/L,需 稀 释 至 COD=2000 ~ 4000 m g/L ,则 生 产 废 水水量 定 为310m 3/d,加清水至进水量为 2000m 3/d 左右
若容积负荷太高,可减少生产废水进水量
2、PH: 测定该混合废水的 PH 并记录,投加石灰调节废水PH 至 6~8,PH 值用精密 PH 试纸测试即可

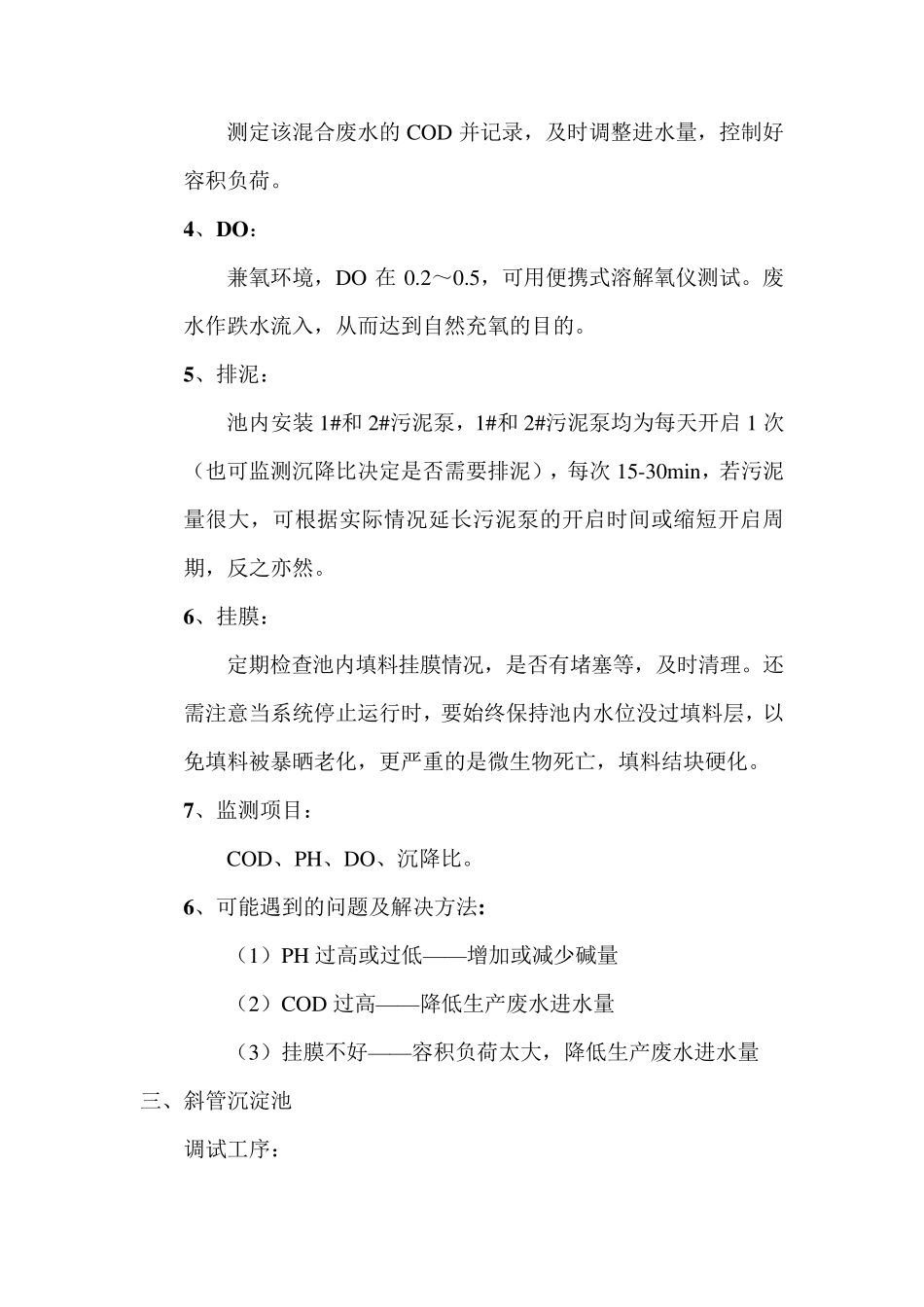

3、COD: 测定该混合废水的COD 并记录,及时调整进水量,控制好容积负荷
4、DO: 兼氧环境,DO 在 0
5,可用便携式溶解氧仪测试
废水作跌水流入,从而达到自然充氧的目的
5、排泥: 池内安装 1#和 2#污泥泵,1#和 2#污泥泵均为每天开启 1 次(也可监测沉降比决定是否需要排泥),每次 15-30min,若污泥量很大,可根据实际情况延长污泥泵的开启时间或缩短开启周期,反之亦然
6、挂膜: 定期检查池内填料挂膜情况,是否有堵塞等,及时清理
还需注意当系统停止运行时,要始终保持池内水位没过填料层,以免填料被暴晒老化,更严重的是微生物死亡,填料结块硬化
7、监测项目: COD、PH、DO、沉降比

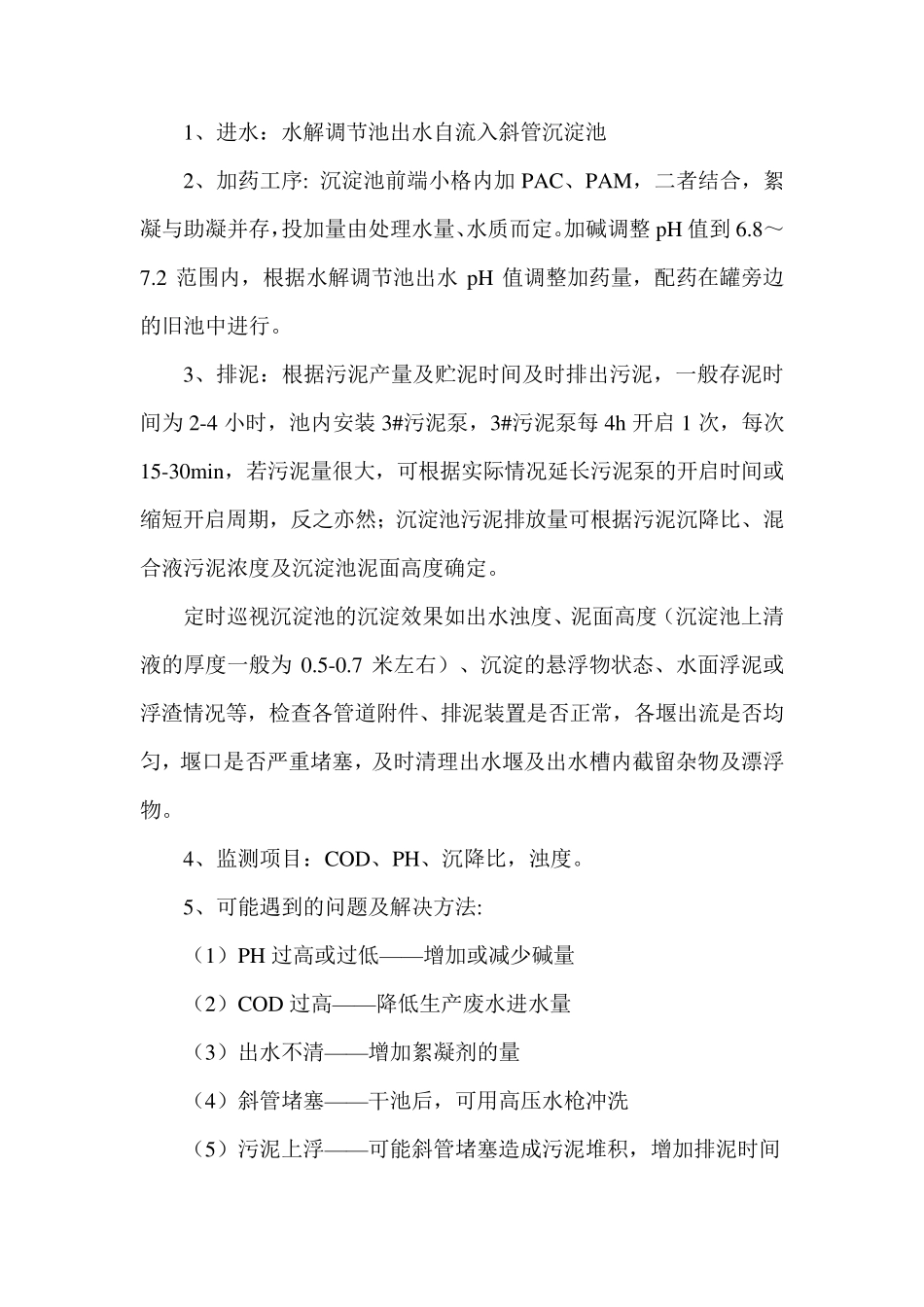

6、可能遇到的问
