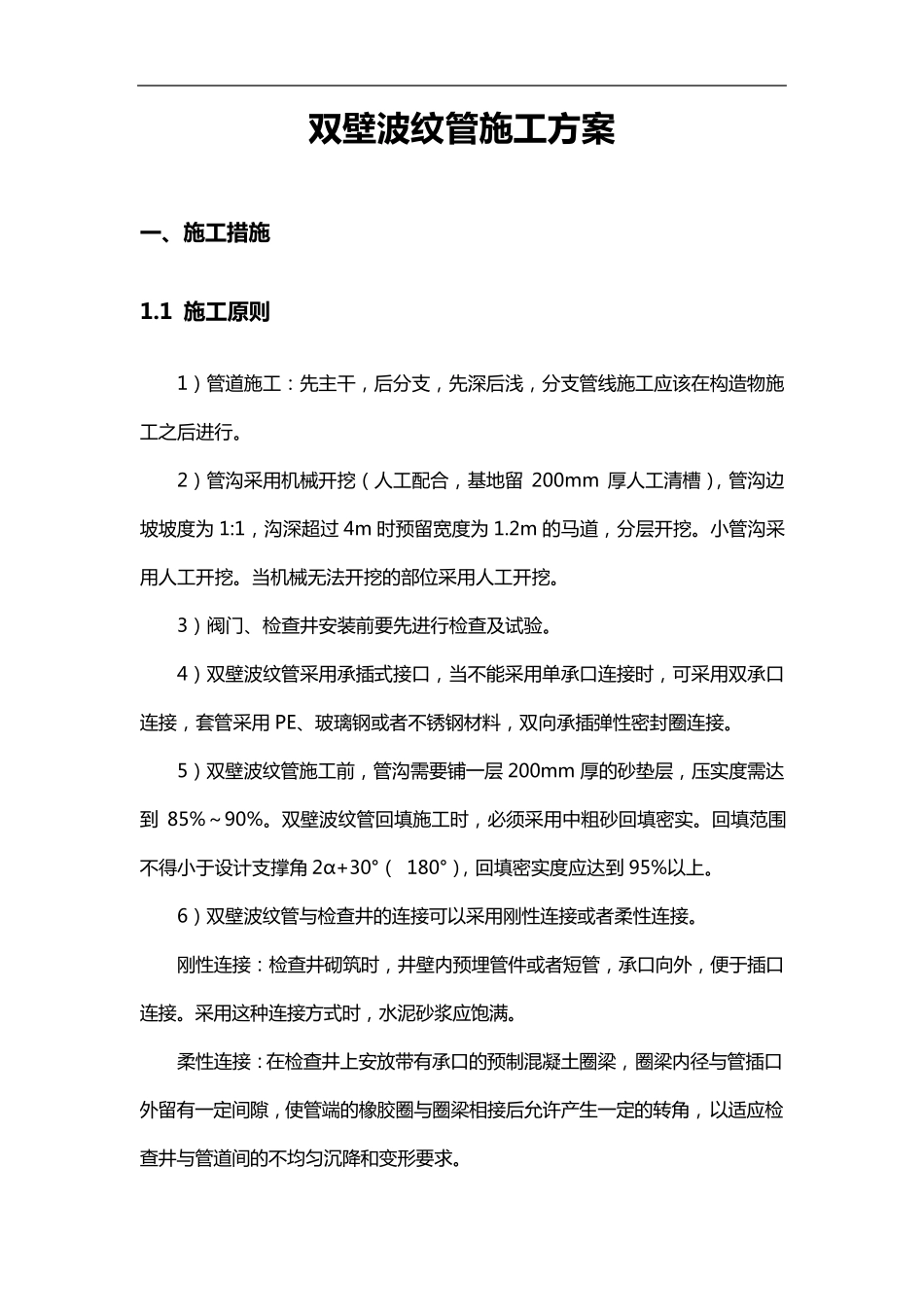

双 壁 波 纹 管 施 工 方 案 一 、施 工 措施 1.1 施 工 原则 1) 管 道 施 工 : 先 主 干 , 后 分 支 , 先 深 后 浅 , 分 支 管 线 施 工 应 该 在 构 造 物 施工 之 后 进 行 。 2) 管 沟 采 用 机 械 开 挖 ( 人 工 配 合 , 基 地 留200mm 厚 人 工 清 槽 ), 管 沟 边坡 坡 度 为 1:1, 沟 深 超 过 4m 时 预 留 宽 度 为 1.2m 的 马 道 , 分 层 开 挖 。 小 管 沟 采用 人 工 开 挖 。 当 机 械 无 法 开 挖 的 部 位 采 用 人 工 开 挖 。 3) 阀 门 、检 查 井 安 装 前 要 先 进 行 检 查 及 试 验 。 4) 双 壁 波 纹 管 采 用 承 插 式 接 口 , 当 不 能 采 用 单 承 口 连 接 时 , 可 采 用 双 承 口连 接 , 套 管 采 用 PE、玻 璃 钢 或 者 不 锈 钢 材 料 , 双 向 承 插 弹 性 密 封 圈 连 接 。 5) 双 壁 波 纹 管 施 工 前 , 管 沟 需 要 铺 一 层 200mm 厚 的 砂 垫 层 , 压 实 度 需 达到85%~ 90%。 双 壁 波 纹 管 回 填 施 工 时 , 必 须 采 用 中 粗 砂 回 填 密 实 。 回 填 范 围不 得 小 于 设 计 支 撑 角 2α +30°( 180°), 回 填 密 实 度 应 达 到 95%以 上 。 6) 双 壁 波 纹 管 与 检 查 井 的 连 接 可 以 采 用 刚 性 连 接 或 者 柔 性 连 接 。 刚 性 连 接 : 检 查 井 砌 筑 时 , 井 壁 内 预 埋 管 件 或 者 短 管 , 承 口 向 外 , 便 于 插 口连 接 。 采 用 这 种 连 接 方 式 时 , 水 泥 砂 浆 应 饱 满 。 柔 性 连 接 : 在 检 查 井 上 安 放 带 有 承 口 的 预 制 混 凝 土 圈 梁 , 圈 梁 内 径 与 管 插 口外 留 有 一 定 间 隙 , 使 管 端 的 橡 胶 圈 与 圈 梁 相 接 后 允 许 产 生 一 定 的 转 角 , 以 适 应 检查 井 与 管 道 间 的 不 均 匀 沉 降 和 变 形 要 求 。 1.2 施 工 流 程 1.3 检 验 计 划 施 工 前 , 实 验 人 员 要 对 材 料 进 行...
