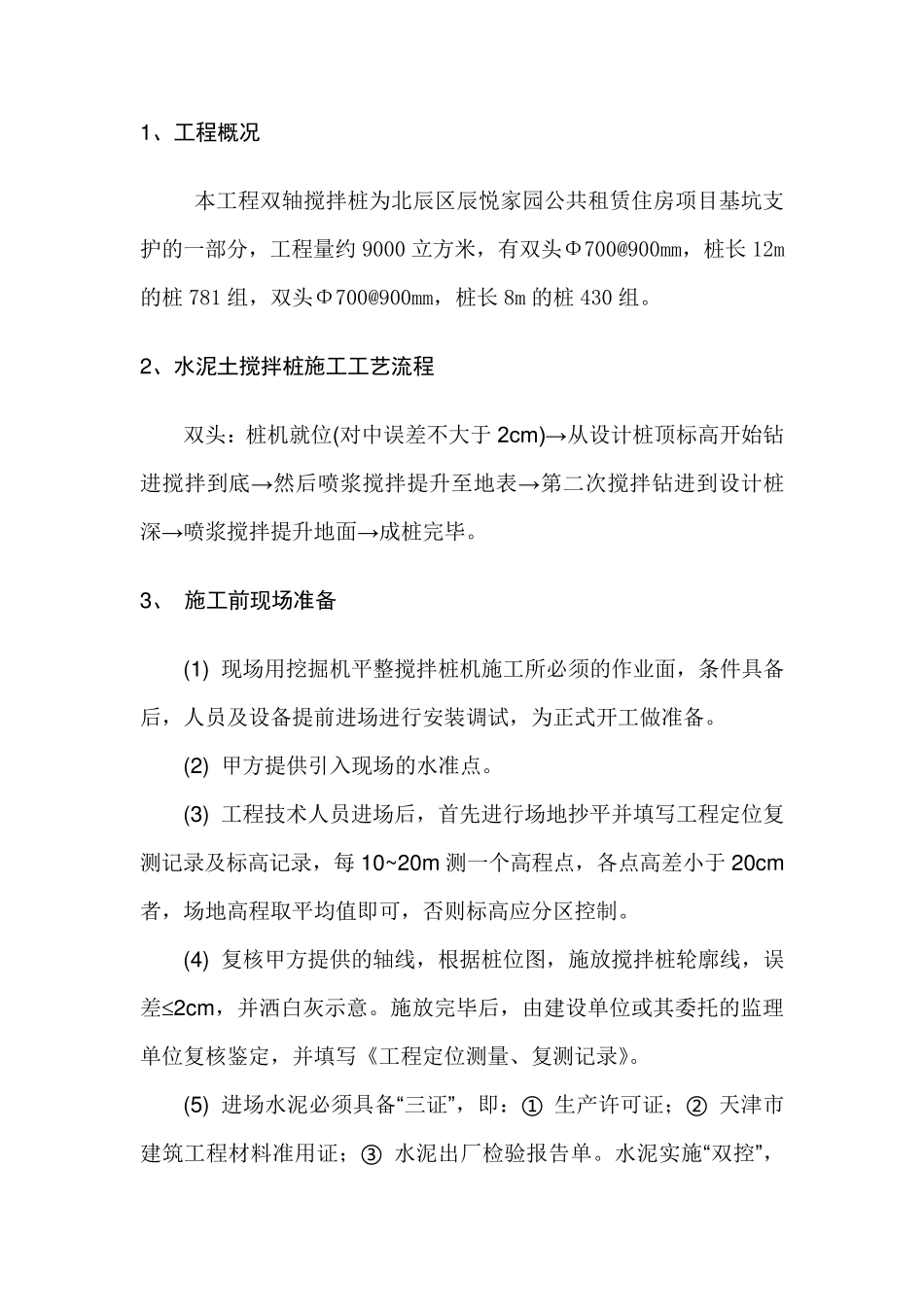

双轴搅拌桩施工方案 1、工程概况 本工程双轴搅拌桩为北辰区辰悦家园公共租赁住房项目基坑支护的一部分,工程量约9000 立方米,有双头Φ700@900mm,桩长 12m的桩781 组,双头Φ700@900mm,桩长 8m 的桩430 组
2、水泥土搅拌桩施工工艺流程 双头:桩机就位(对中误差不大于 2cm)→从设计桩顶标高开始钻进搅拌到底→然后喷浆搅拌提升至地表→第二次搅拌钻进到设计桩深→喷浆搅拌提升地面→成桩完毕
3、 施工前现场准备 (1) 现场用挖掘机平整搅拌桩机施工所必须的作业面,条件具备后,人员及设备提前进场进行安装调试,为正式开工做准备
(2) 甲方提供引入现场的水准点
(3) 工程技术人员进场后,首先进行场地抄平并填写工程定位复测记录及标高记录,每10~20m 测一个高程点,各点高差小于 20cm者,场地高程取平均值即可,否则标高应分区控制
(4) 复核甲方提供的轴线,根据桩位图,施放搅拌桩轮廓线,误差2cm,并洒白灰示意
施放完毕后,由 建 设单 位或 其 委 托 的监 理单 位复核鉴 定,并填写《 工程定位测量、 复测记录》

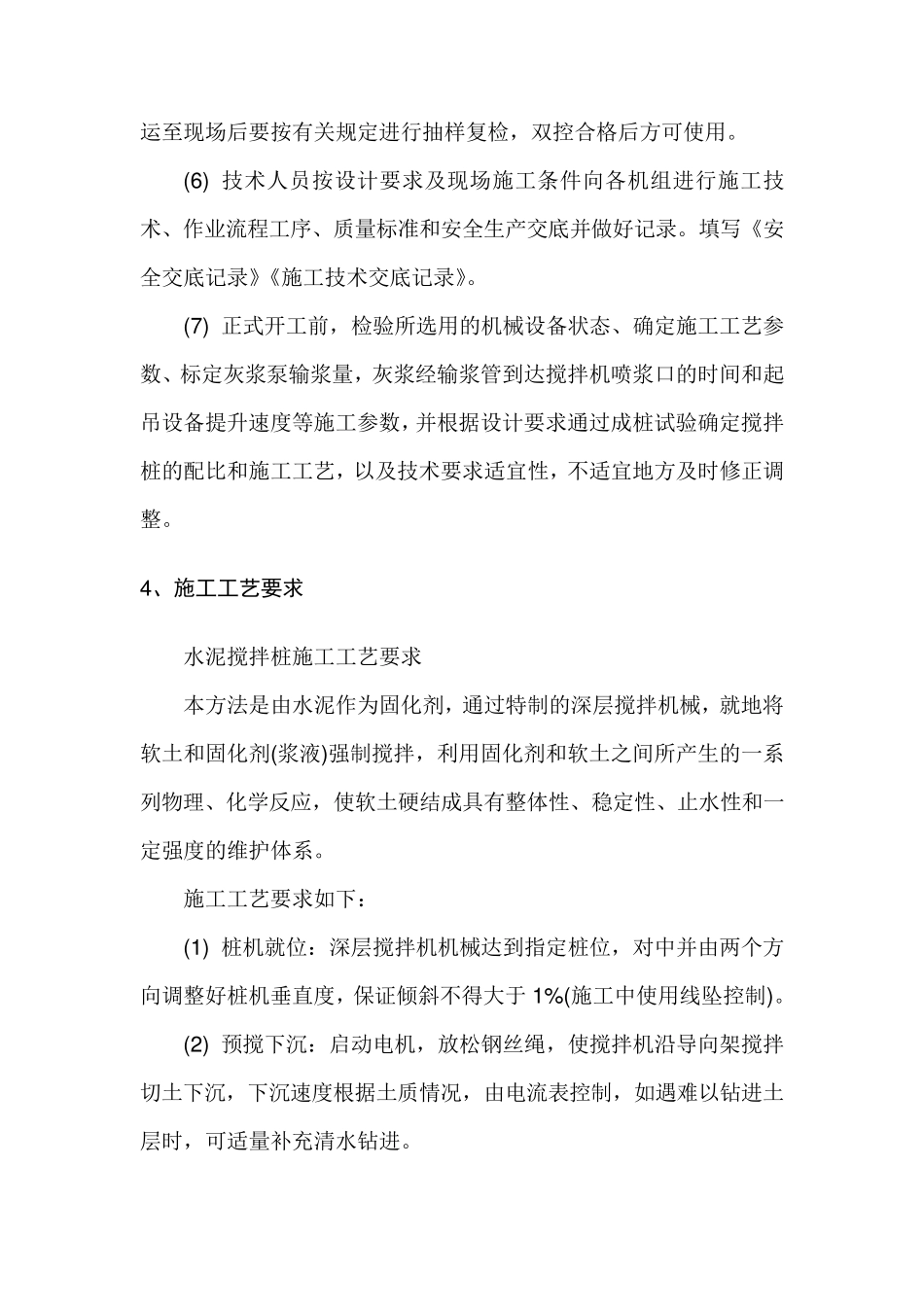

(5) 进场水泥 必须具备“三 证 ”,即:① 生 产 许 可证 ; ② 天 津 市建 筑 工程材 料 准用证 ; ③ 水泥 出 厂 检 验 报 告 单
水泥 实 施“双控”,运至现场后要按有关规定进行抽样复检,双控合格后方可使用
(6 ) 技术人员按设计要求及现场施工条件向各机组进行施工技术、作业流程工序、质量标准和安全生产交底并做好记录
填写《安全交底记录》《施工技术交底记录》
(7 ) 正式开工前,检验所选用的机械设备状态、确定施工工艺参数、标定灰浆泵输浆量,灰浆经输浆管到达搅拌机喷浆口的时间和起吊设备提升速度等施工参数,并根据设计要求通过成桩试验确定搅拌桩的配比和施工工艺,以及技术要求适宜性,不适宜地方及时修
