编制:倪斌 1 主变压器安装工艺 一、概况 1、本工艺标准适用于 500kV及以下电压等级的电力变压器的安装
2、引用的标准 电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范《GBJ148—90》、电气装置安装工程电气设备交接试验标准《GB50150—91》、变压器油《GB2536—90》

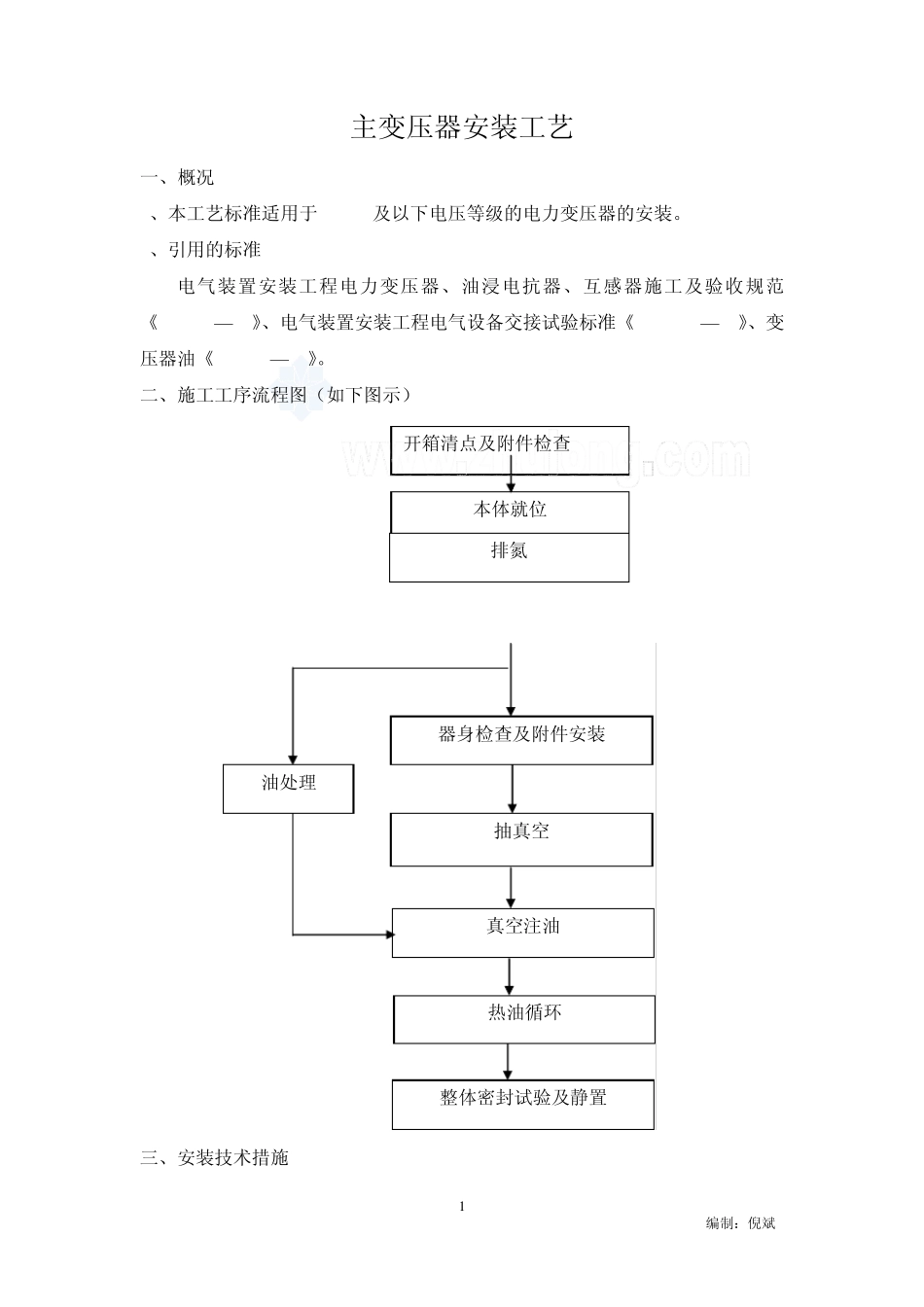

二、施工工序流程图(如下图示) 三、安装技术措施 开箱清点及附件检查 本体就位 排氮 抽真空 油处理 真空注油 热油循环 整体密封试验及静置 器身检查及附件安装 编制:倪斌 2 根据安装工序流程,每道工序除严格按规程、规范和厂家技术说明书要求施工外,安装过程中主要控制以下几道工序:开箱清点、附件检查、本体就位、变压器油处理、器身检查、真空注油、整体密封试验
1、开箱清点及附件检查 在清点附件时,主要进行下列外观检查:(1)本体内气体压力应为正压,压力在 0
03MPa之间
(2)根据装箱清单检查所到设备及附件的技术文件是否齐全,检查变压器外表有无机械损伤、温度计、导油管等预留孔是否齐全各种封盖螺丝是否齐全紧固,对分散包装运输的附件要按清单逐一清点
(3)套管应无损伤、无裂纹、无渗漏油,散热器、油泵、导油管等应密封良好
(4)检查冲击记录仪 X、Y、Z三维均小于 3g (根据合同要求,需要时才检查此项)
2、本体就位 变压器就位之前,在基础及变压器上标出纵横中心线,变压器按标识就位,变压器就位时要保证变压器中心线与基础中心线一致
3、排氮 一般变压器均采用充氮运输,变压器就位后首先进行排氮
排氮有两种方法:注油排氮及抽真空排氮
(1)注油排氮 绝缘油从变压器下部阀门注入变压器内,氮气从顶部排出,将油注至油箱顶部,氮气排尽,最终油位高出铁芯 100mm以上,然后静置 12小时以上
注入变压器内的绝缘油应满足《GB2536-90》要求
(2)抽真空排氮 将排
