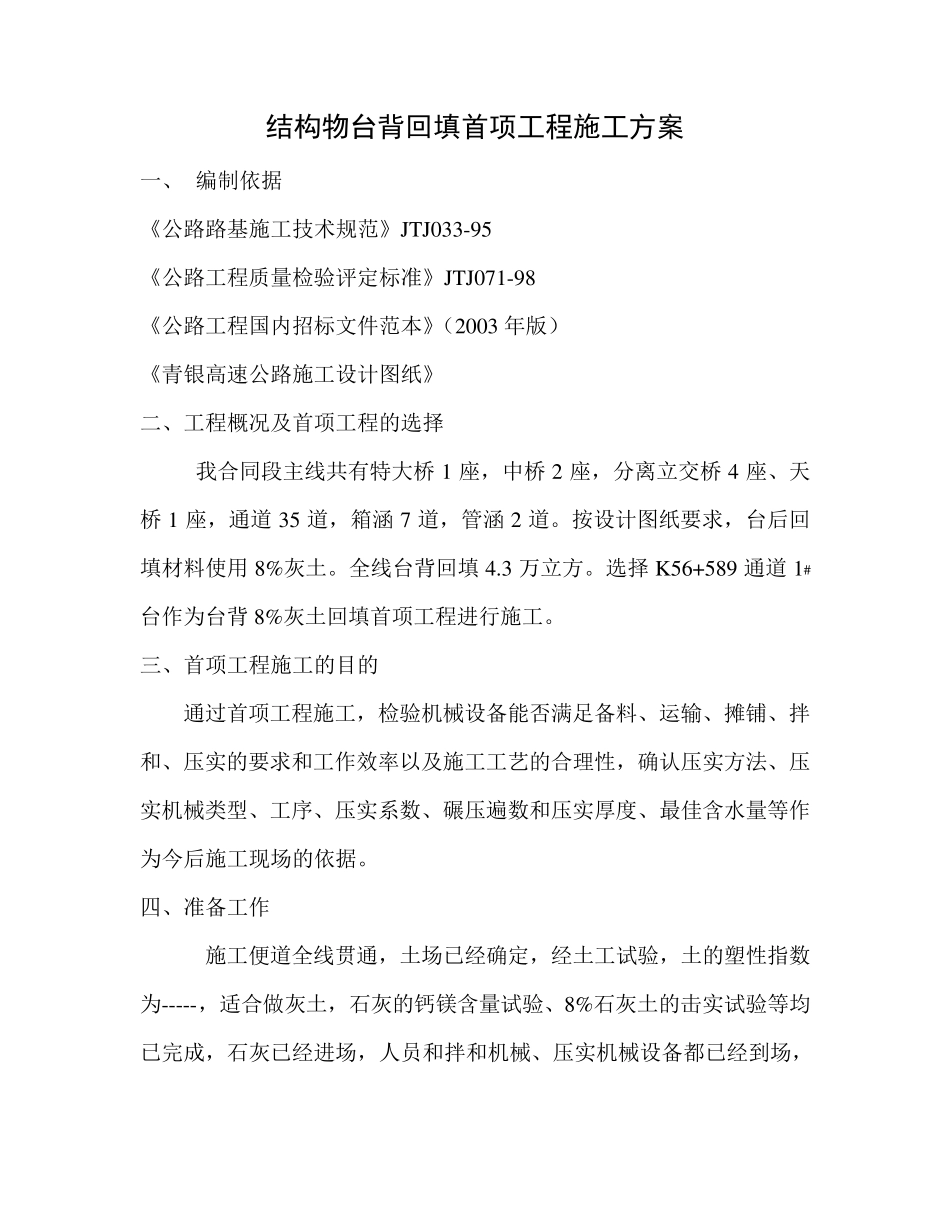

结构物台背回填首项工程施工方案 一、 编制依据 《公路路基施工技术规范》JTJ033-95 《公路工程质量检验评定标准》JTJ071-98 《公路工程国内招标文件范本》(2003 年版) 《青银高速公路施工设计图纸》 二、工程概况及首项工程的选择 我合同段主线共有特大桥 1 座,中桥 2 座,分离立交桥 4 座、天桥 1 座,通道 35 道,箱涵 7 道,管涵 2 道
按设计图纸要求,台后回填材料使用 8%灰土
全线台背回填 4
选择 K56+589 通道 1#台作为台背 8%灰土回填首项工程进行施工
三、首项工程施工的目的 通过首项工程施工,检验机械设备能否满足备料、运输、摊铺、拌和、压实的要求和工作效率以及施工工艺的合理性,确认压实方法、压实机械类型、工序、压实系数、碾压遍数和压实厚度、最佳含水量等作为今后施工现场的依据

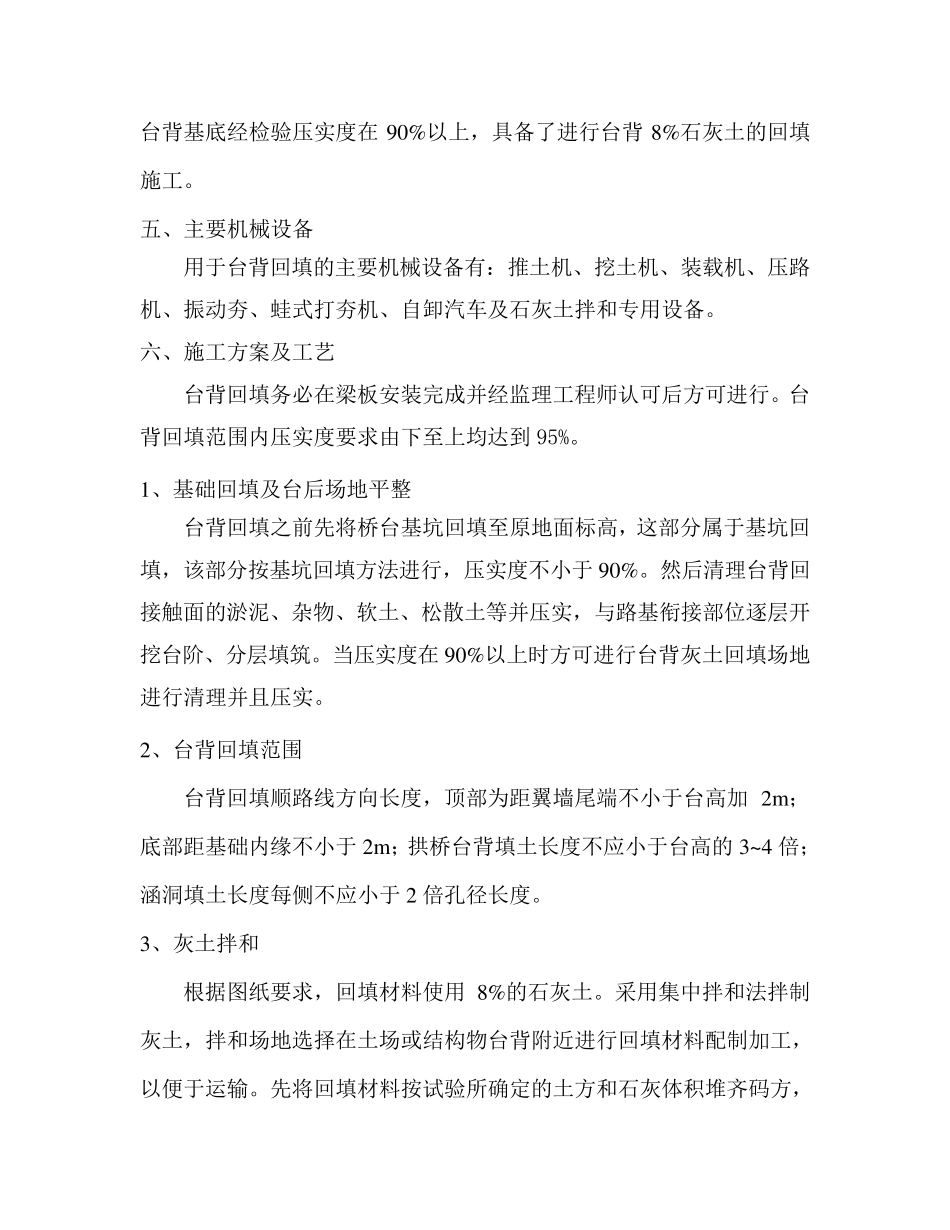

四、准备工作 施工便道全线贯通,土场已经确定,经土工试验,土的塑性指数为-----,适合做灰土,石灰的钙镁含量试验、8%石灰土的击实试验等均已完成,石灰已经进场,人 员 和拌和机械、压实机械设备都 已经到 场,台背基底经检验压实度在90%以上,具备了进行台背8%石灰土的回填施工
五、主要机械设备 用于台背回填的主要机械设备有:推土机、挖土机、装载机、压路机、振动夯、蛙式打夯机、自卸汽车及石灰土拌和专用设备
六、施工方案及工艺 台背回填务必在梁板安装完成并经监理工程师认可后方可进行
台背回填范围内压实度要求由下至上均达到 95%
1、基础回填及台后场地平整 台背回填之前先将桥台基坑回填至原地面标高,这部分属于基坑回填,该部分按基坑回填方法进行,压实度不小于 90%
然后清理台背回接触面的淤泥、杂物、软土、松散土等并压实,与路基衔接部位逐层开挖台阶、分层填筑

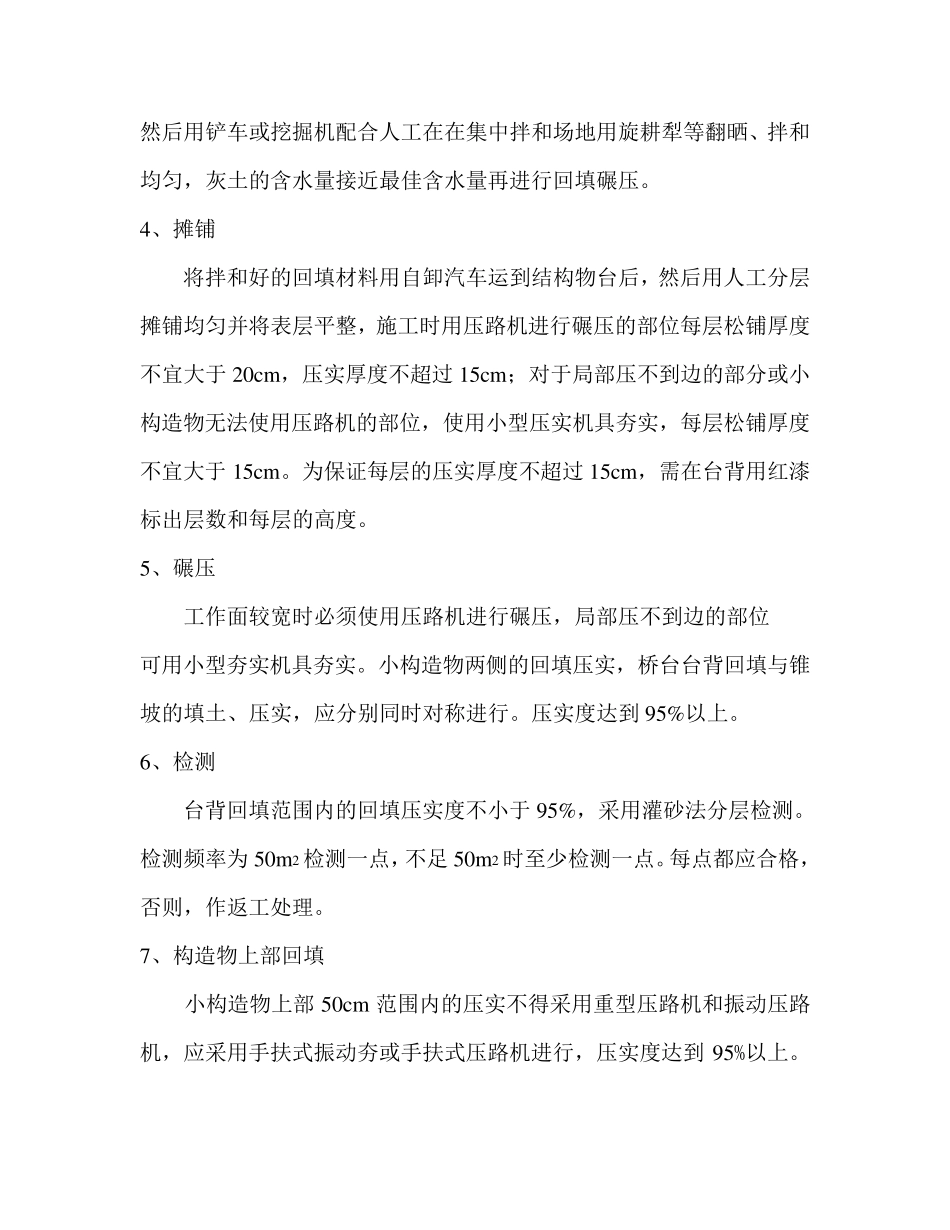

当压实度在90%以上时方可进行台背灰土回填场地进行清理并且压实
