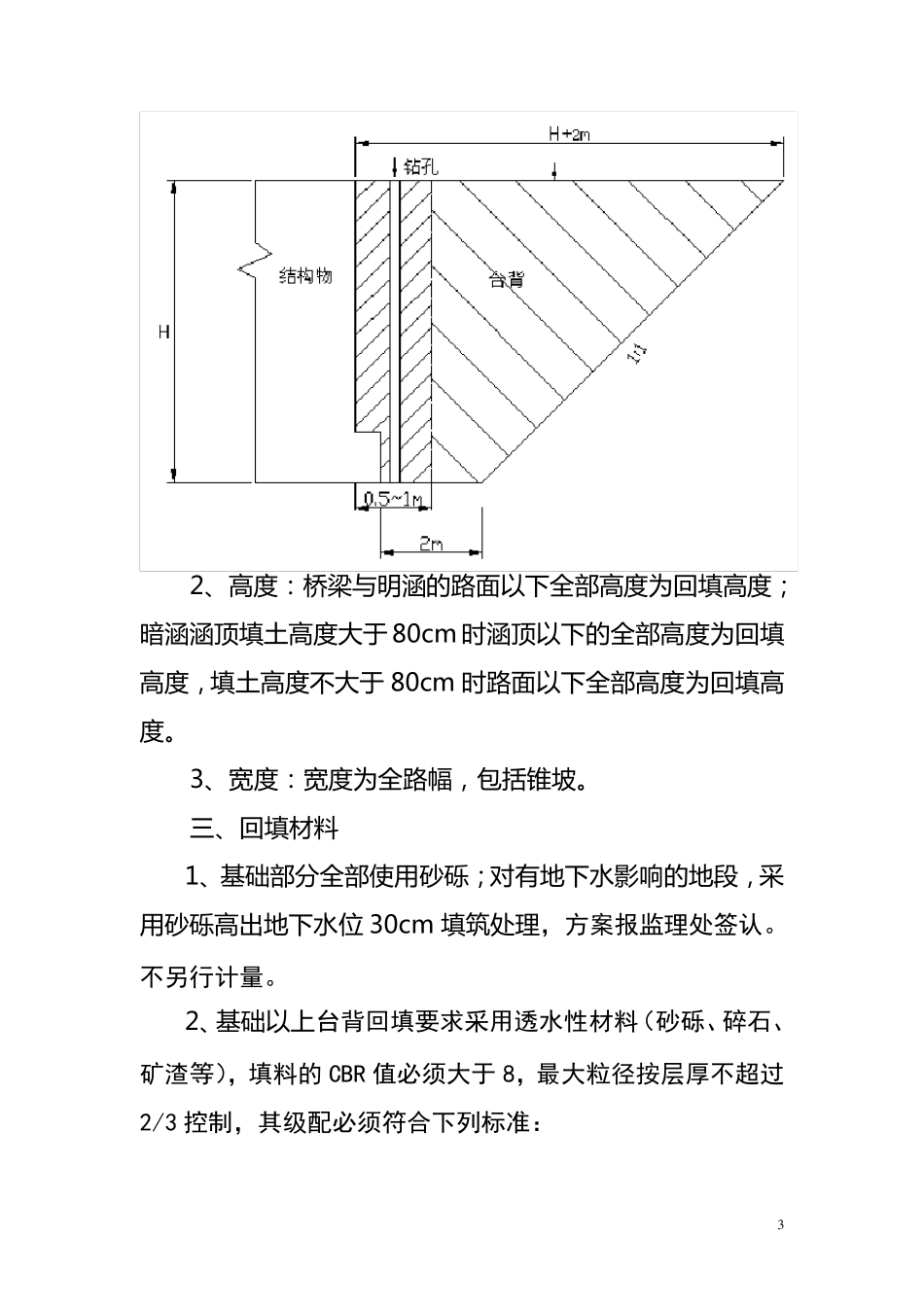

关于桥涵构造物台背、锥坡回填的有关规定 为 确 保 工 程 质 量 , 统 一 全 线 台 背 、 锥 坡 回 填 标 准 , 对 桥涵 构 造 物 台 背 、 锥 坡 回 填 有 关 规 定 作 以 下 要 求 , 请 严 格 遵 照执 行 。 一 、 施 工 准 备 台 背 、 锥 坡 回 填 施 工 必 须 做 到 以 下 “五专”: 1、 专门的队伍。 各施 工 单位应安排 2~3 支熟悉台 背 、锥 坡 回 填 要 求 的稳定 施 工 队伍, 明确 一 名经验丰富的专业工程 师专门负责施 工 , 并配备 相应的机手、 施 工 员和质 检员。 2、 专门的设备 。 各施 工 单位应配置专用的成套压实机械(18t 以上)和小型压实机具(严 禁采用人工 打夯或“蛤蜊夯”等轻型压实机具)。 压实机具设备未落实的不得进行回填施工。 3、 专门的材料。 用于回填的原材料必须进行筛分、CBR击实等一系列试验,且必须经监理工程师批准方可使用。未经监理工 程 师认可的, 粒径、 含水量 等不符合规 范要 求 的材料不得使用。 4、 专门的现场监理。 监理处应为 台 背 、 锥 坡 施 工 配备专门的现场监理及试验检测人员。 现场监理要对回填实行全过程旁站,检测验收时,至少要有主管项目副经理和监理处 2 分管领导签字。 5、专门的资料。应建立台背回填档案和影像资料,档案填写要及时、详实、整洁、清晰、内容齐全,不得涂改、挖补撕毁或重新抄写。影像要清晰、全面。资料要及时整理存档。 此外,台背回填前必须挖好台阶,做好基坑的排水清淤工作,确保施工现场不留积水。 二、回填范围 1、长度:台背填土顺路线方向长度,一般路段底部距基础边缘为 3 米;基底承载力较好的路段可以适当减少,但不得小于 2 米;基底承载力较差的路段适当延长,但不得大于 5 米。填方路段仰斜面坡比为 1:1,反开槽或切方路段仰斜面坡比为 1:0.75。圆管涵台背回填每侧长度不应小于2 倍孔径长度。 3 2、高度:桥梁与明涵的路面以下全部高度为回填高度;暗涵涵顶填土高度大于 80cm 时涵顶以下的全部高度为回填高度,填土高度不大于 80cm 时路面以下全部高度为回填高度。 3、宽度:宽度为全路幅,包括锥坡。 三、回填材料 1、基础部分全部使用砂砾;对有地下水影响的地段,采用砂砾高出地下水位 30cm 填筑处理,方案报监理处签认。不另行计量。 2、基础以上台背回...
