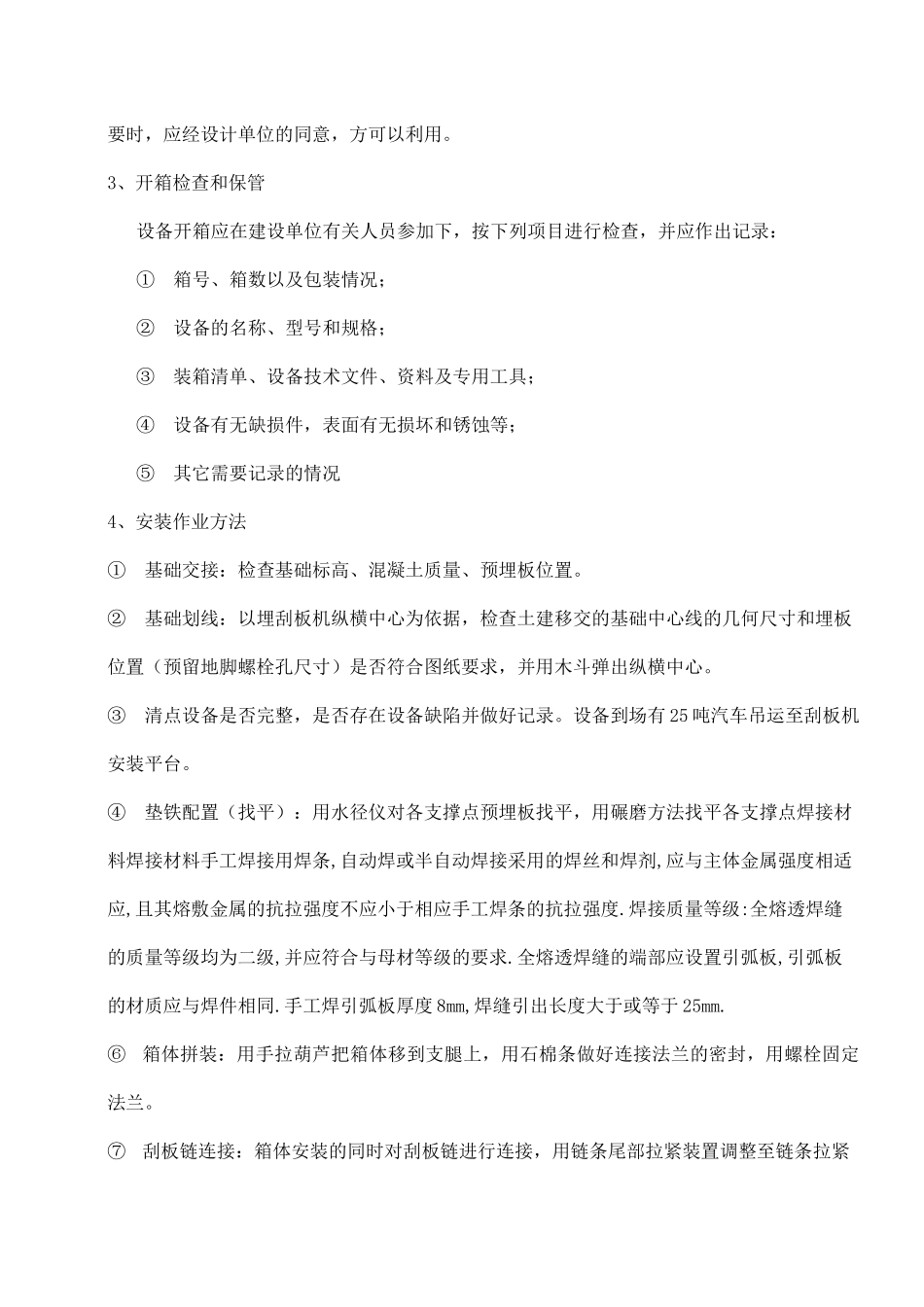

刮板输送机施工方案一、编制目的本施工方案叙述了黄玉川煤矿选煤厂及装车站项目刮板输送机安装施工程序质量要求,二、编制依据1、黄玉川煤矿选煤厂及装车站项目机械设备安装蓝图2、TJ231(六)一 78《煤矿机械设备安装施工工程及验收规范》3、《煤矿机电安装工程质量检验评定标准》(MT5010—95)4、《建筑施工安全检查标准》(JGJ59-99)5、《电力建设安装施工(生产)管理制度》6、刮板输送机相关技术文件三、工程概况黄玉川选煤厂位于内蒙古鄂尔多斯,为新建选煤厂。本项目机械设备安装部分共有 69 套设备,其中共有 6 台刮板输送机,主要分部在原煤仓及产品仓,其中原煤仓共 2 台,型号为SGB1600,位置编号分别为 103、104,B=1600,L=69500,链速为 0.9m/s,双缸式平板闸门,两台刮板输煤机共采用一站八缸液压站两套和一站四缸液压站一套;产品仓共 4 台,型号为SGB1400,位置编号分别为 813、814、815、816,B=1400,L=68500,链速为 0.9m/s,双缸式平板闸门,两台刮板输煤机共采用一站十缸液压站一套和一站八缸液压站两套和一站四缸液压站两套。四、施工部署① 组织有关施工人员,熟悉图纸和规范要求,明确专业管理人员及施工要求和具体任务。② 组织施工图自审,将施工疑难消融在施工图上,为施工操作创造有利条件。③ 组织施工材料的核算,精确编制施工材料采购计划。根据实际施工需要,科学、合理有效的安排设备进场。由业主提供的甲供设备要敦促其按期进场。④ 组织施工力量,安排生产,根据工期要求和施工现场的实际情况,安排施工人员⑤ 施工人员组织安装副经理:刘敏技术员:王楠施工 管理人员一班组:刘 合中二班组:董 前亮安 全员:王 正良质 检员:李 东平材 料员:黄 开友主要劳动力计划:钳工:2 人起重工:2 人铆工:3 人电焊工:10 人电工:3 人共计:27 人所有施工技术人员均持国家有效证件上岗五、安装方法及步骤1、刮板机输送机安装主要施工程序基础交接 f 划中心线 f 设备到现场 f 垫铁配置(找平)f 支腿焊接 f 箱体拼装 f 刮板链连接 f 电动机安装 f 补油漆 f 分部试转2、施工准备:①工程开工前,应具备设计和设备的技术文件,对临时建筑、运输道路和水源、电源、照明、主要材料和机具及劳动力等应有充分准备,并作出合理安装。②工程施工前,土建必须配合安装施工,安装施工地点及附近的建筑材料、泥土、杂物等,应清除干净。③利用建筑结构作为起吊、搬运的承力点...
