成都经济区环线高速公路蒲江至都江堰段 LM-3 标级配碎石垫层试验段开工报告中国娅编制:审核:审批:中铁十九局集团第三工程有限公司蒲都项目部2路面级配碎石垫层试验路段施工方案1、编制依据1
1、成都经济区环线高速公路蒲江至都江堰段 LM-3 标施工图
2、《公路路面施工技术规范》(JTGF40-2004)
3、《公路工程施工安全技术规程》(JTJ076-98)
4、业主、监理对本工程的质量要求
2、工程概况本施工段为成都经济区环线高速公路蒲江至都江堰段 LM-3 标段,道路等级为高速公路,路面宽 33
5m,设计速度 120km/h
起点桩号为 K384+200,终点桩号为K408+391,全长 24
191km,级配碎石垫层设计厚度 15cm,工程量为 692005m2, 本项目工程量较大,工期短
为保证下阶段路面级配碎石垫层全面施工,我部根据路基工程现场施工进度情况,特选取有代表的主线 K394+800—K395+000 段作为路面级配碎石垫层试验路段,试验路全长 200m,以便取得相关经验数据以指导我标段全线级配碎石垫层的施工
本试验路段施工严格按照设计图纸、规范要求以及我施工段实际情况组织施工

3、试验路段工期及施工目的根据我标段施工进度及现场准备情况,准备于 2018 年 11 月 3 日开工,2018年 11 月 5 日完成
为进行下阶段路面级配碎石垫层的全面施工,通过本次试验取得如下经验指标,以指导全段级配碎石垫层的施工并对施工质量进行有效控制

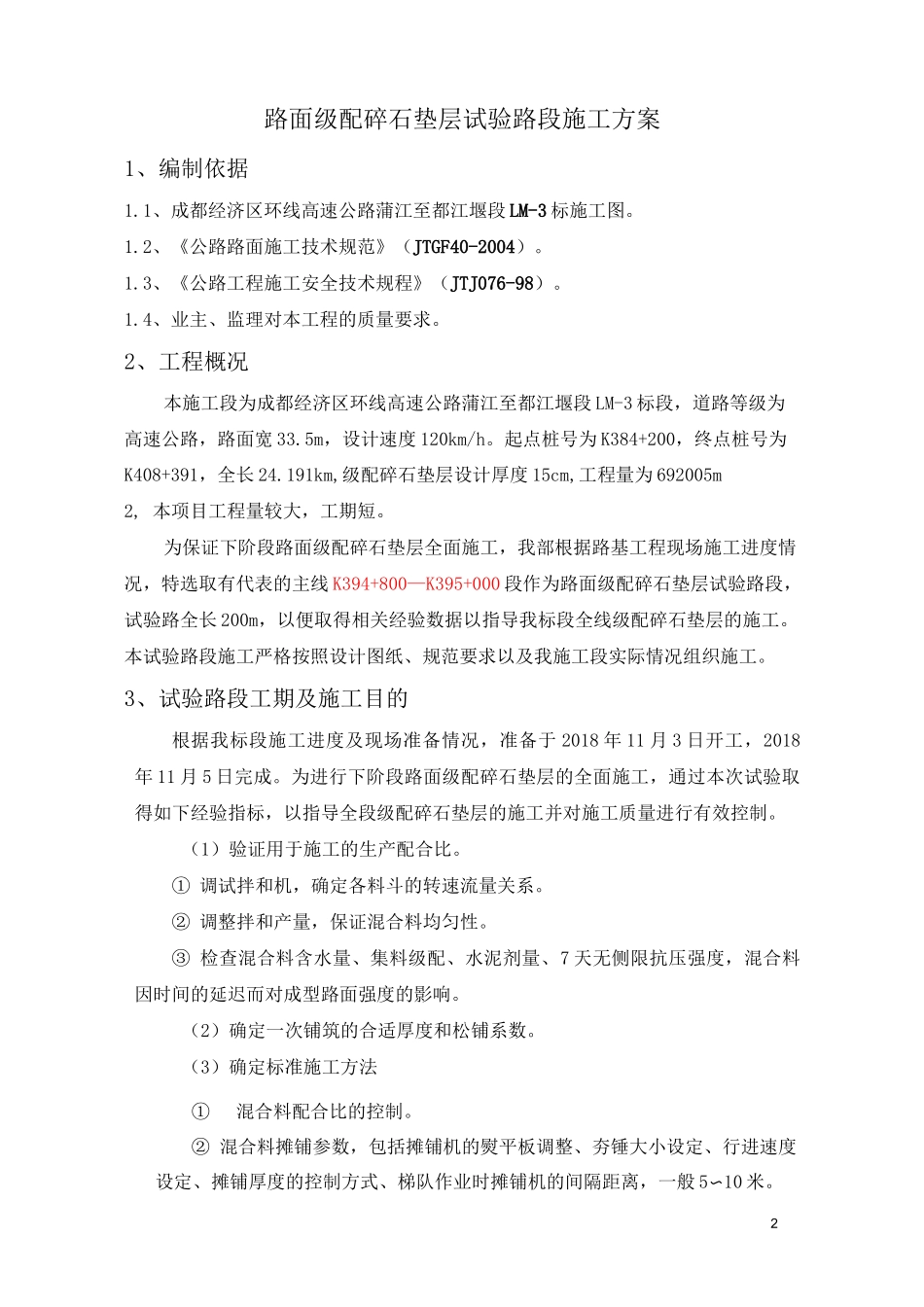

(1)验证用于施工的生产配合比
① 调试拌和机,确定各料斗的转速流量关系
② 调整拌和产量,保证混合料均匀性
③ 检查混合料含水量、集料级配、水泥剂量、7 天无侧限抗压强度,混合料因时间的延迟而对成型路面强度的影响
(2)确定一次铺筑的合适厚度和松铺系数
(3)确定标准施工方法①混合料配合比的控制
