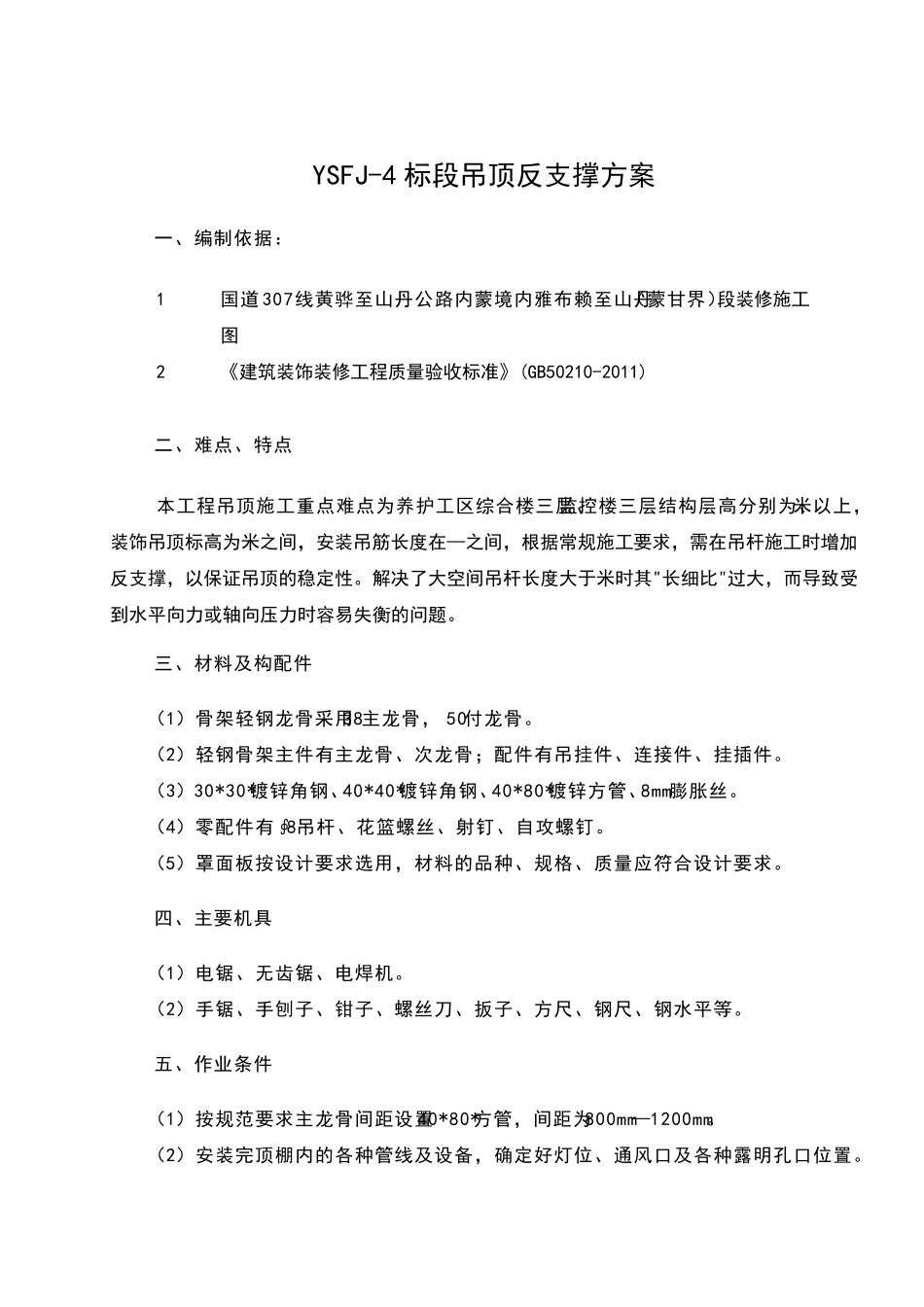

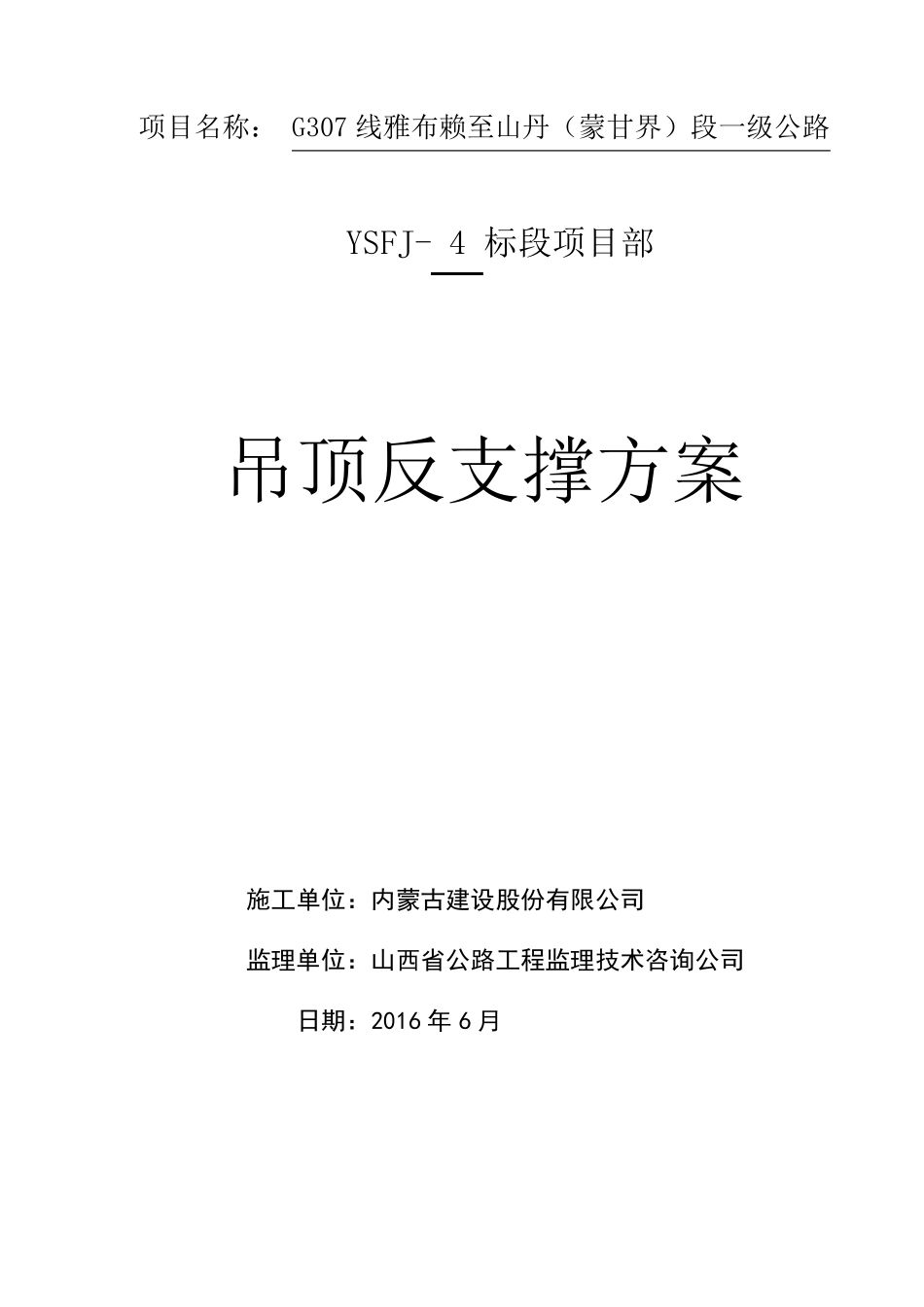

项目名称: G307 线雅布赖至山丹(蒙甘界)段一级公路 YSFJ- 4 标段项目部 吊顶反支撑方案 施工单位:内蒙古建设股份有限公司 监理单位:山西省公路工程监理技术咨询公司 日期:2016 年 6 月 YSFJ-4 标段吊顶反支撑方案 一、编制依据: 1 国道307线黄骅至山丹公路内蒙境内雅布赖至山丹(蒙甘界)段装修施工图 2 《建筑装饰装修工程质量验收标准》(GB50210-2011) 二、难点、特点 本工程吊顶施工重点难点为养护工区综合楼三层、监控楼三层结构层高分别为、米以上,装饰吊顶标高为米之间,安装吊筋长度在—之间,根据常规施工要求,需在吊杆施工时增加反支撑,以保证吊顶的稳定性
解决了大空间吊杆长度大于米时其"长细比"过大,而导致受到水平向力或轴向压力时容易失衡的问题
三、材料及构配件 (1)骨架轻钢龙骨采用38主龙骨, 50付龙骨
(2)轻钢骨架主件有主龙骨、次龙骨;配件有吊挂件、连接件、挂插件
(3)30*30*镀锌角钢、40*40*镀锌角钢、40*80*镀锌方管、8mm膨胀丝
(4)零配件有∮ 8吊杆、花 篮 螺 丝、射 钉 、自 攻 螺 钉
(5)罩 面 板 按 设 计 要求选 用,材料的品 种 、规格 、质量应 符 合设 计 要求
四 、主要机 具 (1)电 锯 、无 齿 锯 、电 焊 机
(2)手 锯 、手 刨 子 、钳 子 、螺 丝刀 、扳 子 、方尺 、钢尺 、钢水平等
五 、作 业 条 件 (1)按 规范 要求主龙骨间距 设 置40*80*方管,间距 为800mm—1200mm
(2)安装完 顶棚 内的各 种 管线及设 备 ,确 定好 灯 位 、通 风 口 及各 种 露 明 孔 口 位 置
(3)各种材料全部配套备齐
(4)搭好顶棚施工操作架子

六、操作工艺流程 七、施工技术措施 1、反向支撑适用在:装饰吊顶完成
