吊顶工程质量通病与预防(含多图)

吊顶工程质量通病与预防(含多图)_第1页
1/22
吊顶工程质量通病与预防(含多图)_第2页
2/22
吊顶工程质量通病与预防(含多图)_第3页
3/22

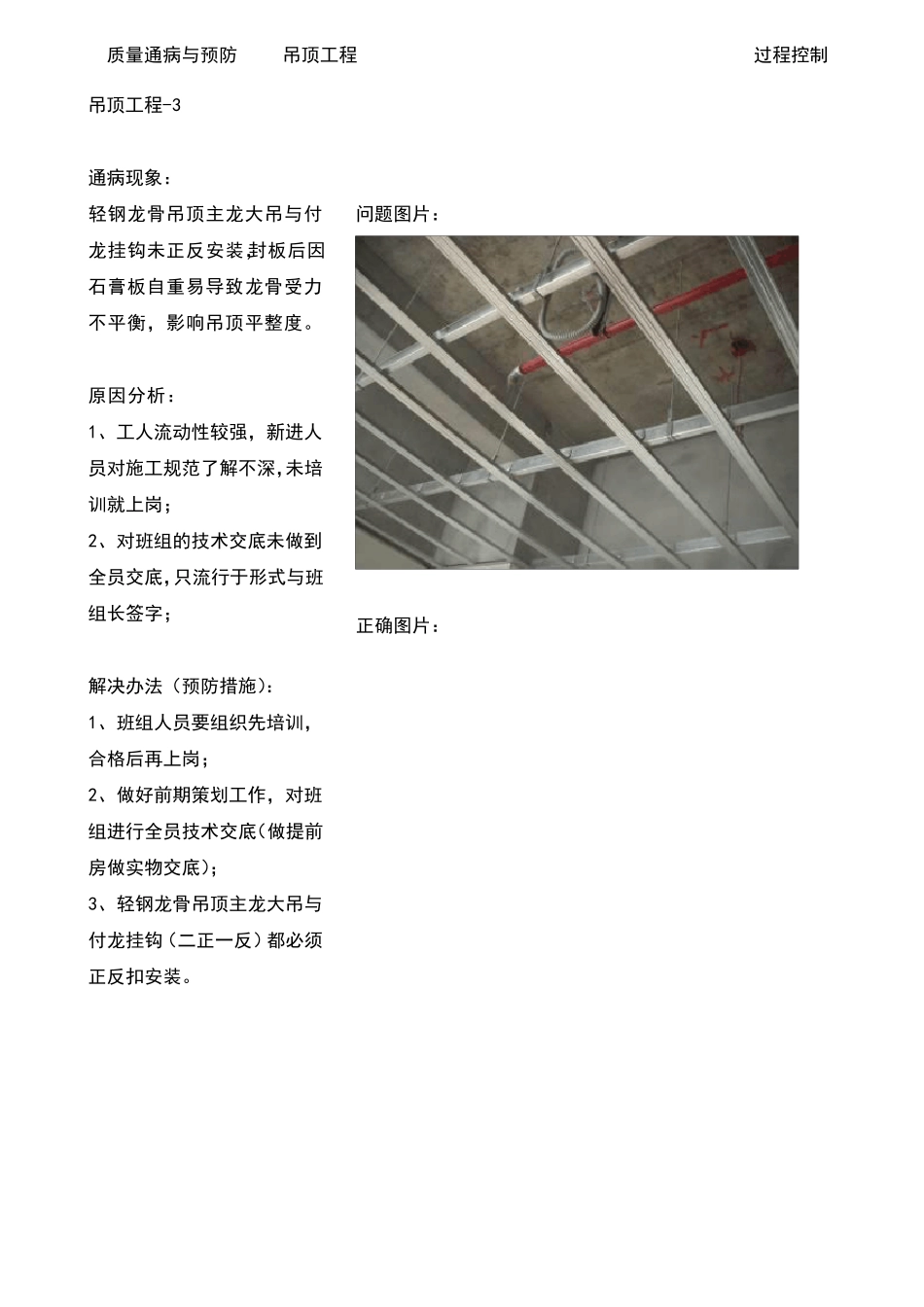

质量通病与预防 吊顶工程 过程控制 吊顶工程-1 通病现象: 木工板造型顶90 度转角处无采取加固措施。 原因分析: 项目部对公司的质量通病不熟知、又交底不清、同一个施工工艺,二个班组施工,结果就不一样。 解决办法(预防措施): 1、必须对每个分项作全面的交底,并形成书面文字及图相结合; 2、利用副龙的余料集中对每个转角做加固(适当可以做二道); 3、在转角两侧 300mm 内,各加一根吊筋,增加结构稳定性; 4、加强对质量通病的意识及学习,如何去做好防范措施。 问题图片: 正确图片: 质量通病与预防 吊顶工程 过程控制 吊顶工程-2 通病现象: 多阶石膏板造型吊顶,按装时形成通缝,收缩后会产生裂缝。 原因分析: 1、管理人员无经验; 2、未经策划,交底不清; ; 3、管理人员监控不力。 解决办法: 多阶之间按装石膏板必须错缝固定,互相之间要保持 30公分之上的间距。 问题图片: 正确图片: 质量通病与预防 吊顶工程 过程控制 吊顶工程-3 通病现象: 轻钢龙骨吊顶主龙大吊与付龙挂钩未正反安装,封板后因石膏板自重易导致龙骨受力不平衡,影响吊顶平整度。 原因分析: 1、工人流动性较强,新进人员对施工规范了解不深,未培训就上岗; 2、对班组的技术交底未做到全员交底,只流行于形式与班组长签字; 解决办法(预防措施): 1、班组人员要组织先培训,合格后再上岗; 2、做好前期策划工作,对班组进行全员技术交底(做提前房做实物交底); 3、轻钢龙骨吊顶主龙大吊与付龙挂钩(二正一反)都必须正反扣安装。 问题图片: 正确图片: 质量通病与预防 吊顶工程 过程控制 吊顶工程-4 策划问题 通病现象: 矿棉板吊顶出现窄条或大小头。 原因分析: 1、未进行现场排版; 2、前期策划考虑不到位; 3、项目部对班组的交底不清。 解决办法(预防措施): 1、对施工图纸及现场的实际情况进行核对; 2、根据材料规格进行现场预排、做出策划图; 3、合理调整现场尺寸; 4、因土建等方面的原因而无法避免(比如大小头)时及时与甲方,监理进行沟通,采取必要的措施(如对墙面进行粉刷处理等) . 问题图片: 质量通病与预防 吊顶工程 过程控制 吊顶工程-5 通病现象: 全轻钢龙骨吊顶基层转角处未采取硬连接,影响吊顶牢固性与稳定性,今后石骨板及易裂缝 原因分析: 1、策划不到位; 2、技术交底不清; 3、施工中监控不力。 解决办法: 在轻钢龙骨转角处增加硬连...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

吊顶工程质量通病与预防(含多图)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
