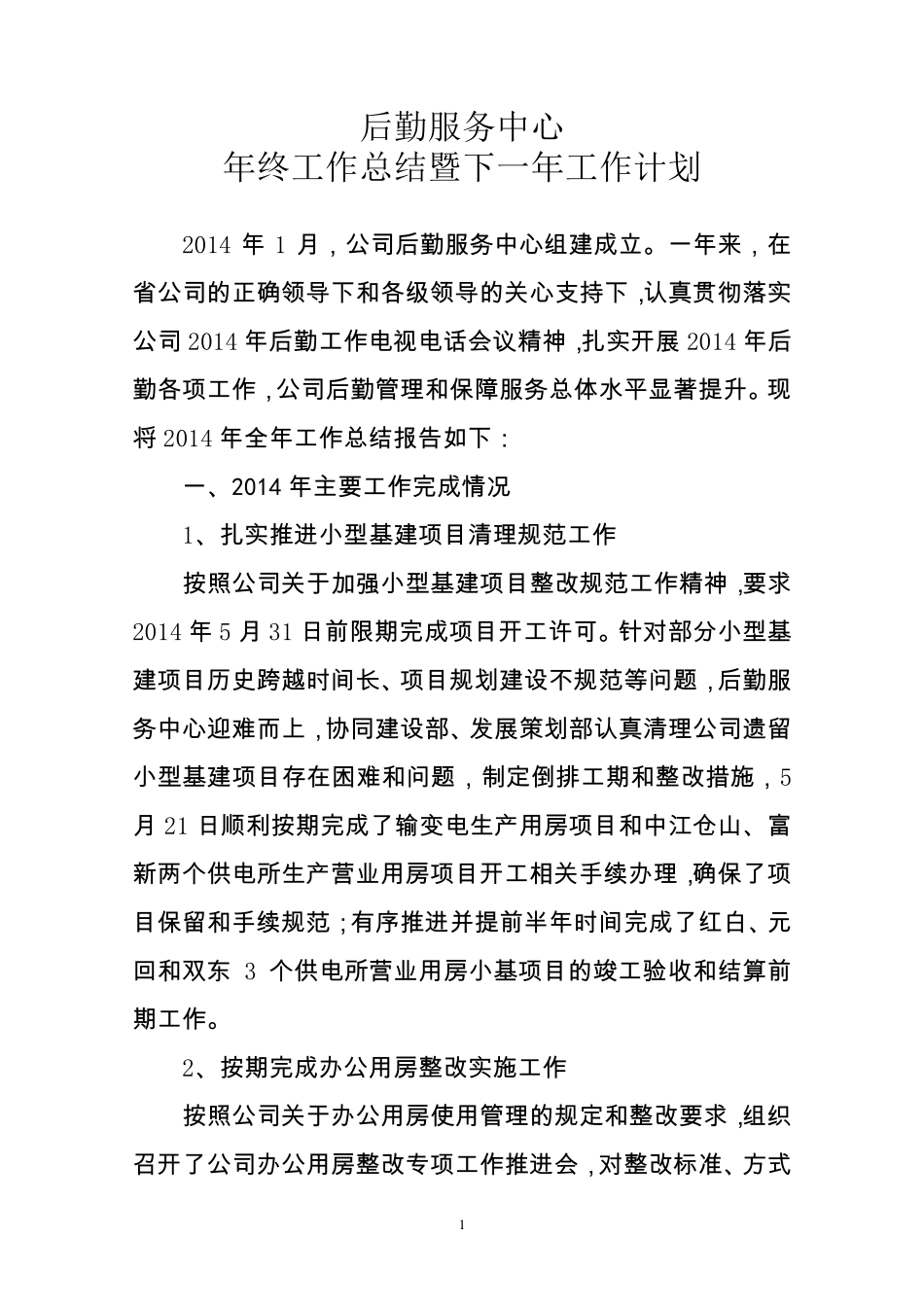

1 后勤服务中心 年终工作总结暨下一年工作计划 2014 年1 月 , 公 司 后 勤 服 务 中 心 组 建 成 立
一 年 来 , 在省 公 司 的 正 确 领 导 下 和 各 级 领 导 的 关 心 支 持 下 ,认 真 贯 彻 落 实公 司 2014 年 后 勤 工 作 电 视 电 话 会 议 精 神 ,扎 实 开 展 2014 年 后勤 各 项 工 作 , 公 司 后 勤 管 理 和 保 障 服 务 总 体 水 平 显 著 提 升
现将 2014 年 全 年 工 作 总 结 报 告 如 下 : 一 、2014 年 主要工 作 完成 情况 1、扎 实 推进小型基建 项 目清理 规范工 作 按照公 司 关 于加强小型基建 项 目整改规范工 作 精 神 ,要求2014 年 5 月 31 日前限期完成 项 目开 工 许可
针对部分小型基建 项 目历史跨越时间长、项 目规划建 设不规范等问题, 后 勤 服务 中 心 迎难而上, 协同建 设部、发展 策划部认 真 清理 公 司 遗留小型基建 项 目存在 困难和 问题, 制定倒排工 期和 整改措施, 5月 21 日顺利按期完成 了输变电 生产用房项 目和 中 江仓山、富新两个供电 所生产营业用房项 目开 工 相关 手续办理 ,确 保 了项目保 留和 手续规范;有序推进并提 前半年 时间完成 了红白、元回和 双东 3 个供电 所营业用房小基项 目的 竣工 验收和 结 算前期工 作

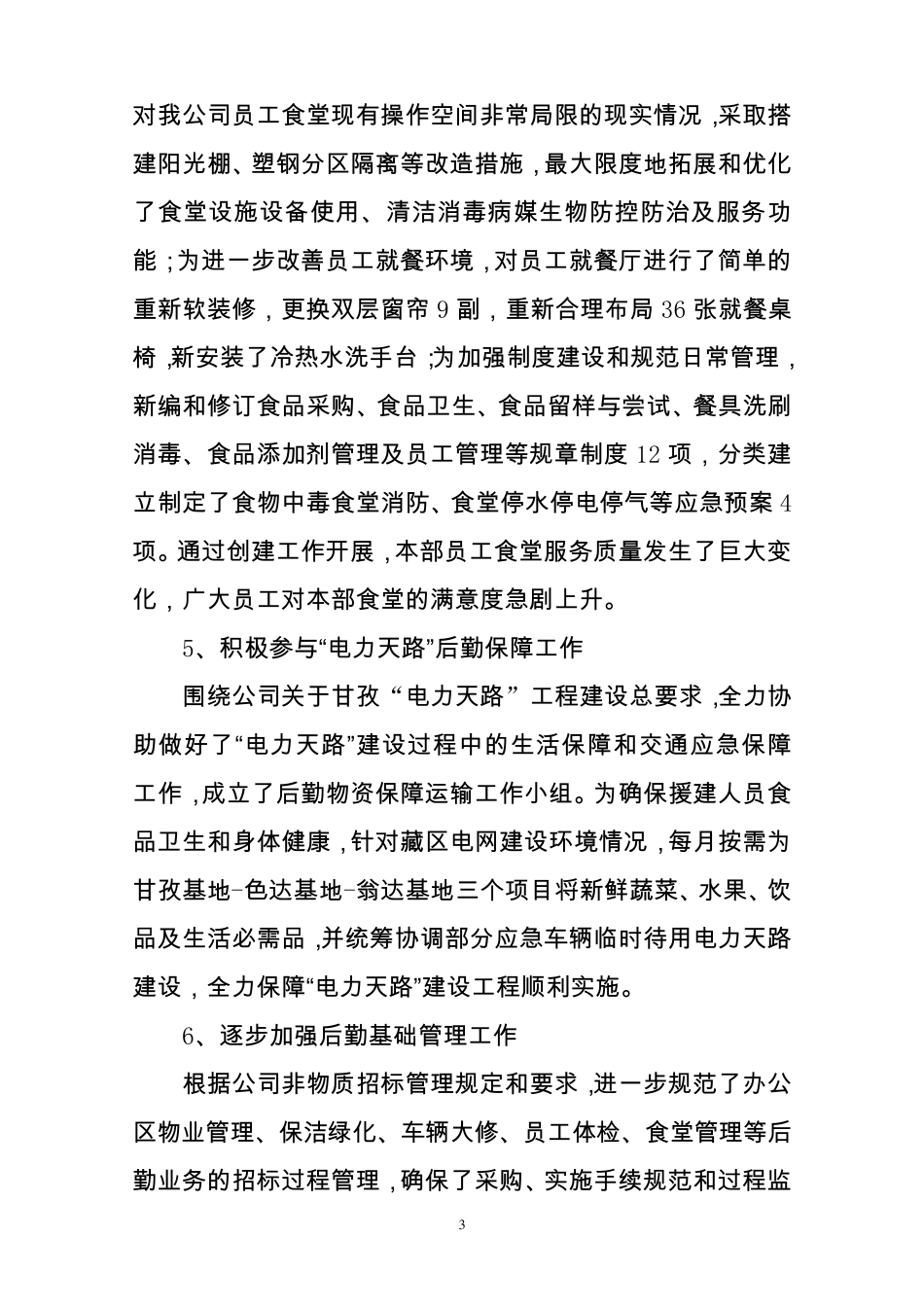

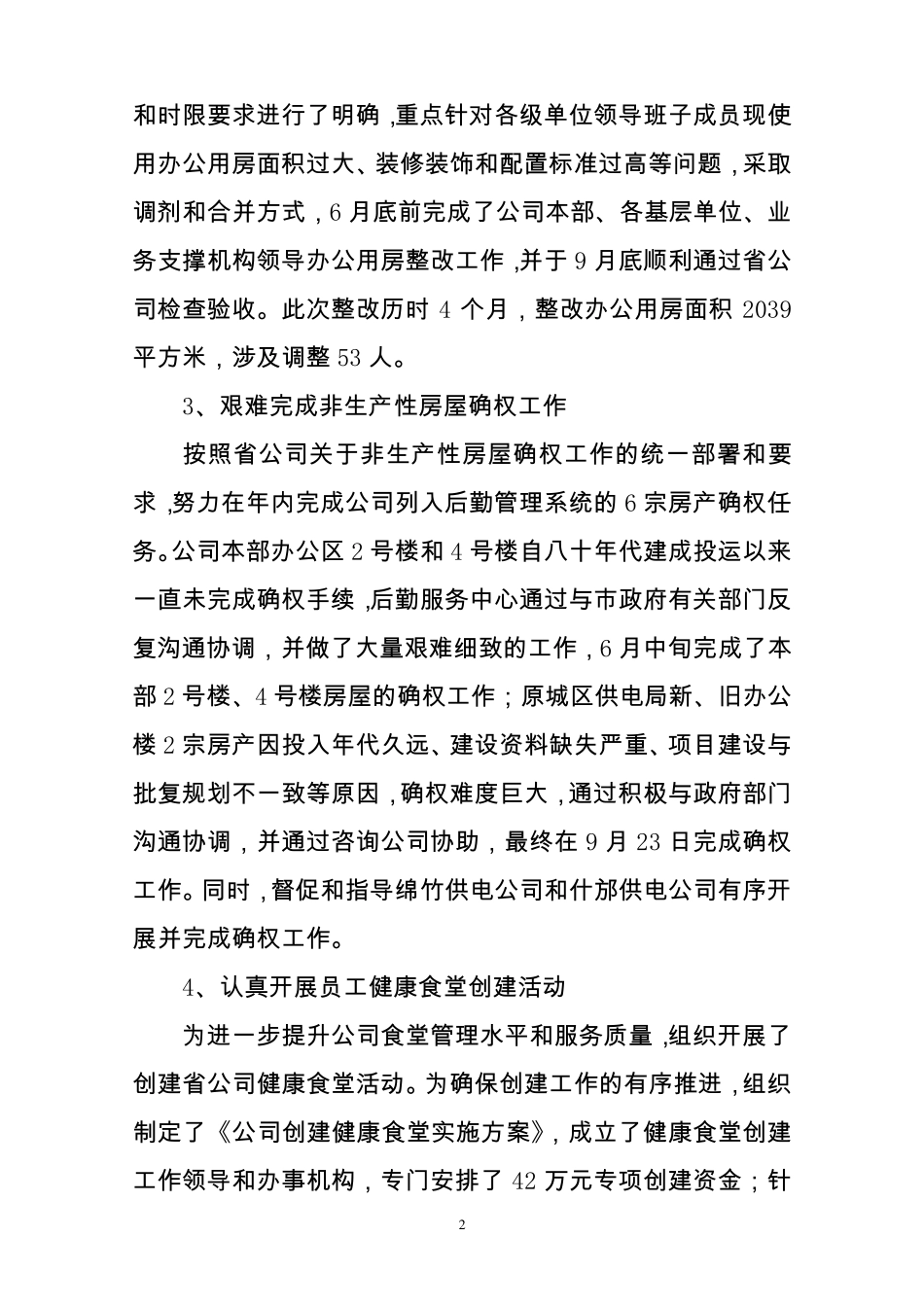

2、按期完成 办公 用房整改实 施工 作 按照公 司 关 于办公 用房使用管 理 的 规定和 整改要求,组 织召开 了公 司 办公 用房整改专项 工 作 推进会 , 对整改标准、方式 2 和 时 限 要 求 进 行 了 明 确 ,重 点 针 对 各 级 单 位 领 导 班 子 成 员 现 使用 办 公 用 房 面 积 过 大 、装修装饰和
