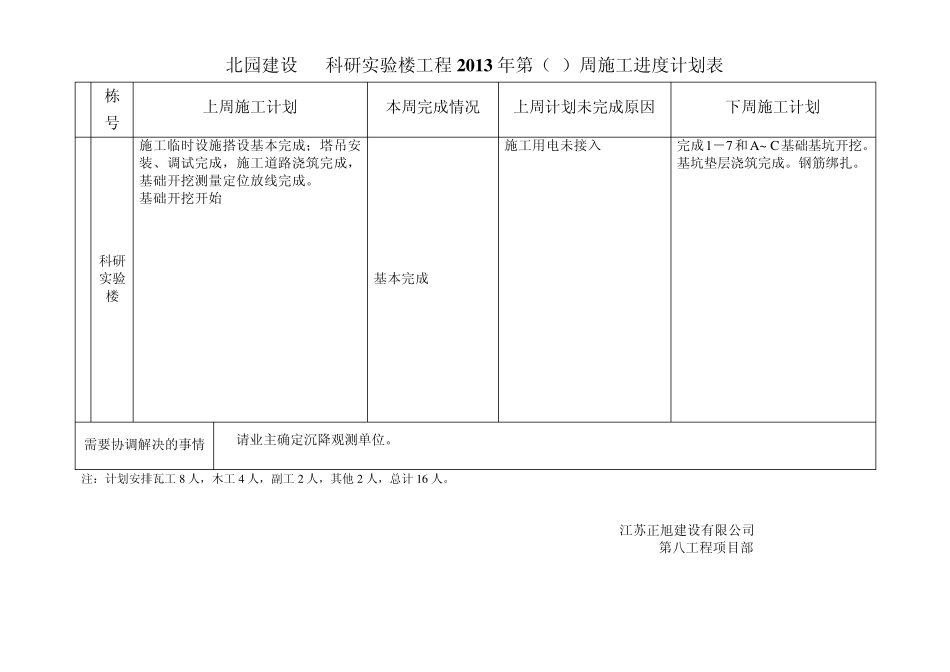

北园建设---科研实验楼工程2 0 1 3 年第(1)周施工进度计划表 栋号 上周施工计划 本周完成情况 上周计划未完成原因 下周施工计划 科研实验楼 施工临时设施搭设基本完成;塔吊安装、调试完成,施工道路浇筑完成,基础开挖测量定位放线完成
基础开挖开始 基本完成 施工用电未接入 完成1-7和A~ C基础基坑开挖
基坑垫层浇筑完成
需要协调解决的事情 请业主确定沉降观测单位
注:计划安排瓦工8 人,木工4 人,副工2 人,其他 2 人,总计16 人

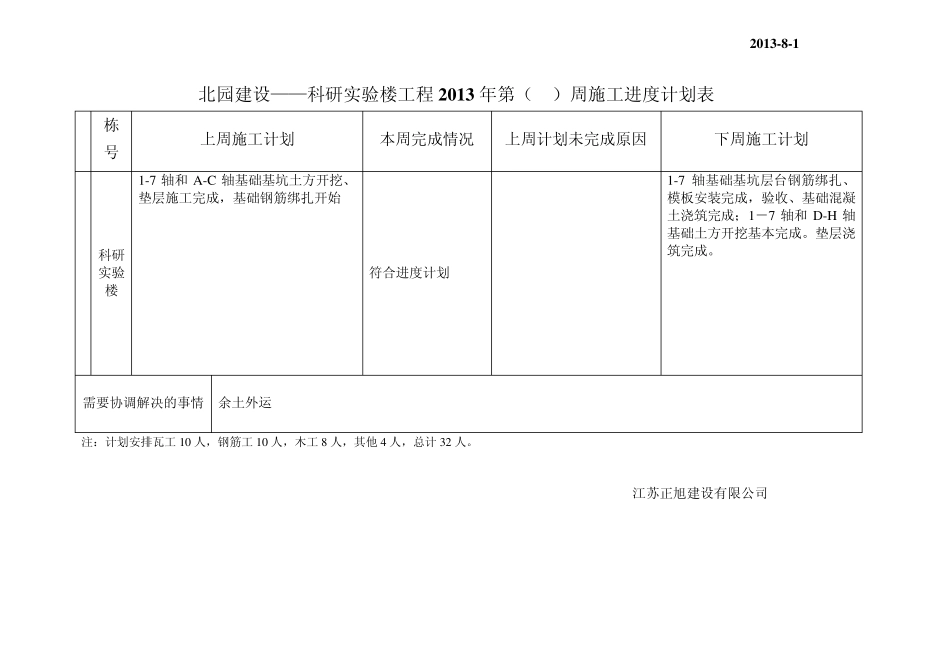

江苏正旭建设有限公司 第八工程项目部 2 0 1 3 -8 -1 北园建设——科研实验楼工程 2 0 1 3 年第( 2)周施工进度计划表 栋号 上周施工计划 本周完成情况 上周计划未完成原因 下周施工计划 科研实验楼 1-7 轴和 A-C 轴基础基坑土方开挖、垫层施工完成,基础钢筋绑扎开始 符合进度计划 1-7 轴基础基坑层台钢筋绑扎、模板安装完成,验收、基础混凝土浇筑完成;1-7 轴和 D-H 轴基础土方开挖基本完成
垫层浇筑完成
需要协调解决的事情 余土外运 注:计划安排瓦工 10 人,钢筋工 10 人,木工 8 人,其他 4 人,总计 32 人

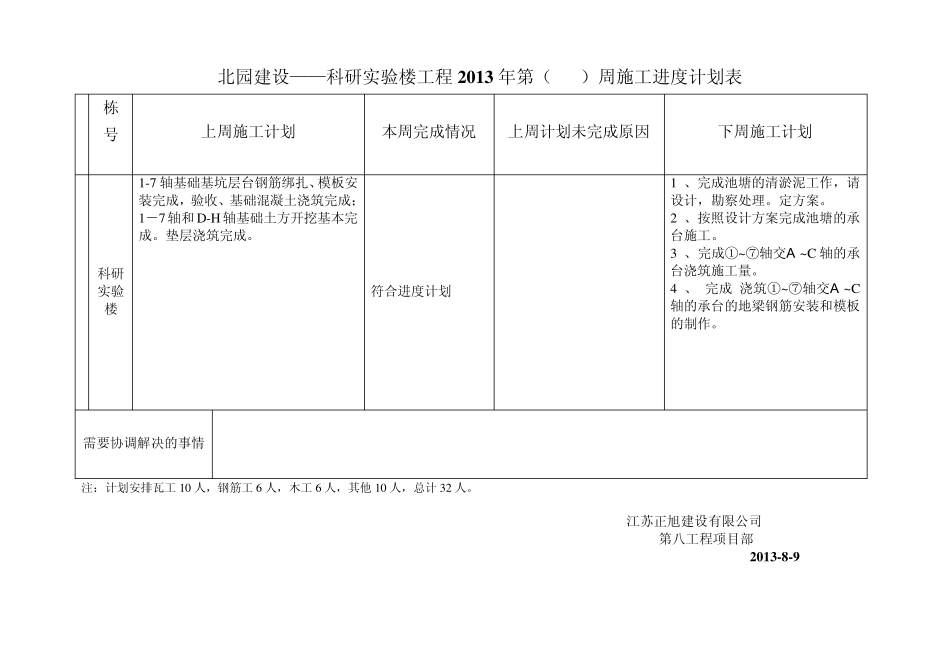

江苏正旭建设有限公司 北园建设——科研实验楼工程 2 0 1 3 年第( 3 )周施工进度计划表 栋号 上周施工计划 本周完成情况 上周计划未完成原因 下周施工计划 科研实验楼 1-7 轴基础基坑层台钢筋绑扎、模板安装完成,验收、基础混凝土浇筑完成;1-7轴和 D-H轴基础土方开挖基本完成
垫层浇筑完成
符合进度计划 1 、完成池塘的清淤泥工作,请设计,勘察处理
2 、按照设计方案完成池塘的承台施工
3 、 完成①~⑦轴交Α ~C 轴的承台浇筑施工量
4 、 完成 浇筑①~⑦轴交Α ~C轴的承台的地梁钢筋安装和模板的制作
需要协调解决的事
