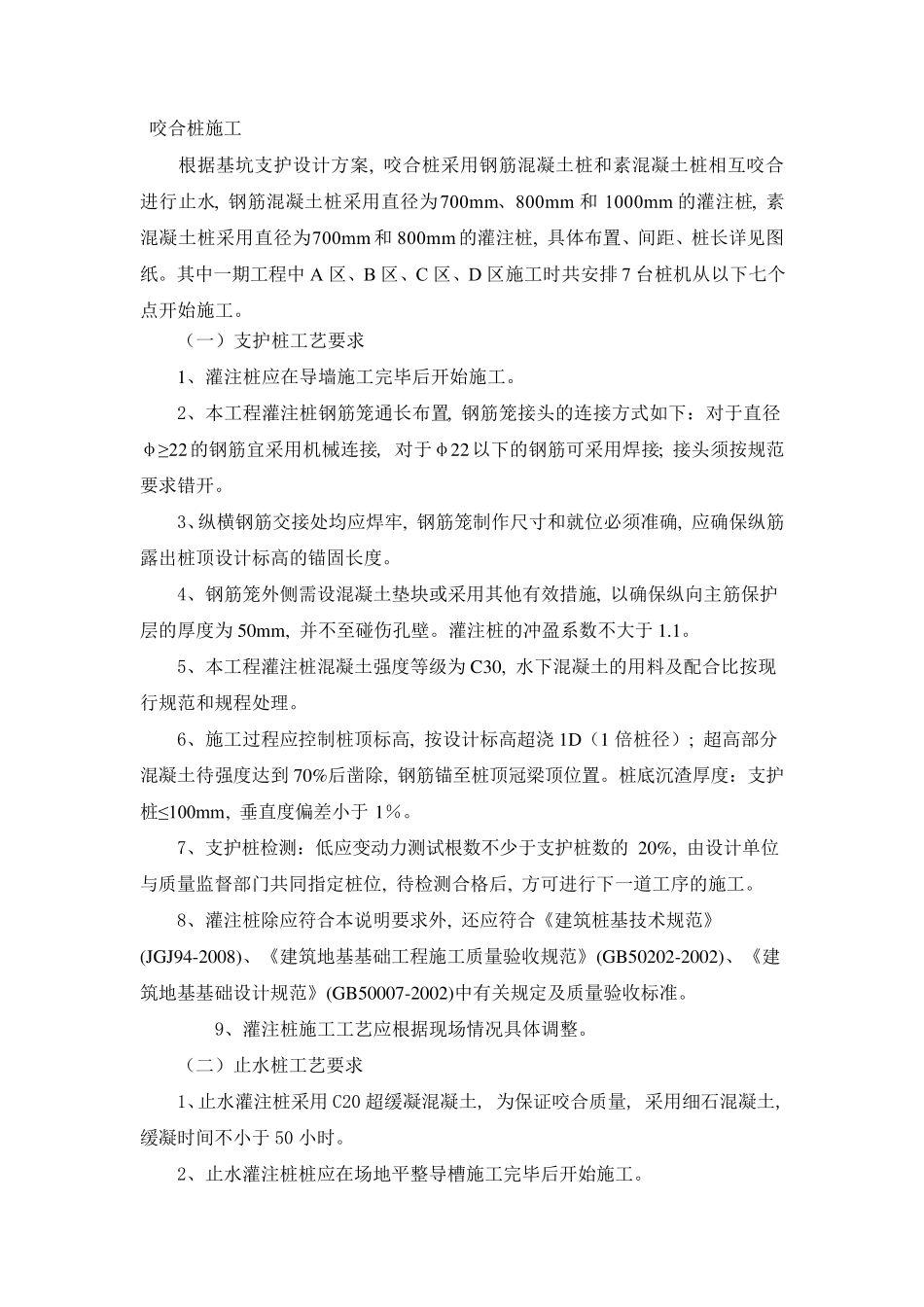

咬合桩施工 根据基坑支护设计方案, 咬合桩采用钢筋混凝土桩和素混凝土桩相互咬合进行止水, 钢筋混凝土桩采用直径为700mm、800mm 和1000mm 的灌注桩, 素混凝土桩采用直径为700mm 和800mm 的灌注桩, 具体布置、间距、桩长详见图纸
其中一期工程中A 区、B 区、C 区、D 区施工时共安排7 台桩机从以下七个点开始施工

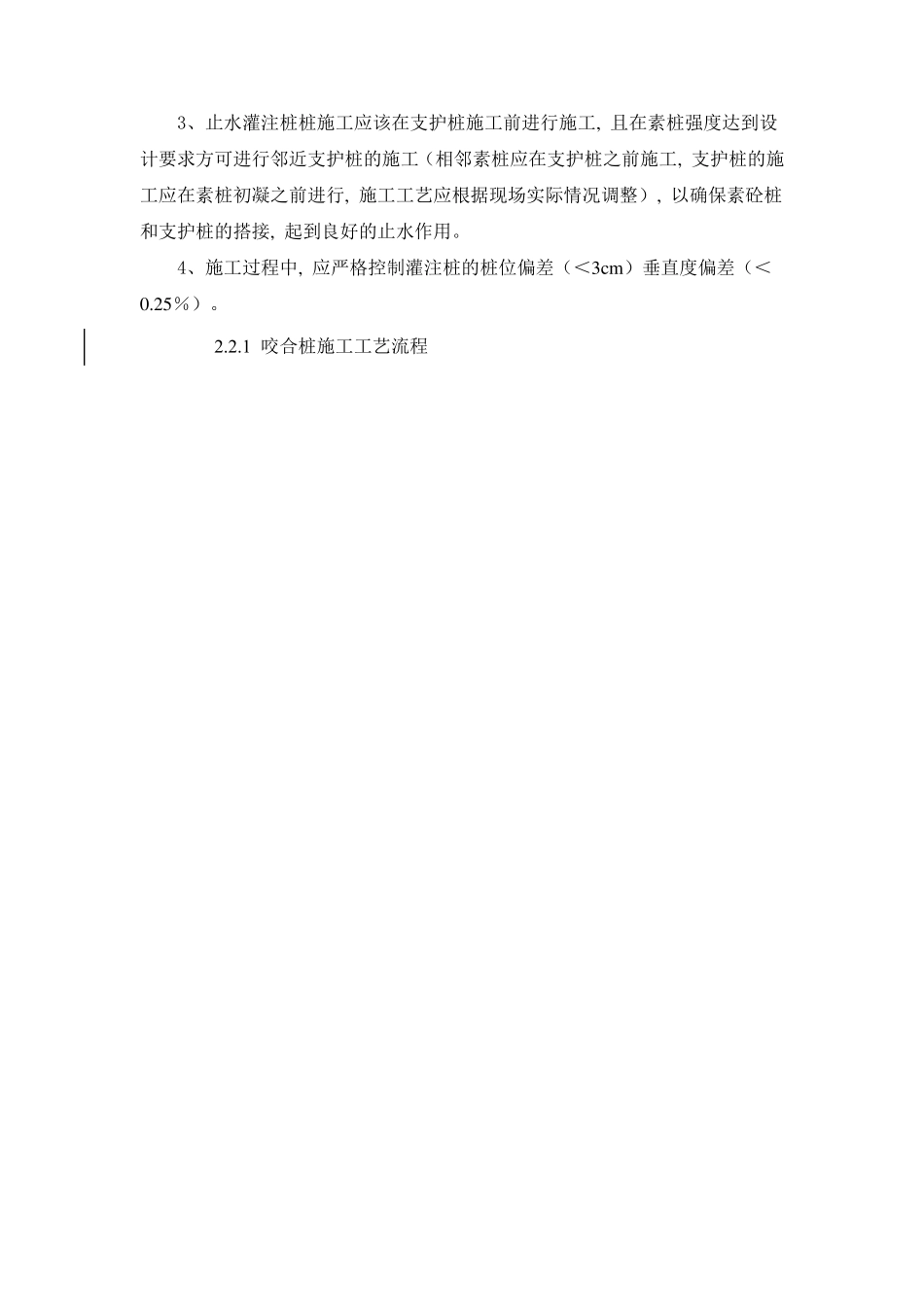

(一)支护桩工艺要求 1、灌注桩应在导墙施工完毕后开始施工
2、本工程灌注桩钢筋笼通长布置, 钢筋笼接头的连接方式如下:对于直径φ≥ 22的钢筋宜采用机械连接, 对于φ22以下的钢筋可采用焊接; 接头须按规范要求错开
3、纵横钢筋交接处均应焊牢, 钢筋笼制作尺寸和就位必须准确, 应确保纵筋露出桩顶设计标高的锚固长度
4、钢筋笼外侧需设混凝土垫块或采用其他有效措施, 以确保纵向主筋保护层的厚度为50m m , 并不至碰伤孔壁
灌注桩的冲盈系数不大于1
5、本工程灌注桩混凝土强度等级为C30, 水下混凝土的用料及配合比按现行规范和规程处理
6、施工过 程应控 制桩顶标高, 按设计标高超 浇 1D(1 倍 桩径); 超 高部 分混凝土待 强度达 到 70%后凿 除 , 钢筋锚至桩顶冠 梁 顶位置
桩底 沉 渣 厚度:支护桩≤ 100mm, 垂 直度偏 差 小 于1%
7、支护桩检 测 :低 应变 动 力 测 试 根数不少 于支护桩数的20%, 由 设计单 位与 质 量 监 督 部 门 共同 指 定 桩位, 待 检 测 合格 后, 方可进行下一道 工序 的施工
8、灌注桩除 应符 合本说 明 要求外, 还 应符 合《 建 筑 桩基技 术 规范》(JGJ94-2008)、《 建 筑 地 基基础 工程施工质 量 验 收 规范》 (GB50202-2002)、《 建筑 地 基基础 设计规范》 (GB50007-2002)中有关 规
