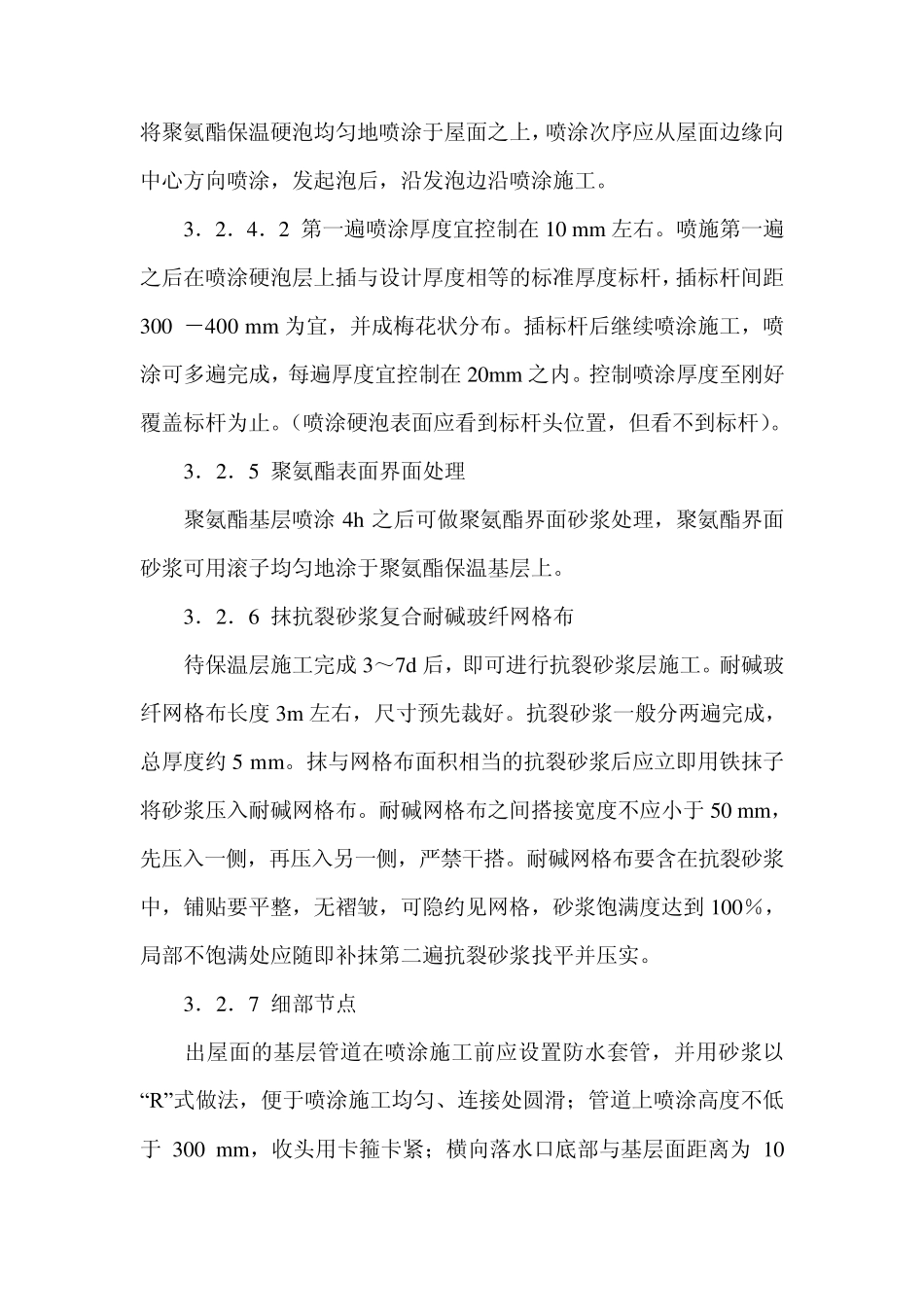

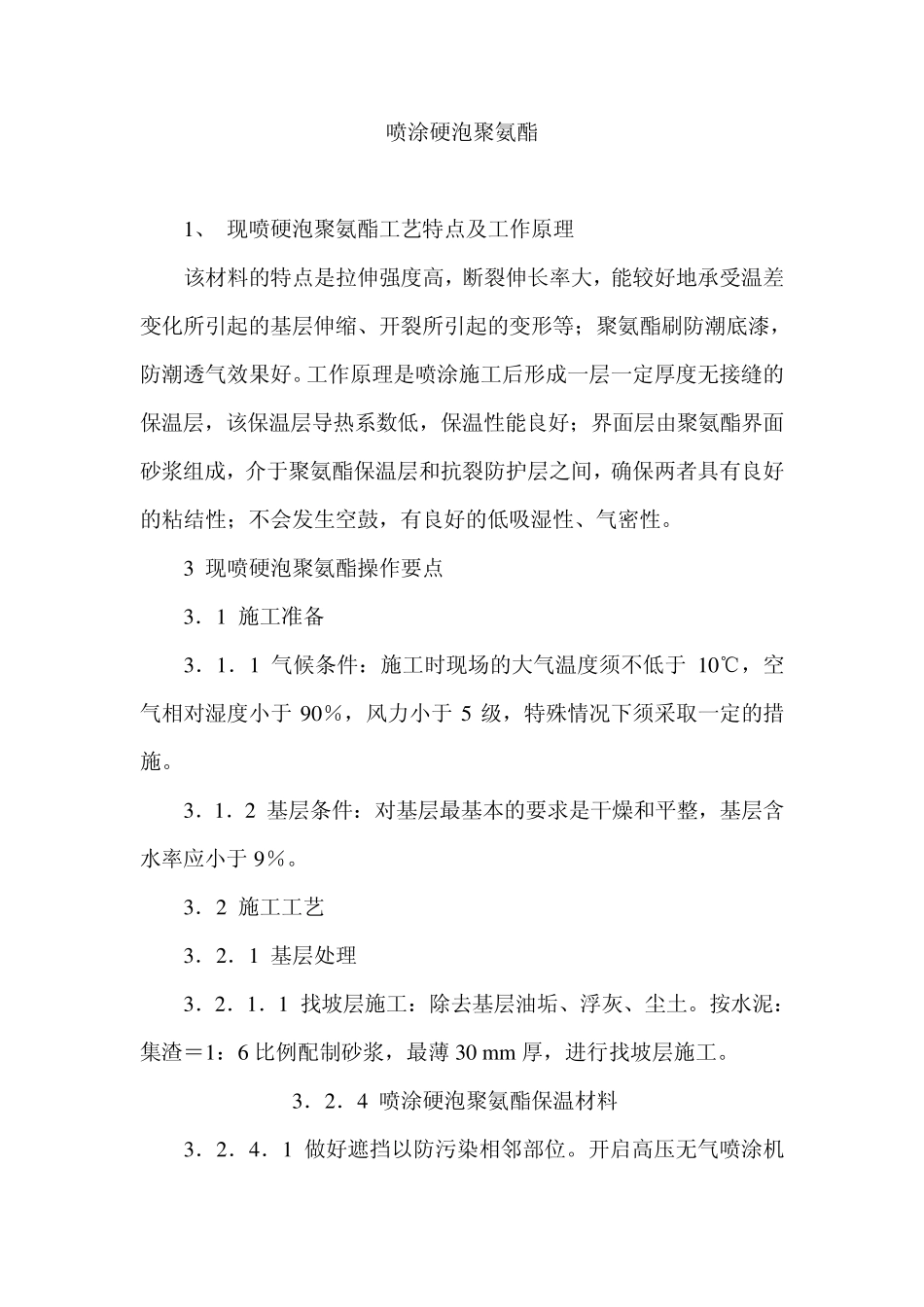

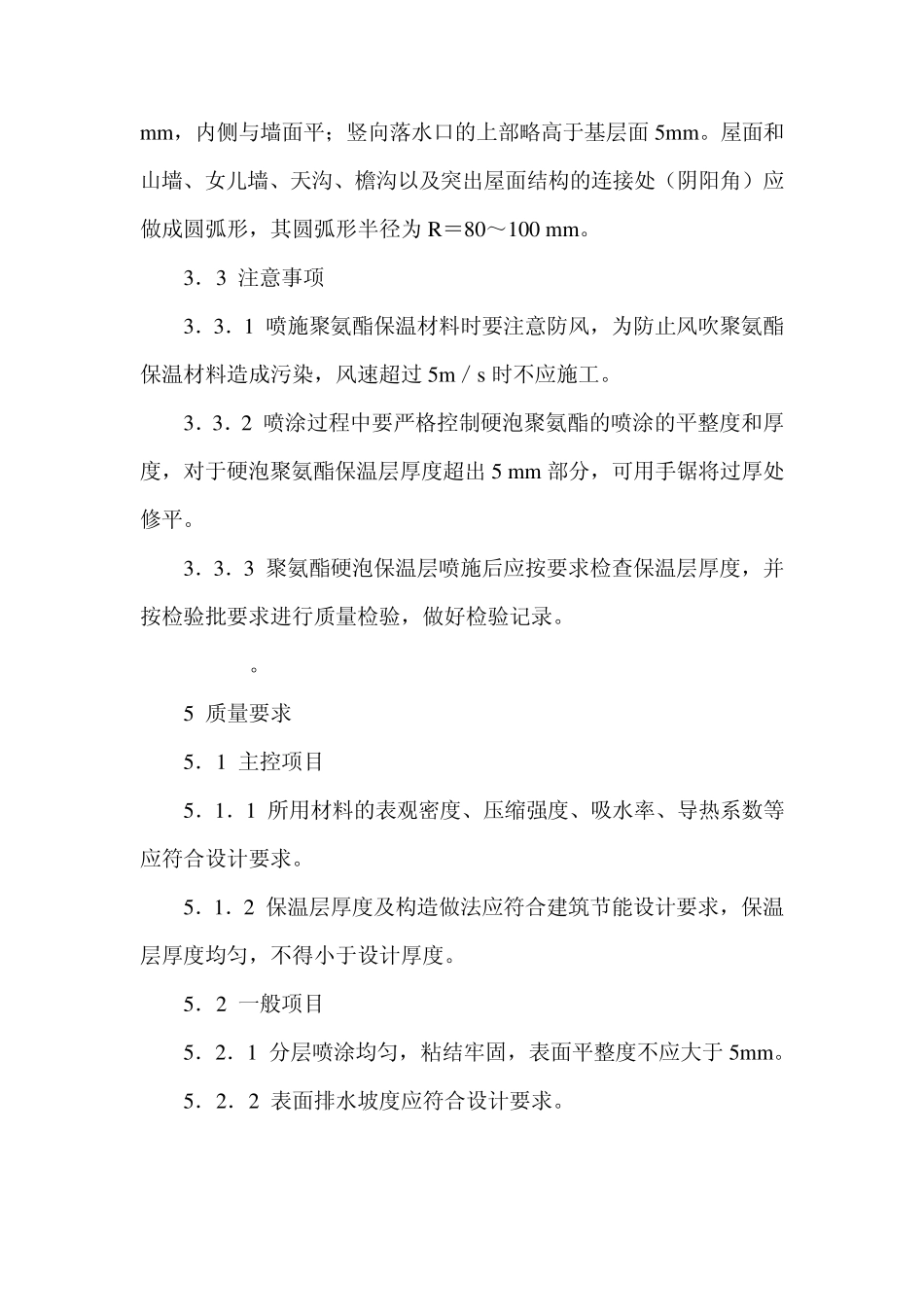

喷涂硬泡聚氨酯 1、 现喷硬泡聚氨酯工艺特点及工作原理 该材料的特点是拉伸强度高,断裂伸长率大,能较好地承受温差变化所引起的基层伸缩、开裂所引起的变形等;聚氨酯刷防潮底漆,防潮透气效果好
工作原理是喷涂施工后形成一层一定厚度无接缝的保温层,该保温层导热系数低,保温性能良好;界面层由聚氨酯界面砂浆组成,介于聚氨酯保温层和抗裂防护层之间,确保两者具有良好的粘结性;不会发生空鼓,有良好的低吸湿性、气密性
3 现喷硬泡聚氨酯操作要点 3.1 施工准备 3.1.1 气候条件:施工时现场的大气温度须不低于10℃,空气相对湿度小于90%,风力小于5 级,特殊情况下须采取一定的措施
3.1.2 基层条件:对基层最基本的要求是干燥和平整,基层含水率应小于9%
3.2 施工工艺 3.2.1 基层处理 3.2.1.1 找坡层施工:除去基层油垢、浮灰、尘土
按水泥:集渣=1:6 比例配制砂浆,最薄 30 m m 厚,进行找坡层施工
3.2.4 喷涂硬泡聚氨酯保温材料 3.2.4.1 做好遮挡以防污染相邻部位
开启高压无气喷涂机 将聚氨酯保温硬泡均匀地喷涂于屋面之上,喷涂次序应从屋面边缘向中心方向喷涂,发起泡后,沿发泡边沿喷涂施工
3.2.4.2 第一遍喷涂厚度宜控制在 10 m m 左右
喷施第一遍之后在喷涂硬泡层上插与设计厚度相等的标准厚度标杆,插标杆间距300 -400 m m 为宜,并成梅花状分布
插标杆后继续喷涂施工,喷涂可多遍完成,每遍厚度宜控制在 20m m 之内
控制喷涂厚度至刚好覆盖标杆为止
(喷涂硬泡表面应看到标杆头位置,但看不到标杆)
3.2.5 聚氨酯表面界面处理 聚氨酯基层喷涂 4h 之后可做聚氨酯界面砂浆处理,聚氨酯界面砂浆可用滚子均匀地涂于聚氨酯保温基层上
3.2.6 抹抗裂砂浆复合耐碱玻纤网格布 待保温层施工完成 3~7d 后,即可进行抗裂砂浆层施工
