1#检查井、1#-2#检查井开挖段拉森钢板桩技术交底书项目名称:中铁四局滇池水体置换通道提升改造工程第1页共5页施工部位1#检查井,1#-2#检查井开挖段设计文件图号DC03C-01-01、DC01C-01-01~DC01C-01-05交底书名称1#检查井、1#-2#检查井拉开挖段拉森钢板桩技术交底交底日期2016
11交底人复核人交底主要内容:1、设计要点1#、2#检查井内径4
5m,钢筋混凝土井壁厚0
3m,底板直径为5
7m,距离井壁四周1m设拉森钢板桩呈矩形,在钢板桩内侧安装围檩及支撑围檩结构,1#检查井地面标高1888
100,管内底标高1883
40,桩长12m,2#检查井管内底标高1883
32;1#-2#检查井开挖段打两排拉森钢板桩,间距4m,桩长12m,1#-2#检查井长152m
2、开始施工的条件及施工准备工作2
1材料要求:双拼HN500×200×10×16X型钢,Φ609×20钢管支撑,12m长的拉森钢板桩
2施工机具:序号名称规格单位数量备注1打桩机SK450台13挖掘机SK260台14直流电焊机台25潜水泵台22
3作业条件:施工场地范围内的地面、地下障碍物已排除,有排水措施;施工用水、用电、道路及临时设施已就绪;3、技术控制要点3

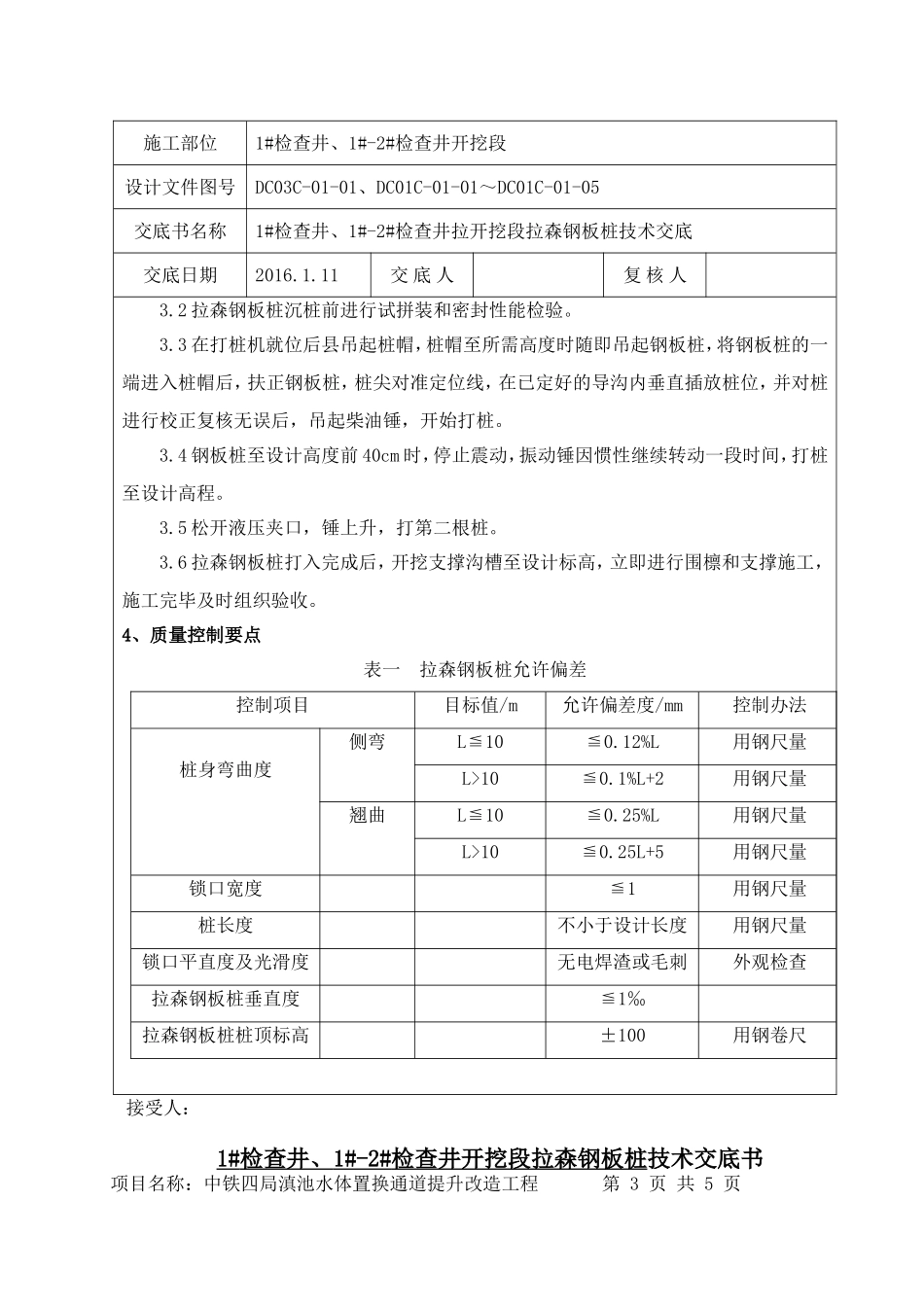

1工艺流程:测量放线→开挖钢板桩导沟→安装导梁→桩基就位→打拉森钢板桩→开挖支撑沟槽→安装型钢围檩→钢管支撑安装→拉森钢板桩验收接受人:1#检查井、1#-2#检查井开挖段拉森钢板桩技术交底书项目名称:中铁四局滇池水体置换通道提升改造工程第2页共5页施工部位1#检查井、1#-2#检查井开挖段设计文件图号DC03C-01-01、DC01C-01-01~DC01C-01-05交底书名称1#检查井、1#-2#检查井拉开挖段拉森钢板桩技术交底交底日期2016
11交底人复核人3
2拉森钢板桩沉桩前进行试拼装和密封性
