改建配电房及线路施工方案一、工程概况1、高压部分:(1)拆除部分:拆除10kV新珠线南航大厦公用配电站内原有#3变压器(SCB9-1000kVA)1台,高压柜(RM6-144、RM6-140)2台,低压屏(N1-N9、P1-P3)共12面,拆除密集型母线槽约35米,解开原有连接电缆及电缆头
(2)公用部分:新装高压环网柜(5单元)1台,利用原有#1、#2变压器(SCB9-1000kVA)新敷设YJV22-3×70mm²/各15米分别接入新装环网柜变压器单元,制安T型电缆头2套,户内终端头2套,新装低压屏9面并安装2000A封闭式母线(TMY-3)8米连接变压器及低压进线屏(P1、P9)
(3)物业部分:新装高压环网柜(3单元)1台,从进线单元新敷设电缆YJV22-3×70mm²/30米接入公用配电站环网柜出线单元,制安电缆T型头2套;新装变压器(SCB10-500kVA)1台,新敷设YJV22-3×70mm²/10米接入物业新装环网柜变压器单元,制安电缆T型头1套、户内终端头1套;新装低压屏6面并安装1000A封闭式母线(TMY-3)2米连接变压器及低压进线屏
(4)对新安装设备进行交流耐压性试验,对原有设备进行预防性试验
(5)高压部分实施计划:①先将物业配电房建设完毕,所有设备进场,向供电部门申请停电时间,完成物业配电房通电

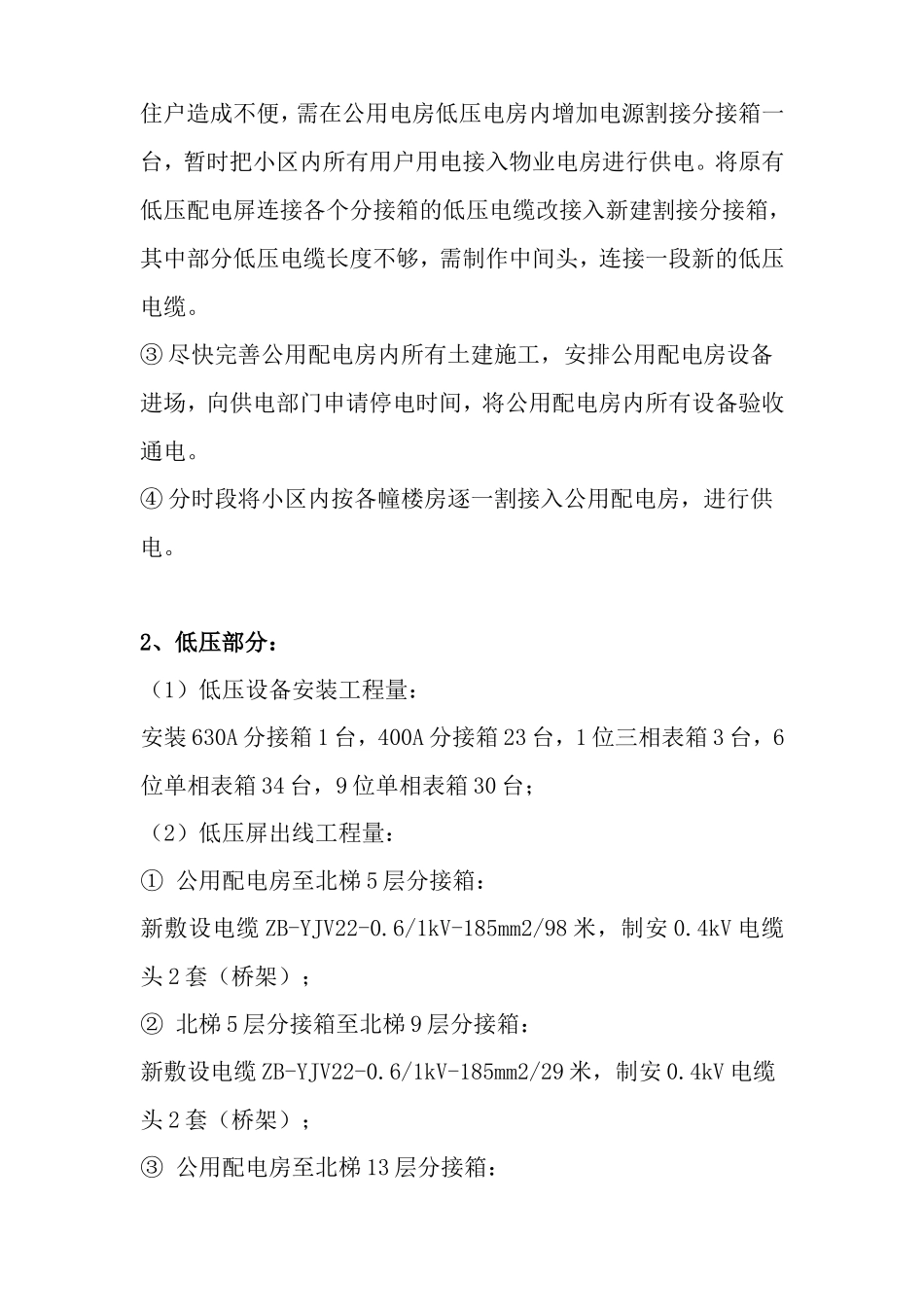

②因该小区原先以专用配电房供电,为节省停电时间,对小区内住户造成不便,需在公用电房低压电房内增加电源割接分接箱一台,暂时把小区内所有用户用电接入物业电房进行供电
将原有低压配电屏连接各个分接箱的低压电缆改接入新建割接分接箱,其中部分低压电缆长度不够,需制作中间头,连接一段新的低压电缆
③尽快完善公用配电房内所有土建施工,安排公用配电房设备进场,向供电部门申请停电时间,将公用配电房内所有设备验收通电
④分时段将小区内按各幢楼房逐一割接入公用配电房,进
