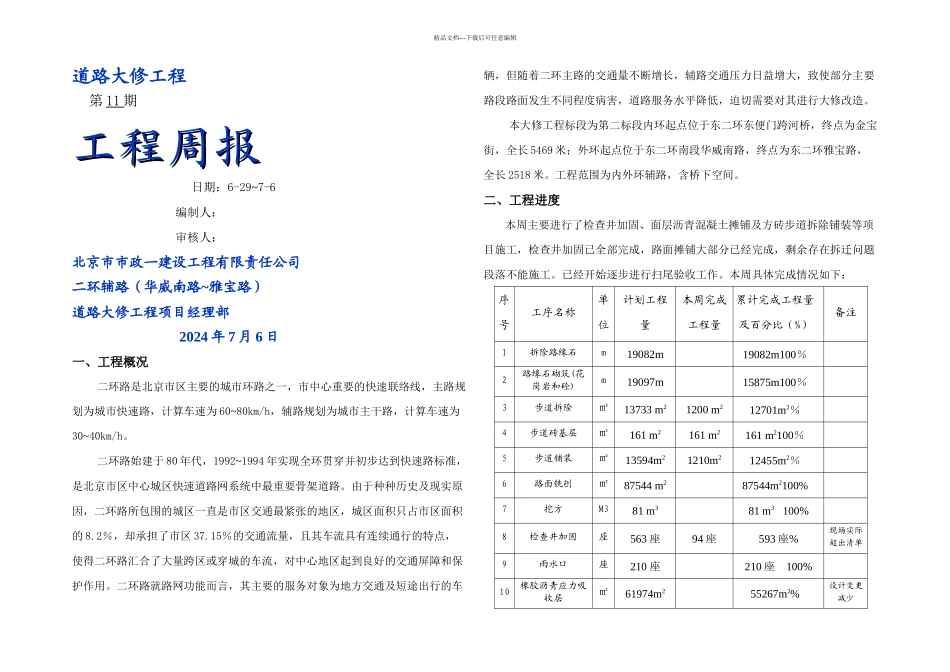

精品文档---下载后可任意编辑道路大修工程第 11 期工程周报工程周报日期:6-29~7-6 编制人: 审核人: 北京市市政一建设工程有限责任公司二环辅路(华威南路~雅宝路)道路大修工程项目经理部2024 年 7 月 6 日一、工程概况二环路是北京市区主要的城市环路之一,市中心重要的快速联络线,主路规划为城市快速路,计算车速为 60~80km/h,辅路规划为城市主干路,计算车速为30~40km/h。二环路始建于 80 年代,1992~1994 年实现全环贯穿并初步达到快速路标准,是北京市区中心城区快速道路网系统中最重要骨架道路。由于种种历史及现实原因,二环路所包围的城区一直是市区交通最紧张的地区,城区面积只占市区面积的 8.2%,却承担了市区 37.15%的交通流量,且其车流具有连续通行的特点,使得二环路汇合了大量跨区或穿城的车流,对中心地区起到良好的交通屏障和保护作用。二环路就路网功能而言,其主要的服务对象为地方交通及短途出行的车辆,但随着二环主路的交通量不断增长,辅路交通压力日益增大,致使部分主要路段路面发生不同程度病害,道路服务水平降低,迫切需要对其进行大修改造。本大修工程标段为第二标段内环起点位于东二环东便门跨河桥,终点为金宝街,全长 5469 米;外环起点位于东二环南段华威南路,终点为东二环雅宝路,全长 2518 米。工程范围为内外环辅路,含桥下空间。二、工程进度本周主要进行了检查井加固、面层沥青混凝土摊铺及方砖步道拆除铺装等项目施工,检查井加固已全部完成,路面摊铺大部分已经完成,剩余存在拆迁问题段落不能施工。已经开始逐步进行扫尾验收工作。本周具体完成情况如下:序号工序名称单位计划工程量本周完成工程量累计完成工程量及百分比(%)备注1拆除路缘石m19082m19082m100%2路缘石砌筑(花岗岩和砼)m19097m15875m100%3步道拆除㎡13733 m21200 m212701m2%4步道砖基层㎡161 m2161 m2161 m2100%5步道铺装㎡13594m21210m212455m2%6路面铣刨㎡87544 m287544m2100%7挖方M381 m381 m3 100%8检查井加固座563 座94 座593 座%现场实际超出清单9雨水口座210 座210 座 100%10橡胶沥青应力吸收层㎡61974m255267m2%设计变更减少精品文档---下载后可任意编辑11温拌 WAC-20㎡45520 m245520m2100%12ATB-25㎡ m250.8 m2 100%13抗车辙 KAC-20C㎡2128 m22128m2100%14SMA-13㎡84126 m217641m279487m2%设计变更减少15AC-13C㎡3469 m27058m2%设计变更增加16树池砌筑座219 个219...
