北部引嫩总干渠乌北段(14+300-19+000)11+919交通桥分部工程验收前言:验收依据:〈〈水利水电建设工程验收规程〉〉SL223-2008〈〈水利水电工程施工质量检验与评定规程〉〉SL176-2007组织机构:法人单位:黑龙江省引嫩工程建设管理局监理单位:黑龙江省水利工程建设监理公司设计单位:黑龙江省水利水电勘测设计研究院施工单位:黑龙江省水利四处工程有限责任公司运行管理单位:黑龙江省引嫩工程管理处讷河管理所验收过程:施工单位于2012年4月1日提交验收申请报告,经法人单位与监理单位审核,北部引嫩总干渠乌北段(14+300-19+000)11+919交通桥分部工程已具备了分部工程验收条件,同意进行验收
验收日期为:2012年4月12日

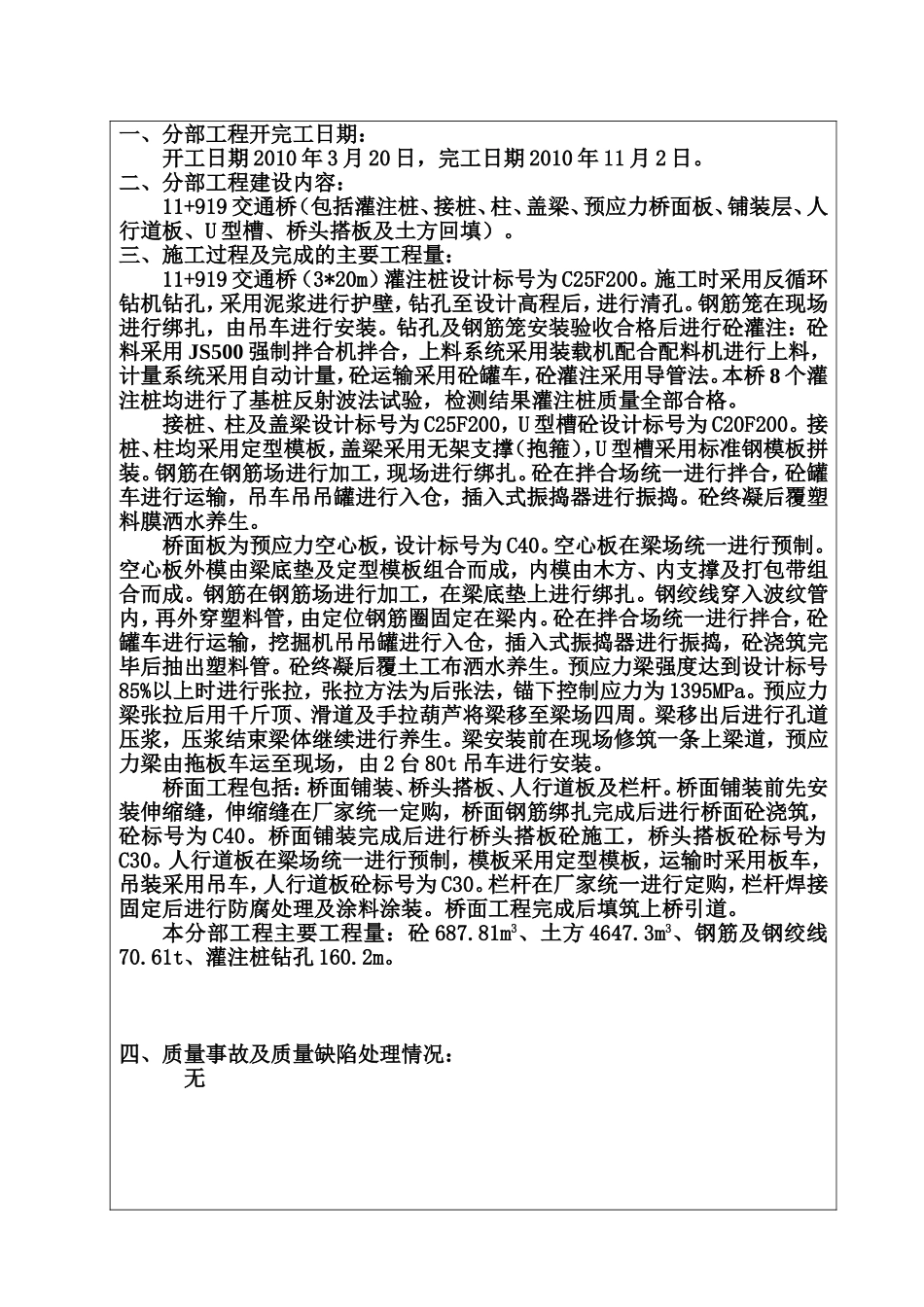

一、分部工程开完工日期:开工日期2010年3月20日,完工日期2010年11月2日
二、分部工程建设内容:11+919交通桥(包括灌注桩、接桩、柱、盖梁、预应力桥面板、铺装层、人行道板、U型槽、桥头搭板及土方回填)
三、施工过程及完成的主要工程量:11+919交通桥(3*20m)灌注桩设计标号为C25F200
施工时采用反循环钻机钻孔,采用泥浆进行护壁,钻孔至设计高程后,进行清孔
钢筋笼在现场进行绑扎,由吊车进行安装
钻孔及钢筋笼安装验收合格后进行砼灌注:砼料采用JS500强制拌合机拌合,上料系统采用装载机配合配料机进行上料,计量系统采用自动计量,砼运输采用砼罐车,砼灌注采用导管法
本桥8个灌注桩均进行了基桩反射波法试验,检测结果灌注桩质量全部合格
接桩、柱及盖梁设计标号为C25F200,U型槽砼设计标号为C20F200
接桩、柱均采用定型模板,盖梁采用无架支撑(抱箍),U型槽采用标准钢模板拼装
钢筋在钢筋场进行加工,现场进行绑扎
砼在拌合场统一进行拌合,砼罐车进行运输,吊车吊吊罐进行入仓,插入式振捣器进行振捣
砼终凝后覆塑料膜洒水
