隔离栅施工组织设计一、编制依据(一)福建省永武高速公路路面及交通安全设施工程施工招标文件(二)《福建省高速公路沥青路面及交通安全设施工程施工标准化指南》(三)永武高速公路监理工作管理办法(四)永武高速公路三明段公路工程施工质量监理要点(五)永武高速公路路面及交通安全设施施工工程技术规范(六)B1合同段施工承包合同(包括补充协议)(七)《隔离栅技术条件》(JT/T374-1998)(八)《公路用防腐蚀粉末涂料及涂层》(JT/T600-2004)(九)《碳素结构钢和低合金结构钢热轧薄钢板及钢带》(GB/T912-1989)(十)《碳素结构钢和低合金结构钢冷轧薄钢板及钢带》(GB/T11253-1989)(十一)《一般用途低碳钢丝》(GB/T343-1994)(十二)《直缝电焊钢管》(GB/T13793-1992)(十三)《碳素结构钢》(GB/T700-2006)(十四)《紧固件机械性能》(GB/T3098-2000)(十五)《高速公路交通工程钢构件防腐技术条件》(GB/T18226-2000)(十六)《锌锭》(GB470-1997)(十七)《公路交通安全设施施工技术规范》(JTGF71-2006(十八)其它相关文件二、工程概况本标段为永武高速公路B1合同段,起讫里程为K0+000~K40+494
812,其间有7处断链,全长实际为39
865km,包括吉山枢纽互通、洪田互通、小陶互通、八一服务区
主线采用四车道高速公路标准建设,设计行车速度80公里/小时
在主线两侧及匝道沿线布设隔离栅,目的是防止行人或与高速公路无关人员随意穿越高速公路,避免牲畜或其它动物进入高速公路,防止意外事故的发生
本合同段隔离栅分刺铁丝隔离栅和焊接网隔离栅两种,刺铁丝隔离栅工程数量为39175m,电焊网隔离栅工程数量为11359m

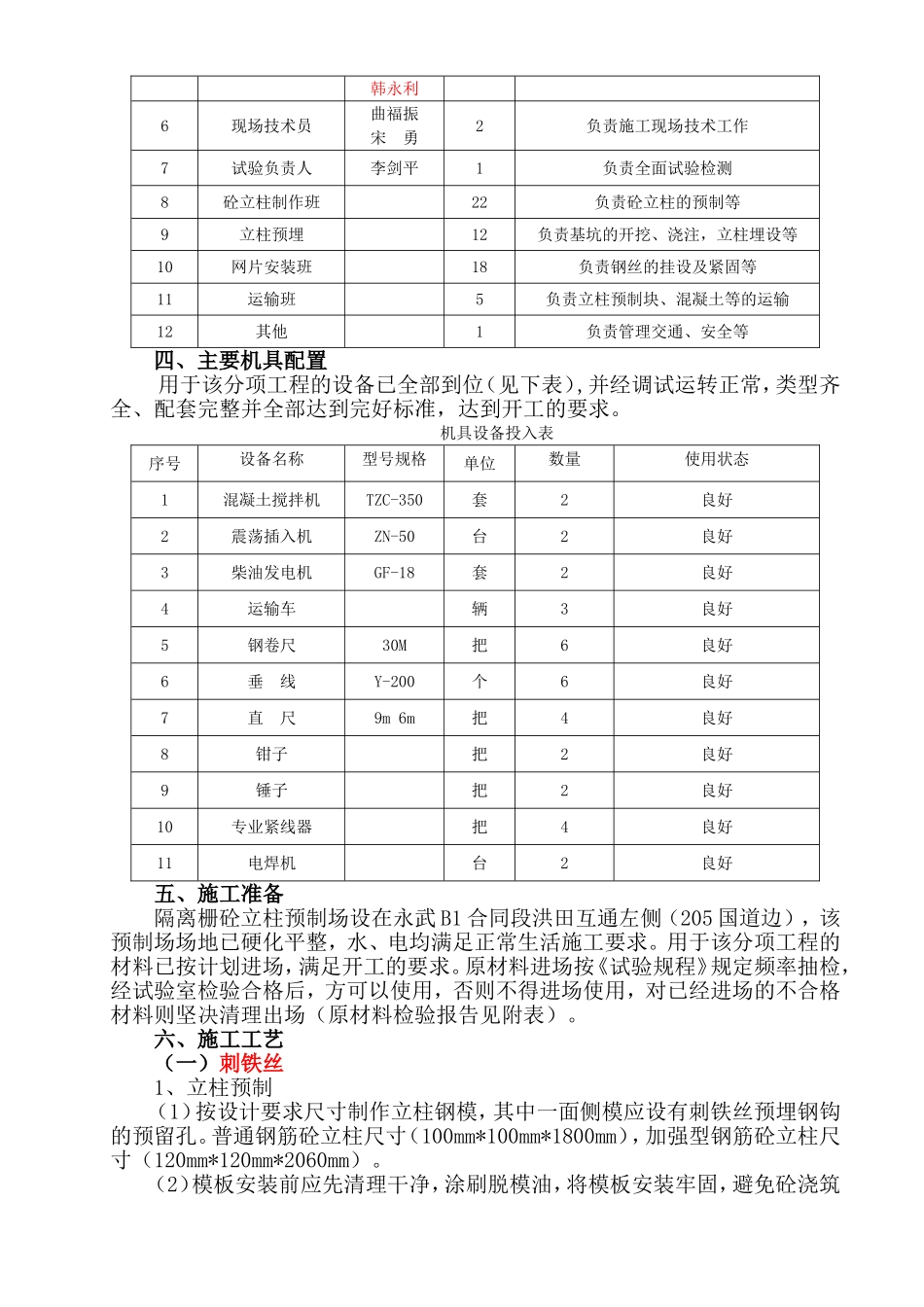

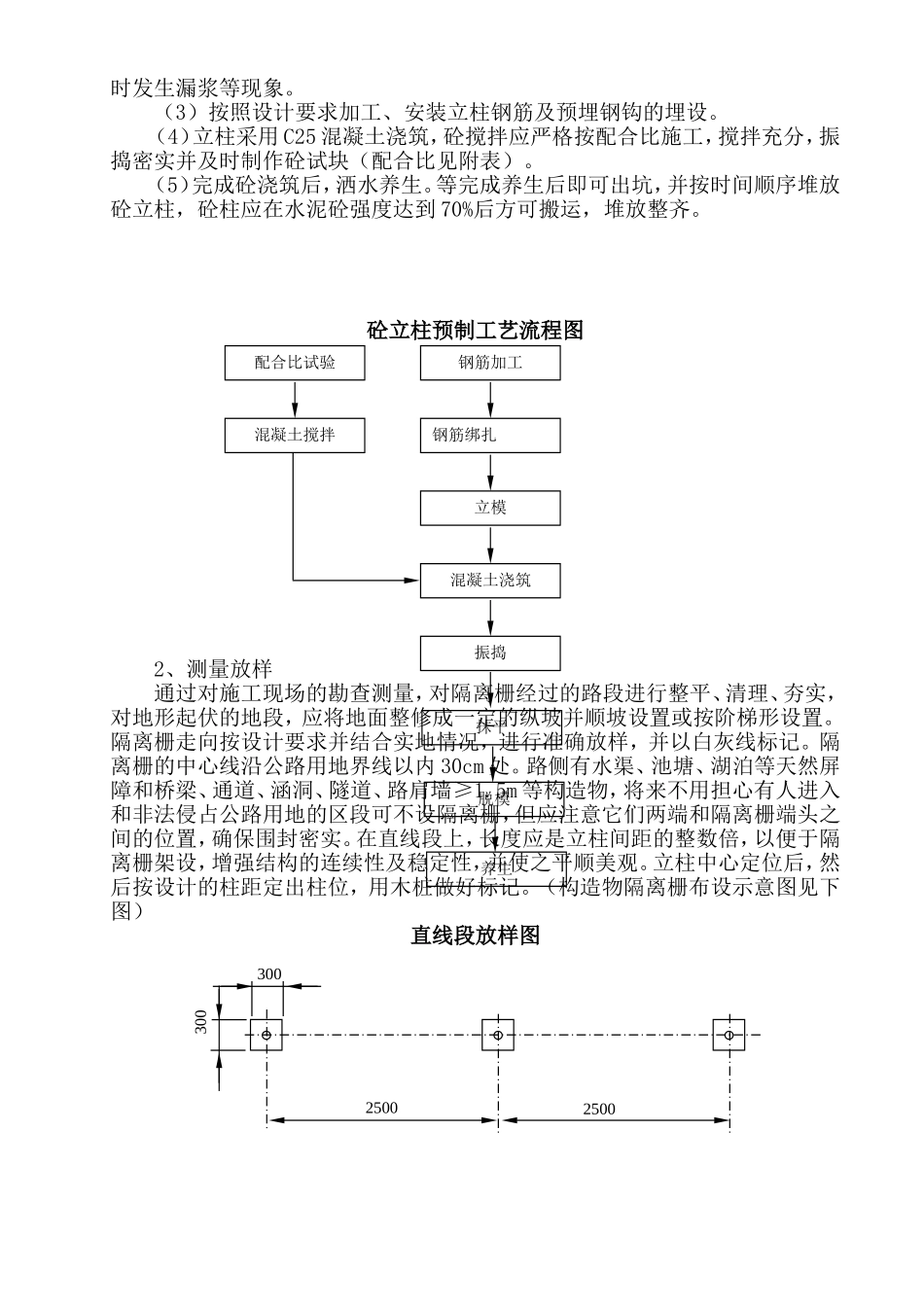

计划施工时间为2009年3月10日~2009年7月27日,工期为62天
