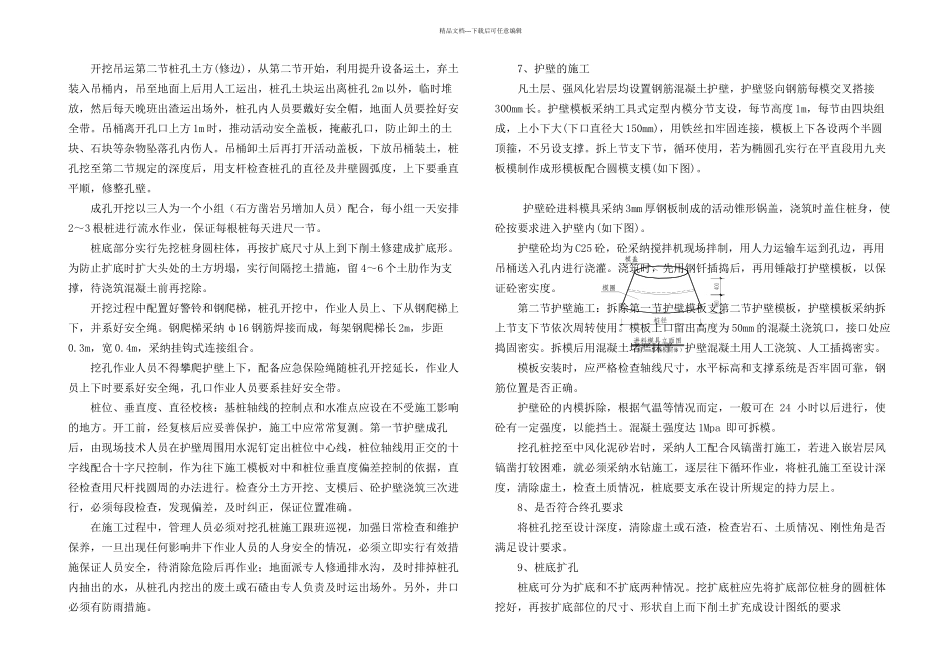

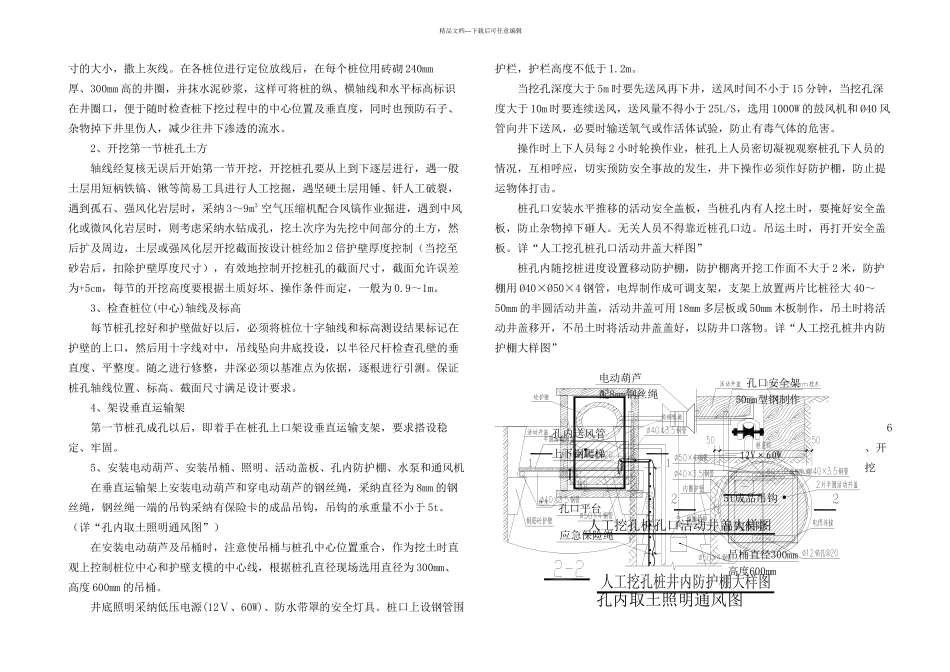

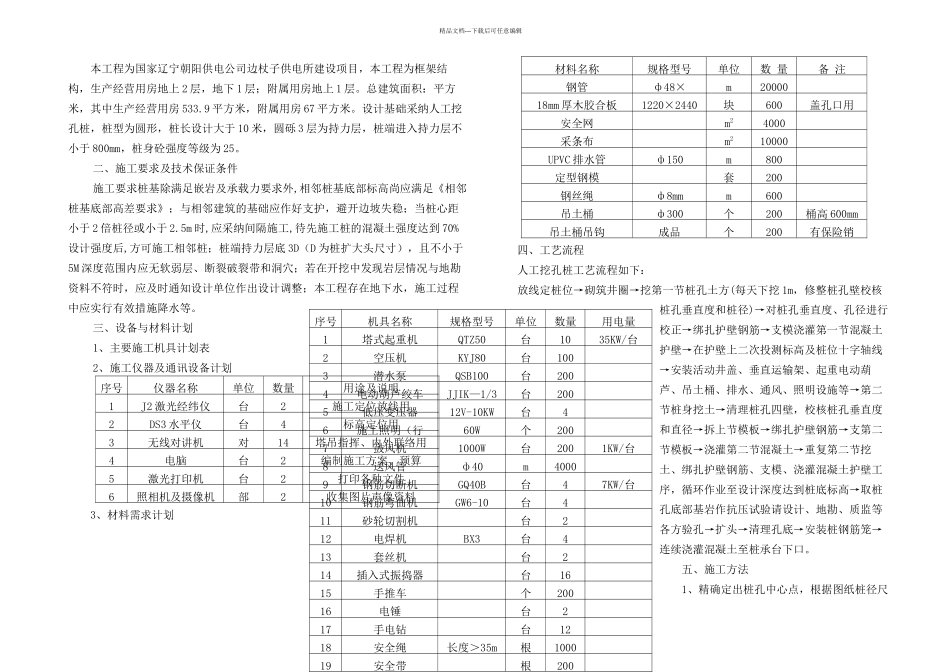

精品文档---下载后可任意编辑本工程为国家辽宁朝阳供电公司边杖子供电所建设项目,本工程为框架结构,生产经营用房地上 2 层,地下 1 层;附属用房地上 1 层
总建筑面积:平方米,其中生产经营用房 533
9 平方米,附属用房 67 平方米
设计基础采纳人工挖孔桩,桩型为圆形,桩长设计大于 10 米,圆砾 3 层为持力层,桩端进入持力层不小于 800mm,桩身砼强度等级为 25
二、施工要求及技术保证条件施工要求桩基除满足嵌岩及承载力要求外,相邻桩基底部标高尚应满足《相邻桩基底部高差要求》;与相邻建筑的基础应作好支护,避开边坡失稳;当桩心距小于 2 倍桩径或小于 2
5m 时,应采纳间隔施工,待先施工桩的混凝土强度达到 70%设计强度后,方可施工相邻桩;桩端持力层底 3D(D 为桩扩大头尺寸),且不小于5M 深度范围内应无软弱层、断裂破裂带和洞穴;若在开挖中发现岩层情况与地勘资料不符时,应及时通知设计单位作出设计调整;本工程存在地下水,施工过程中应实行有效措施降水等
三、设备与材料计划1、主要施工机具计划表2、施工仪器及通讯设备计划序号仪器名称单位数量用途及说明1J2 激光经纬仪台2施工定位放线用2DS3 水平仪台4标高定位用3无线对讲机对14塔吊指挥、内外联络用4电脑台2编制施工方案、预算5激光打印机台2打印各种文件6照相机及摄像机部2收集图片声像资料3、材料需求计划材料名称规格型号单位数 量备 注钢管ф48×m2000018mm 厚木胶合板1220×2440块600盖孔口用安全网m24000采条布m210000UPVC 排水管ф150m800定型钢模套200钢丝绳ф8mmm600吊土桶ф300个200桶高 600mm吊土桶吊钩成品个200有保险销四、工艺流程人工挖孔桩工艺流程如下:放线定桩位→砌筑井圈→挖第一节桩孔土方(每天下挖 1m,修整桩孔壁校核桩孔垂直度和桩径)→
