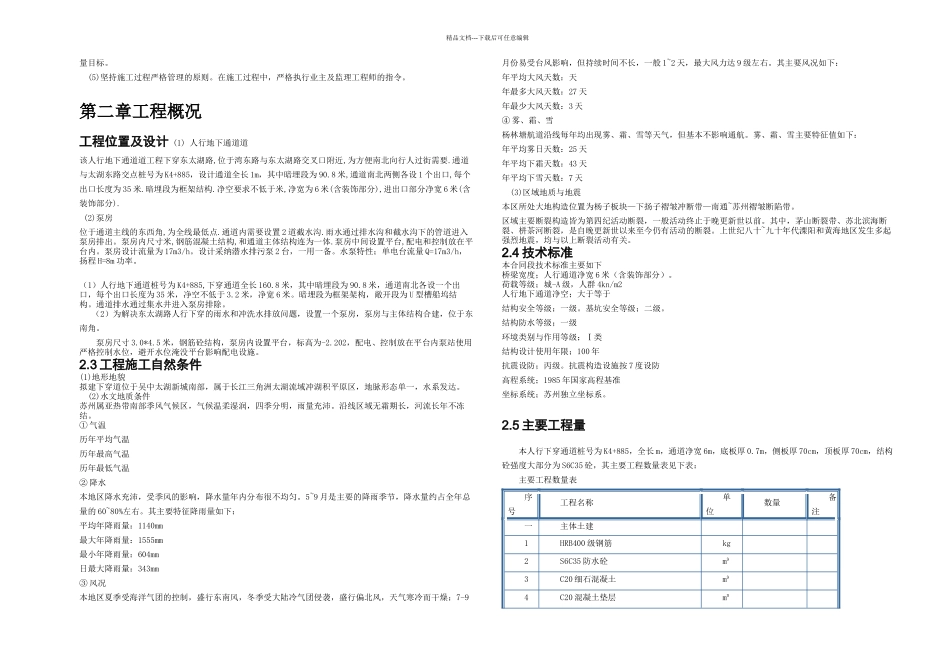

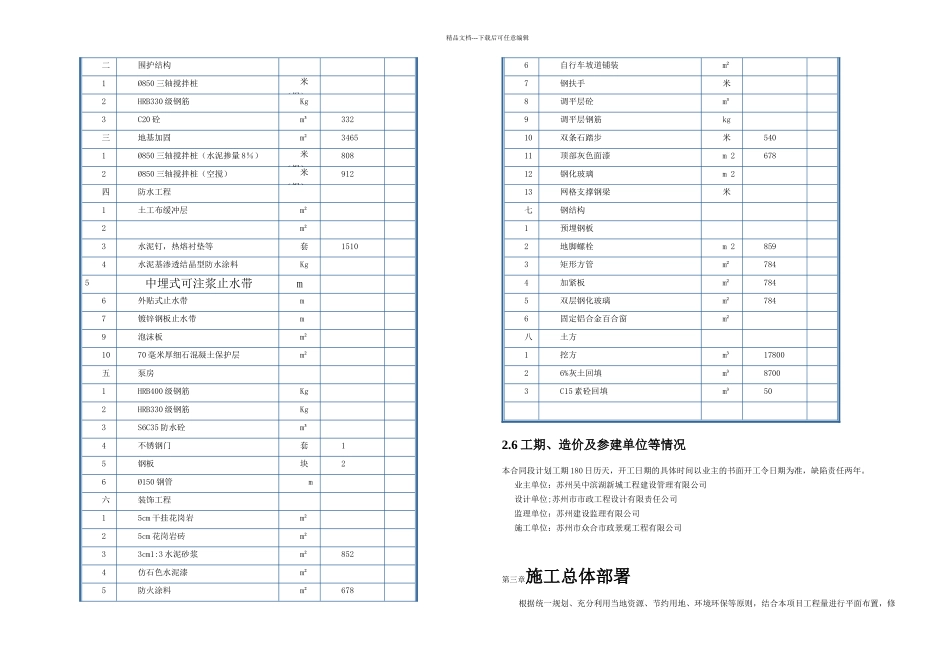

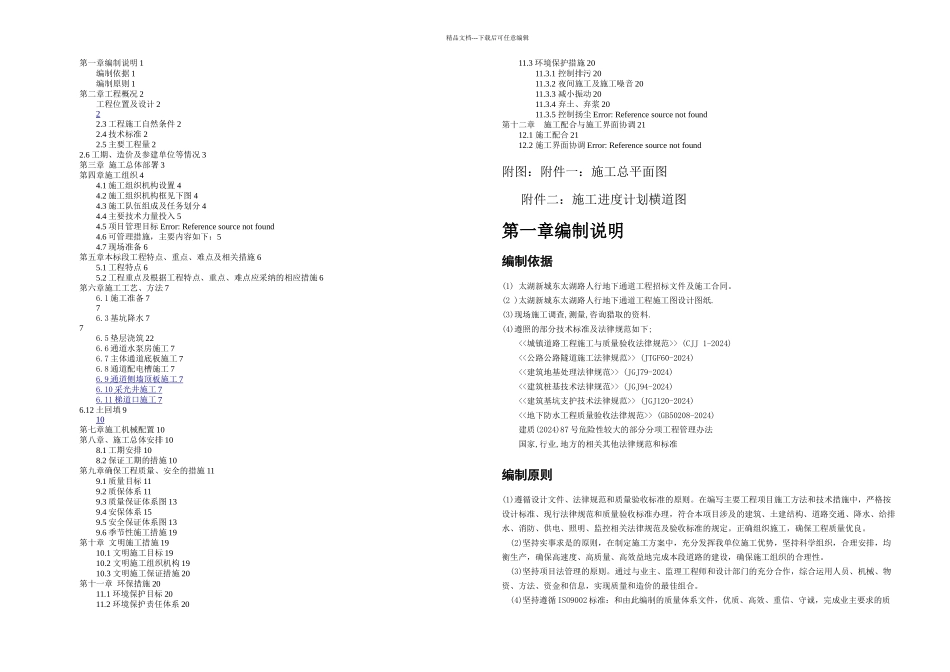

精品文档---下载后可任意编辑第一章编制说明 1编制依据 1编制原则 1第二章工程概况 2工程位置及设计 222.3 工程施工自然条件 22.4 技术标准 22.5 主要工程量 22.6 工期、造价及参建单位等情况 3第三章 施工总体部署 3第四章施工组织 44.1 施工组织机构设置 44.2 施工组织机构框见下图 44.3 施工队伍组成及任务划分 44.4 主要技术力量投入 54.5 项目管理目标 Error: Reference source not found4.6 可管理措施,主要内容如下:54.7 现场准备 6第五章本标段工程特点、重点、难点及相关措施 65.1 工程特点 65.2 工程重点及根据工程特点、重点、难点应采纳的相应措施 6第六章施工工艺、方法 76.1 施工准备 776.3 基坑降水 776.5 垫层浇筑 226.6 通道水泵房施工 76.7 主体通道底板施工 76.8 通道配电槽施工 76.9 通道侧墙顶板施工 7 6.10 采光井施工 7 6.11 梯道口施工 7 6.12 土回填 910第七章施工机械配置 10第八章、施工总体安排 108.1 工期安排 108.2 保证工期的措施 10第九章确保工程质量、安全的措施 119.1 质量目标 119.2 质保体系 119.3 质量保证体系图 139.4 安保体系 159.5 安全保证体系图 139.6 季节性施工措施 19第十章 文明施工措施 1910.1 文明施工目标 1910.2 文明施工组织机构 1910.3 文明施工保证措施 20第十一章 环保措施 2011.1 环境保护目标 2011.2 环境保护责任体系 2011.3 环境保护措施 2011.3.1 控制排污 2011.3.2 夜间施工及施工噪音 2011.3.3 减小振动 2011.3.4 弃土、弃浆 2011.3.5 控制扬尘 Error: Reference source not found第十二章 施工配合与施工界面协调 2112.1 施工配合 2112.2 施工界面协调 Error: Reference source not found附图:附件一:施工总平面图 附件二:施工进度计划横道图第一章编制说明编制依据(1) 太湖新城东太湖路人行地下通道工程招标文件及施工合同。(2 )太湖新城东太湖路人行地下通道工程施工图设计图纸.(3)现场施工调查,测量,咨询猎取的资料.(4)遵照的部分技术标准及法律规范如下;<<城镇道路工程施工与质量验收法律规范>> (CJJ 1-2024)<<公路公路隧道施工法律规范>> (JTGF60-2024)<<建筑地基处理法律规范>> (JGJ79-2024)<<建筑桩基技术法律规范>> (JGJ94-2024)<<建筑基坑支护技术法律规范>> (JGJ120-2024)<<地下防水工程质量验收法律规范>> (GB50208-2024)...
