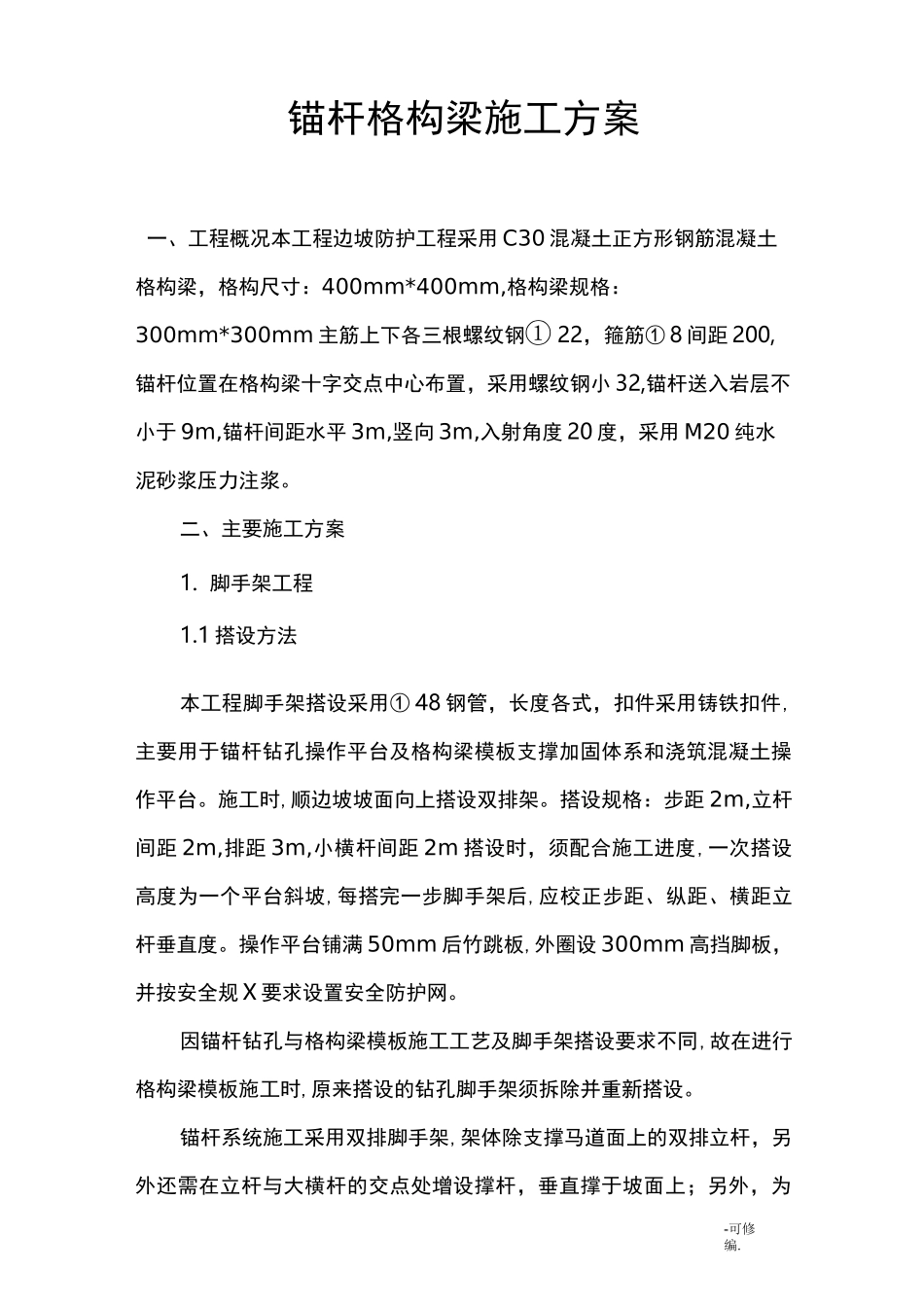

锚杆格构梁施工方案一、工程概况本工程边坡防护工程采用 C30 混凝土正方形钢筋混凝土格构梁,格构尺寸:400mm*400mm,格构梁规格:300mm*300mm 主筋上下各三根螺纹钢① 22,箍筋① 8 间距 200,锚杆位置在格构梁十字交点中心布置,采用螺纹钢小 32,锚杆送入岩层不小于 9m,锚杆间距水平 3m,竖向 3m,入射角度 20 度,采用 M20 纯水泥砂浆压力注浆
二、主要施工方案1
脚手架工程1
1 搭设方法本工程脚手架搭设采用① 48 钢管,长度各式,扣件采用铸铁扣件,主要用于锚杆钻孔操作平台及格构梁模板支撑加固体系和浇筑混凝土操作平台
施工时,顺边坡坡面向上搭设双排架
搭设规格:步距 2m,立杆间距 2m,排距 3m,小横杆间距 2m 搭设时,须配合施工进度,一次搭设高度为一个平台斜坡,每搭完一步脚手架后,应校正步距、纵距、横距立杆垂直度
操作平台铺满 50mm 后竹跳板,外圈设 300mm 高挡脚板,并按安全规 X 要求设置安全防护网
因锚杆钻孔与格构梁模板施工工艺及脚手架搭设要求不同,故在进行格构梁模板施工时,原来搭设的钻孔脚手架须拆除并重新搭设
锚杆系统施工采用双排脚手架,架体除支撑马道面上的双排立杆,另外还需在立杆与大横杆的交点处增设撑杆,垂直撑于坡面上;另外,为-可修编

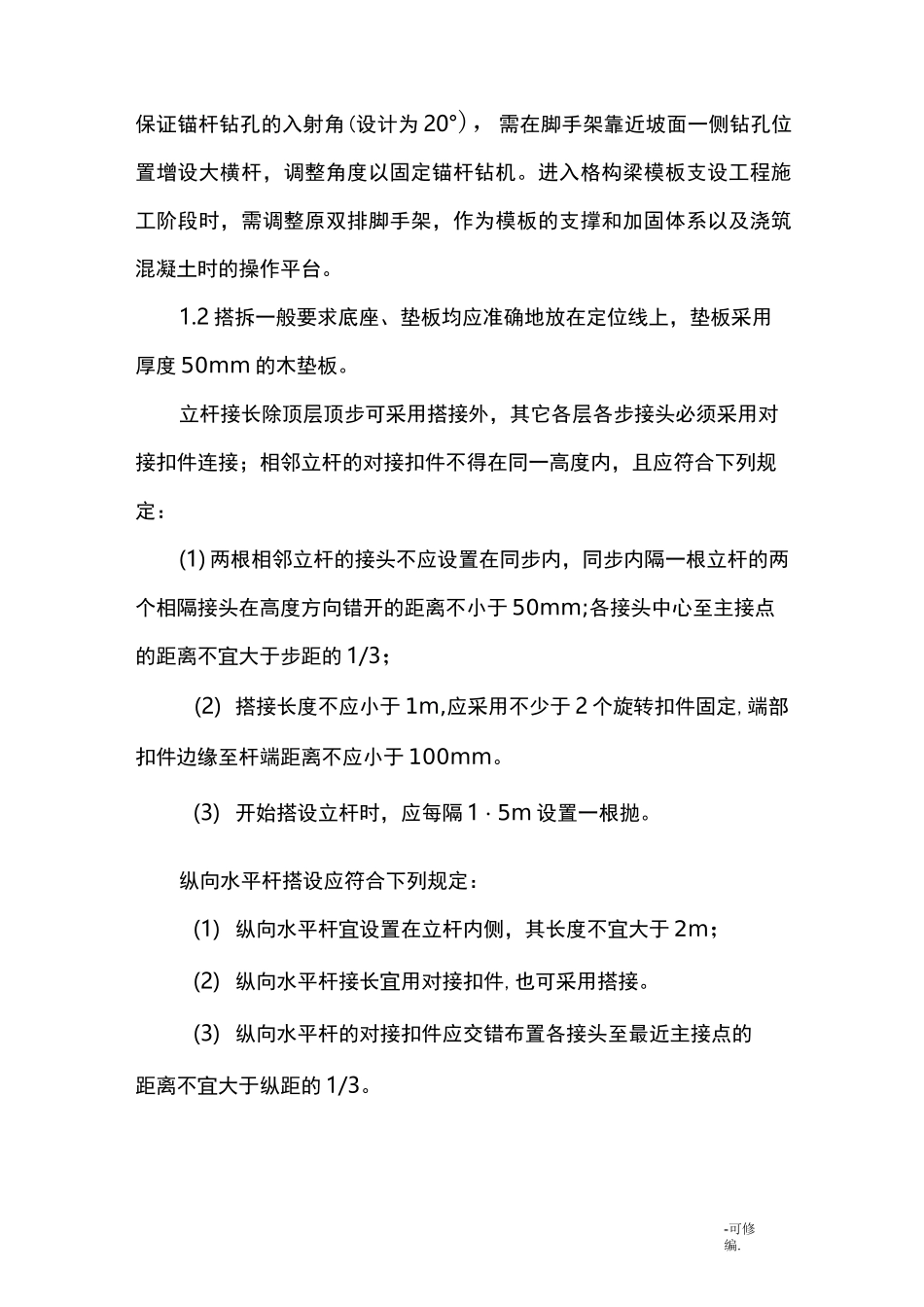

保证锚杆钻孔的入射角(设计为 20°),需在脚手架靠近坡面一侧钻孔位置增设大横杆,调整角度以固定锚杆钻机
进入格构梁模板支设工程施工阶段时,需调整原双排脚手架,作为模板的支撑和加固体系以及浇筑混凝土时的操作平台
2 搭拆一般要求底座、垫板均应准确地放在定位线上,垫板采用厚度 50mm 的木垫板

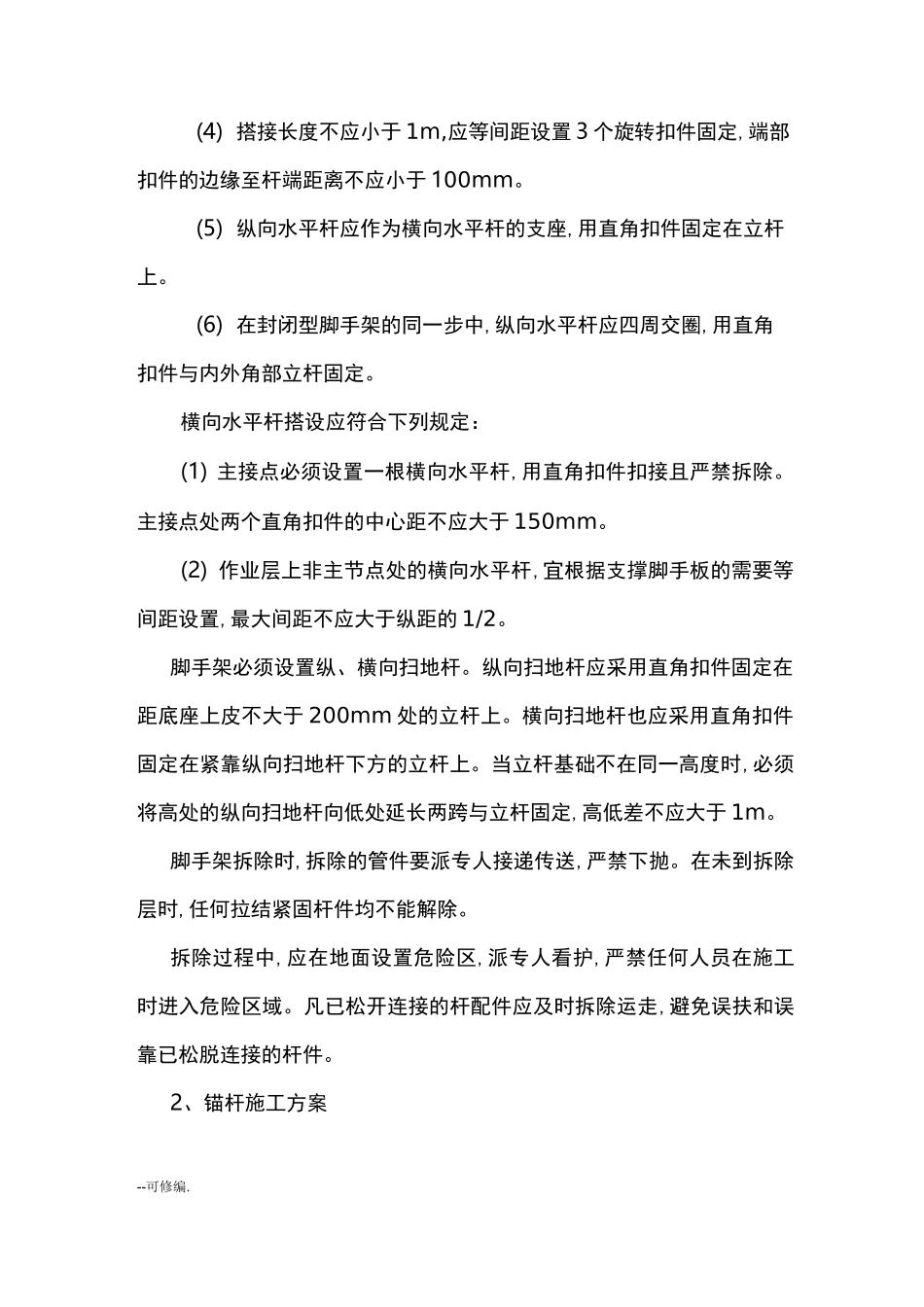

立杆接长除顶层顶步可采用搭接外,其它各层各步接头必须采用对接扣件连接;相邻立杆的对接扣件不得在同一高度内,且应符合下列规定:(1) 两根相邻立杆的接头不应设置在同步内,
