车库顶面部分梁增大截面加固分项工程施工方案目录一、工程概况二、编制依据三、增大截面加固方案四、裂缝注浆修补施工方案五、注意事项一、工程概况:工程名称建设单位设计单位25、26栋车库顶面部分梁有开裂现象,依据设计处理意见拟对存在质量问题的结构梁采用增大截面加固法作加固(具体做法详施工图)
二、编制依据1、现行国家施工规范及强制性条文
2、混凝土结构加固设计规范GB50367-2006
3、设计处理方案
4、业主提供的其它工程相关资料
三、增大截面加固方案1、工艺流程:卸载支撑→新旧混凝土结合面凿毛处理→植筋→绑扎钢筋→模板安装→浇筑混凝土→养护→拆模
⑴、卸载方案:①、距离待加固梁两边均为1米采用钢管顶托支顶,②、每根加固梁设置3个钢管顶托支撑
⑵、界面处理-凿毛:本项目所有新旧混凝土结合面均应按下述要求作凿毛处理:电锤或花锤打毛:宜用小型冲击电锤或1

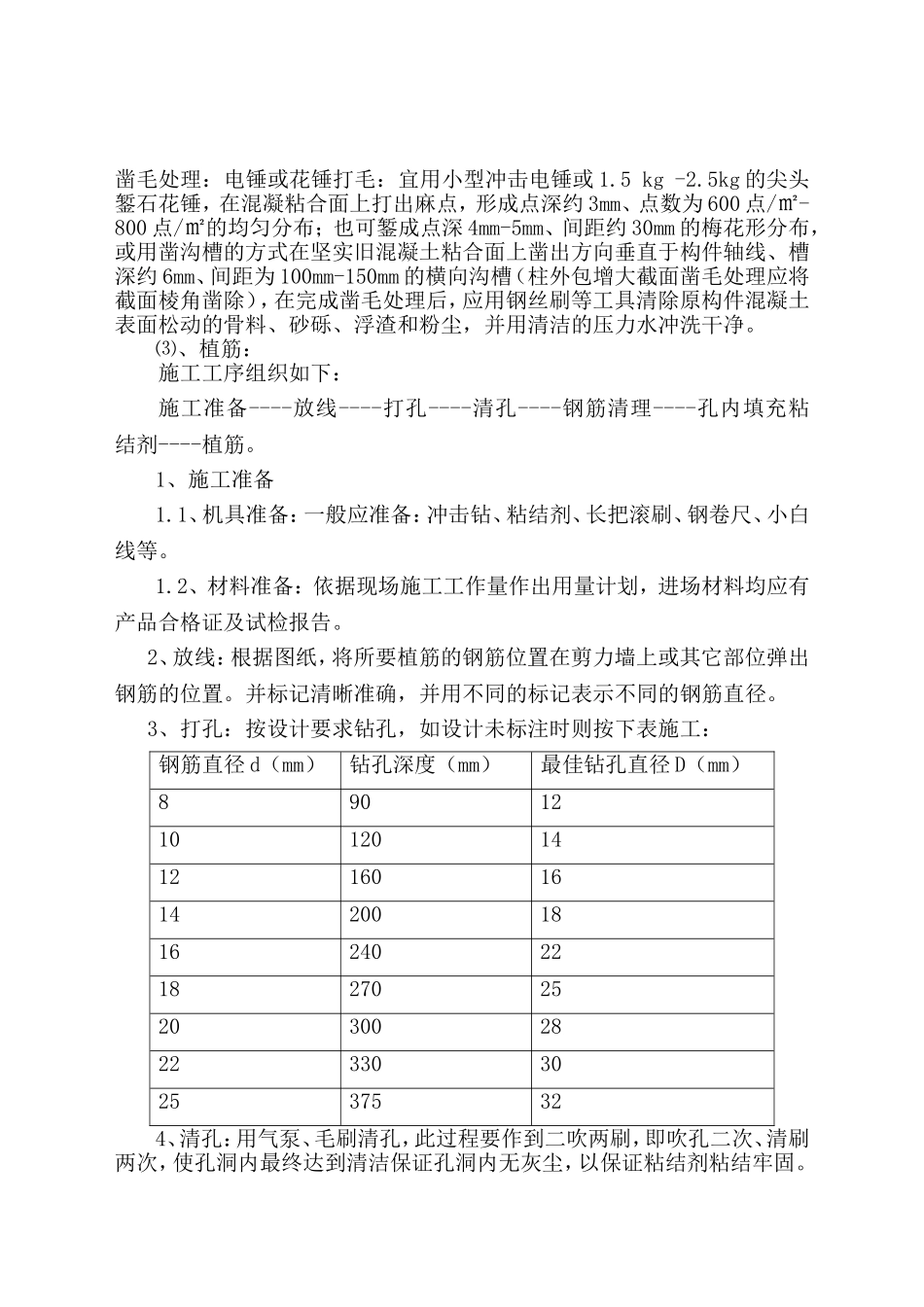

5kg的尖头錾石花锤,在混凝粘合面上打出麻点,形成点深约3mm、点数为600点/㎡-800点/㎡的均匀分布;也可錾成点深4mm-5mm、间距约30mm的梅花形分布,或用凿沟槽的方式在坚实旧混凝土粘合面上凿出方向垂直于构件轴线、槽深约6mm、间距为100mm-150mm的横向沟槽(柱外包增大截面凿毛处理应将截面棱角凿除),在完成凿毛处理后,应用钢丝刷等工具清除原构件混凝土表面松动的骨料、砂砾、浮渣和粉尘,并用清洁的压力水冲洗干净
⑶、植筋:施工工序组织如下:施工准备----放线----打孔----清孔----钢筋清理----孔内填充粘结剂----植筋
1、施工准备1
1、机具准备:一般应准备:冲击钻、粘结剂、长把滚刷、钢卷尺、小白线等
2、材料准备:依据现场施工工作量作出用量计划,进场材料均应有产品合格证及试检报告
2、放线:根据图纸,将所要植筋的钢筋位置在剪力墙上或其它部位弹出钢筋的位置

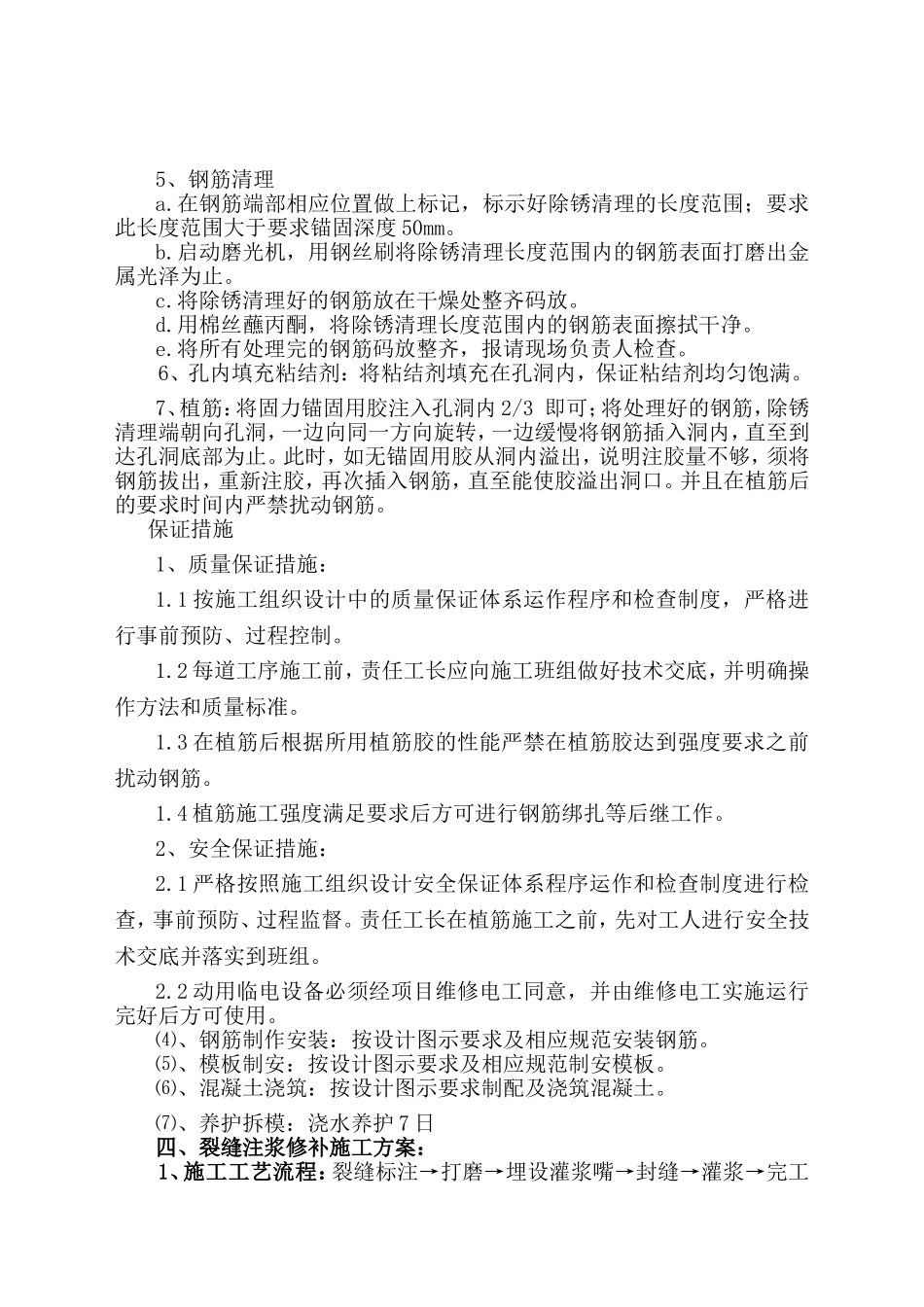

并标记清晰准确,并用不
