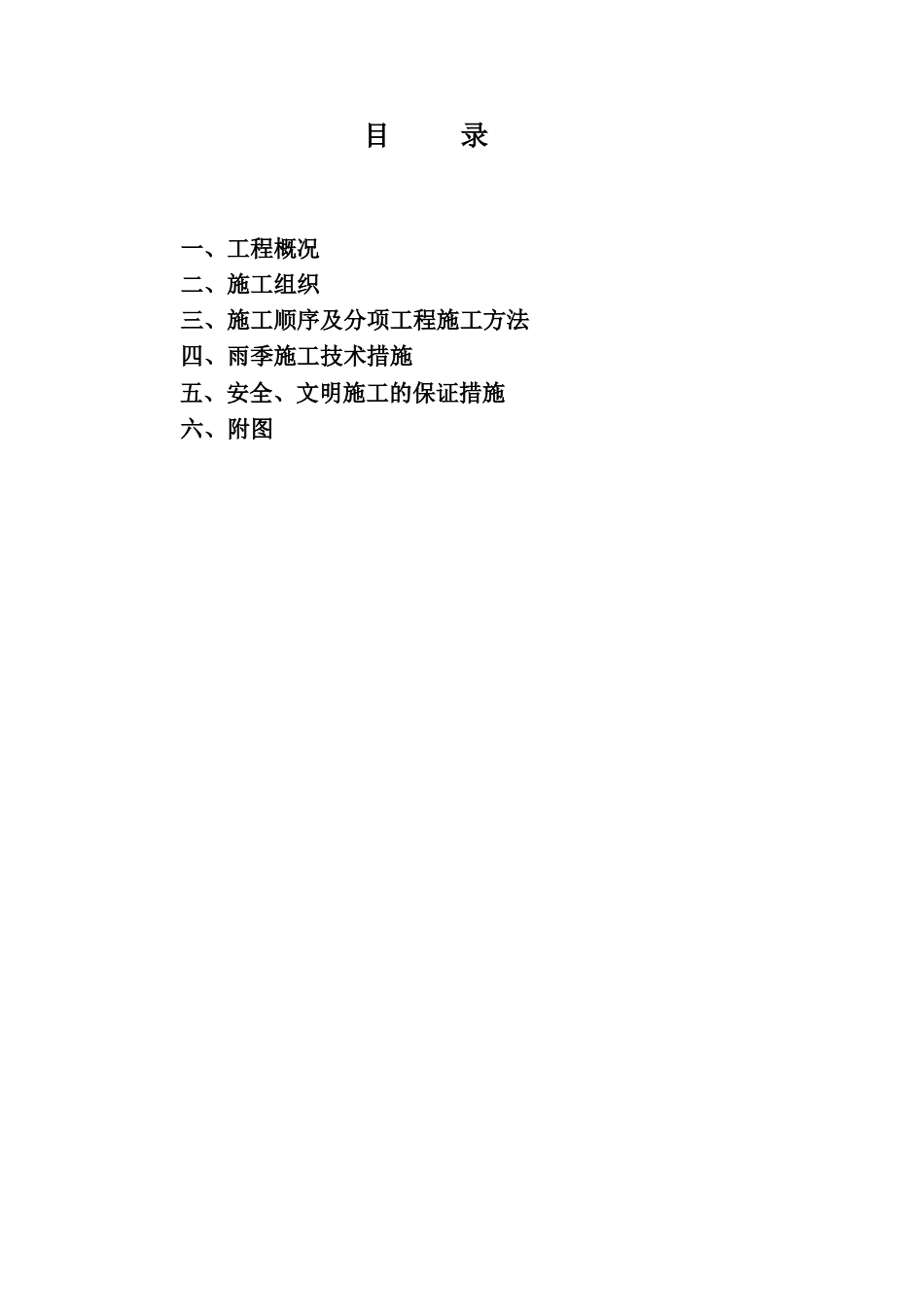

目录一、工程概况二、施工组织三、施工顺序及分项工程施工方法四、雨季施工技术措施五、安全、文明施工的保证措施六、附图L/B/Q7

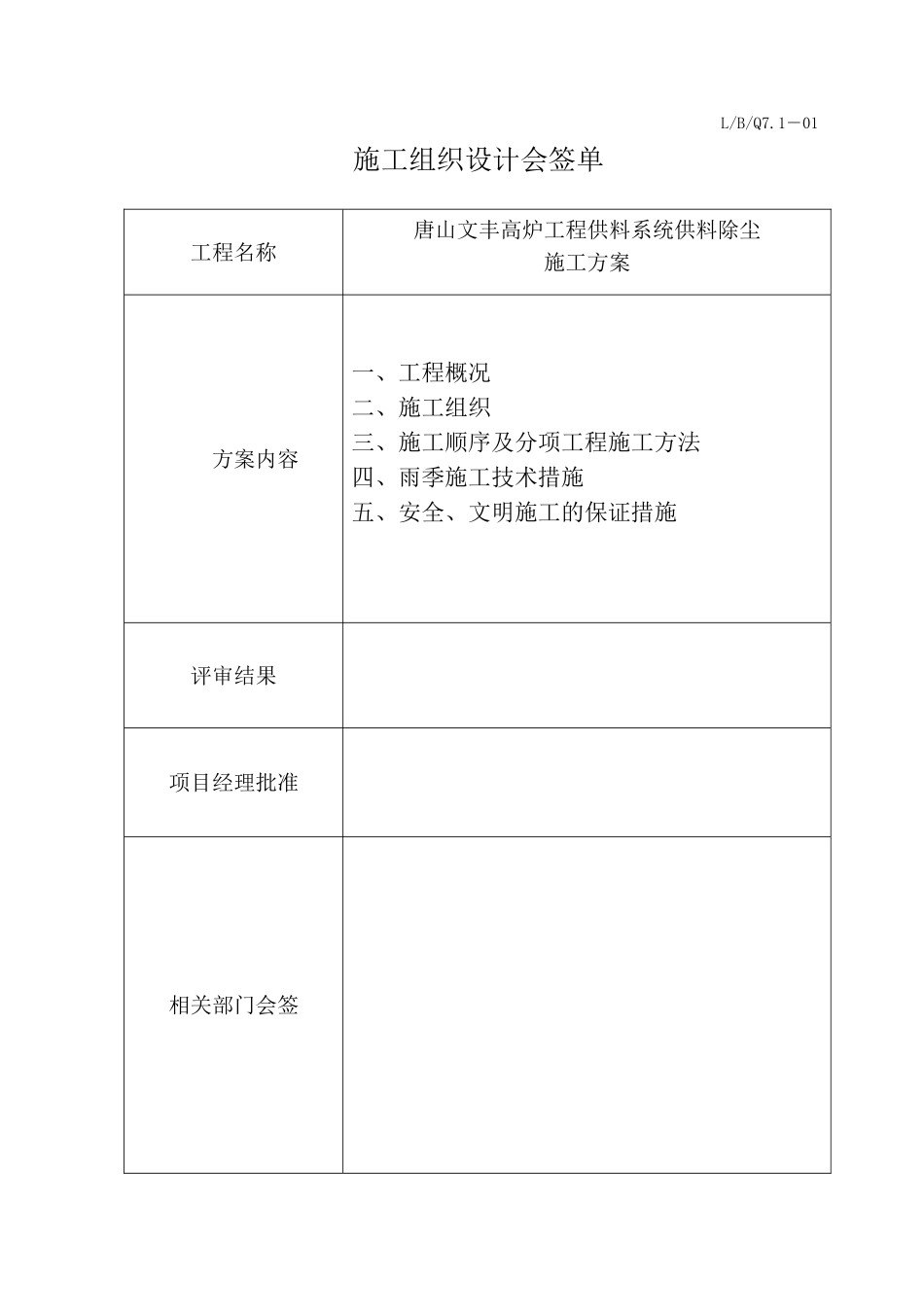

1-01施工组织设计会签单工程名称唐山文丰高炉工程供料系统供料除尘施工方案方案内容一、工程概况二、施工组织三、施工顺序及分项工程施工方法四、雨季施工技术措施五、安全、文明施工的保证措施评审结果项目经理批准相关部门会签审批页我公司承担的唐山文丰山川轮毂有限公司供料除尘已经过有关工程技术人员的审核,请贵方予以审批:一、工程概况1)主厂位置唐山文丰机械设备有限公司高炉工程,厂址选定在唐山市唐海县城南侧,青林公路东侧,位于唐山市唐海县曹妃甸配套产业园区内
厂区西临大海,与曹妃甸工业园区相距10km
2)结构形式:供料除尘基础为承台基础
包括CT-1、2两种型式,承台底标高均为-2
0m,承台采用C30混凝土,垫层为C15
上部为双层框架结构,首层平台板顶标高为4
0m,二层平台板顶标高为6
二、施工组织2
1、组织图纸学习、自审与图纸会审,进行细致的设计交底和施工技术交底
2、编制施工图预算及具体分部分项工程作业设计
3、准备工程的施工用料,包括钢材、木材、水泥定货或催运进场;地方材料砂、石储备;施工周转材料模板、脚手管购置并运进现场
4、施工用机具设备进场,进行检修维护和试运转;准备施工工具
5、场地平整,清除地面、地下障碍物,进行平面布置,如设置临时供水、供电、照明、通讯线路;修筑临时道路和排水沟;搭设临时设施;准备材料、半成品、施工用料的堆放场地
6、建立施工项目领导机构,组织精干的队伍,做好职工的入场教育工作
7、做好测量控制网及基准点,进行基础定位放线工作
三、施工顺序及分项工程施工方法3
1、施工顺序施工顺序:放线土方开挖浇注混凝土垫层放线绑扎承台钢筋承台混凝土浇筑4
000m平台梁、板、柱施工6
000m平台梁、
