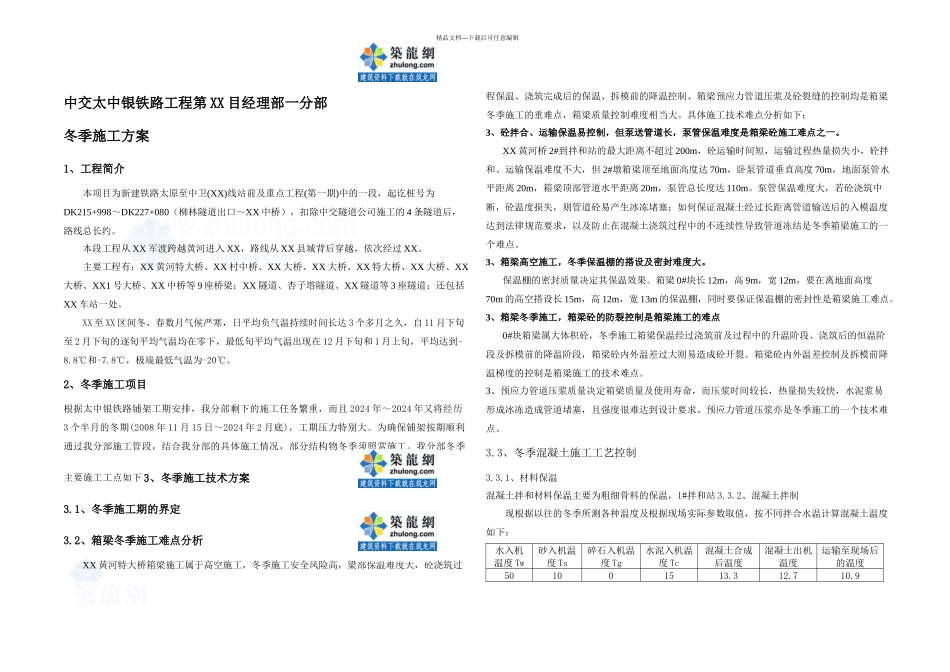

精品文档---下载后可任意编辑中交太中银铁路工程第 XX 目经理部一分部冬季施工方案1、工程简介本项目为新建铁路太原至中卫(XX)线站前及重点工程(第一期)中的一段,起讫桩号为DK215+998~DK227+080(柳林隧道出口~XX 中桥),扣除中交隧道公司施工的 4 条隧道后,路线总长约
本段工程从 XX 军渡跨越黄河进入 XX,路线从 XX 县城背后穿越,依次经过 XX
主要工程有:XX 黄河特大桥、XX 村中桥、XX 大桥、XX 大桥、XX 特大桥、XX 大桥、XX大桥、XX1 号大桥、XX 中桥等 9 座桥梁;XX 隧道、杏子塔隧道、XX 隧道等 3 座隧道;还包括XX 车站一处
XX 至 XX 区间冬、春数月气候严寒,日平均负气温持续时间长达 3 个多月之久,自 11 月下旬至 2 月下旬的逐旬平均气温均在零下,最低旬平均气温出现在 12 月下旬和 1 月上旬,平均达到-8
8℃,极端最低气温为-20℃
2、冬季施工项目根据太中银铁路铺架工期安排,我分部剩下的施工任务繁重,而且 2024 年~2024 年又将经历3 个半月的冬期(2008 年 11 月 15 日~2024 年 2 月底),工期压力特别大
为确保铺架按期顺利通过我分部施工管段,结合我分部的具体施工情况,部分结构物冬季须照常施工
我分部冬季主要施工工点如下 3、冬季施工技术方案3
1、冬季施工期的界定3
2、箱梁冬季施工难点分析XX 黄河特大桥箱梁施工属于高空施工,冬季施工安全风险高,梁部保温难度大,砼浇筑过程保温、浇筑完成后的保温、拆模前的降温控制、箱梁预应力管道压浆及砼裂缝的控制均是箱梁冬季施工的重难点,箱梁质量控制难度相当大

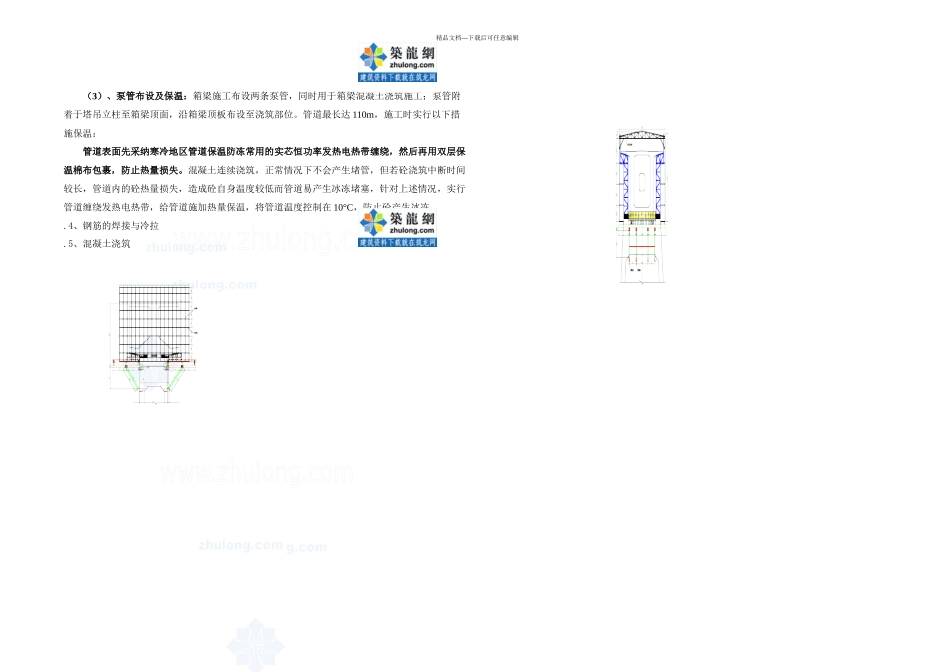

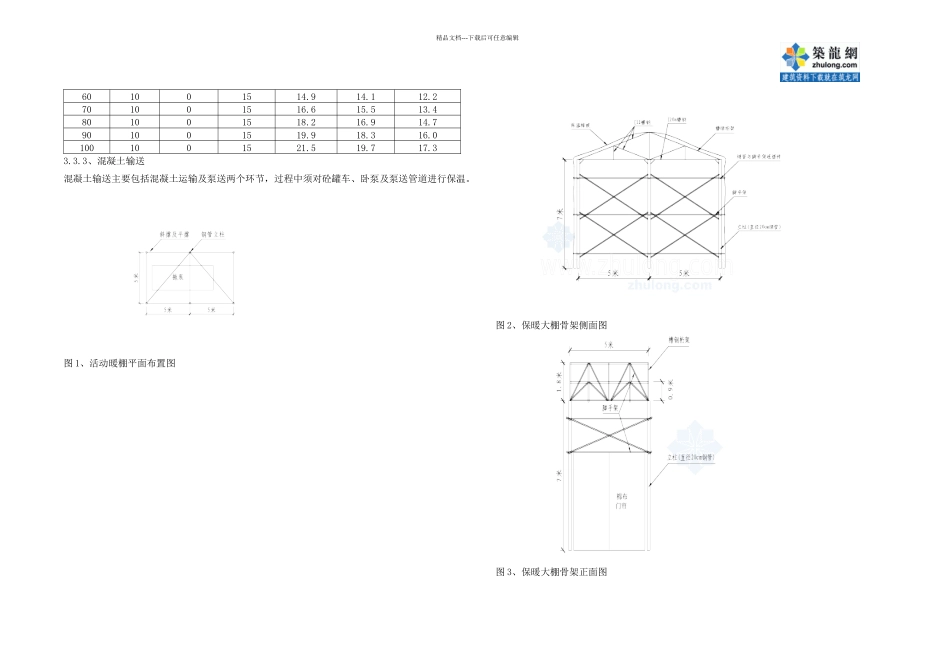

具体施工技术难点分析如下:3、砼拌合、运输保温易控制,但泵送管道长,泵管保温难度是箱梁砼施工难点之一
XX 黄河桥 2#到拌和站的最大距离不超过 200m,砼
