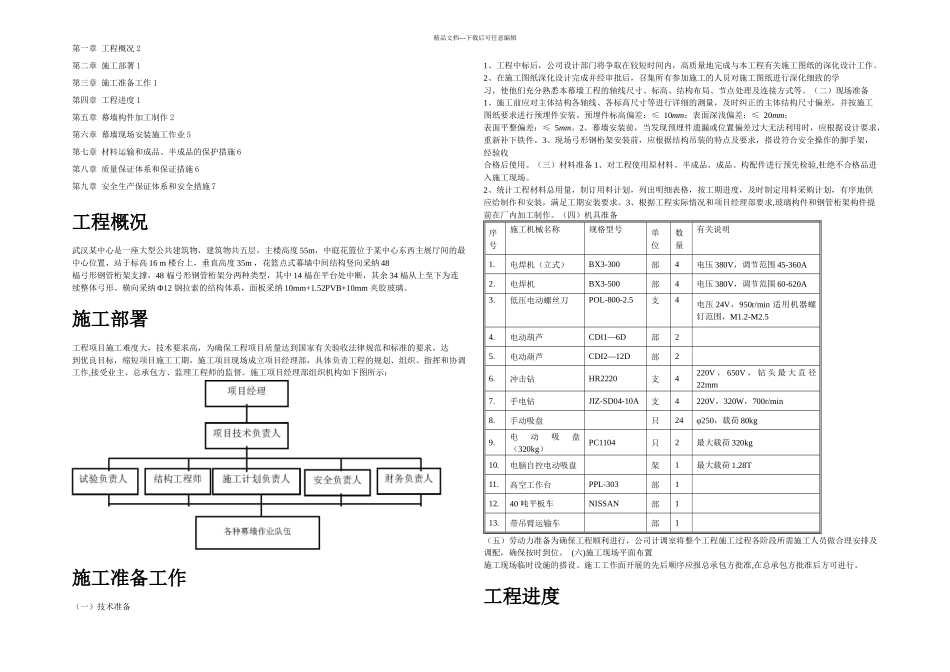

精品文档---下载后可任意编辑第一章 工程概况 2第二章 施工部署 1第三章 施工准备工作 1第四章 工程进度 1第五章 幕墙构件加工制作 2第六章 幕墙现场安装施工作业 5第七章 材料运输和成品、半成品的保护措施 6第八章 质量保证体系和保证措施 6第九章 安全生产保证体系和安全措施 7工程概况武汉某中心是一座大型公共建筑物,建筑物共五层,主楼高度 55m,中庭花篮位于某中心东西主展厅间的最中心位置,站于标高 16 m 楼台上,垂直高度 35m ,花篮点式幕墙中间结构竖向采纳 48 榀弓形钢管桁架支撑,48 榀弓形钢管桁架分两种类型,其中 14 榀在平台处中断,其余 34 榀从上至下为连续整体弓形。横向采纳 Φ12 钢拉索的结构体系,面板采纳 10mm+1.52PVB+10mm 夹胶玻璃。施工部署工程项目施工难度大,技术要求高,为确保工程项目质量达到国家有关验收法律规范和标准的要求,达到优良目标,缩短项目施工工期,施工项目现场成立项目经理部,具体负责工程的规划、组织、指挥和协调工作,接受业主、总承包方、监理工程师的监督。施工项目经理部组织机构如下图所示:施工准备工作(一)技术准备1、工程中标后,公司设计部门将争取在较短时间内,高质量地完成与本工程有关施工图纸的深化设计工作。2、在施工图纸深化设计完成并经审批后,召集所有参加施工的人员对施工图纸进行深化细致的学习,使他们充分熟悉本幕墙工程的轴线尺寸、标高、结构布局、节点处理及连接方式等。(二)现场准备1、施工前应对主体结构各轴线、各标高尺寸等进行详细的测量,及时纠正的主体结构尺寸偏差,并按施工图纸要求进行预埋件安装。预埋件标高偏差:≤ 10mm;表面深浅偏差:≤ 20mm;表面平整偏差:≤ 5mm。2、幕墙安装前,当发现预埋件遗漏或位置偏差过大无法利用时,应根据设计要求,重新补下铁件。3、现场弓形钢桁架安装前,应根据结构吊装的特点及要求,搭设符合安全操作的脚手架,经验收合格后使用。(三)材料准备 1、对工程使用原材料、半成品、成品、构配件进行预先检验,杜绝不合格品进入施工现场。2、统计工程材料总用量,制订用料计划,列出明细表格,按工期进度,及时制定用料采购计划,有序地供应给制作和安装,满足工期安装要求。3、根据工程实际情况和项目经理部要求,玻璃构件和钢管桁架构件提前在厂内加工制作。(四)机具准备序号施工机械名称规格型号单位数量有关说明1. 电焊机(立式)BX3-300 部4 电压 380V,调节...
