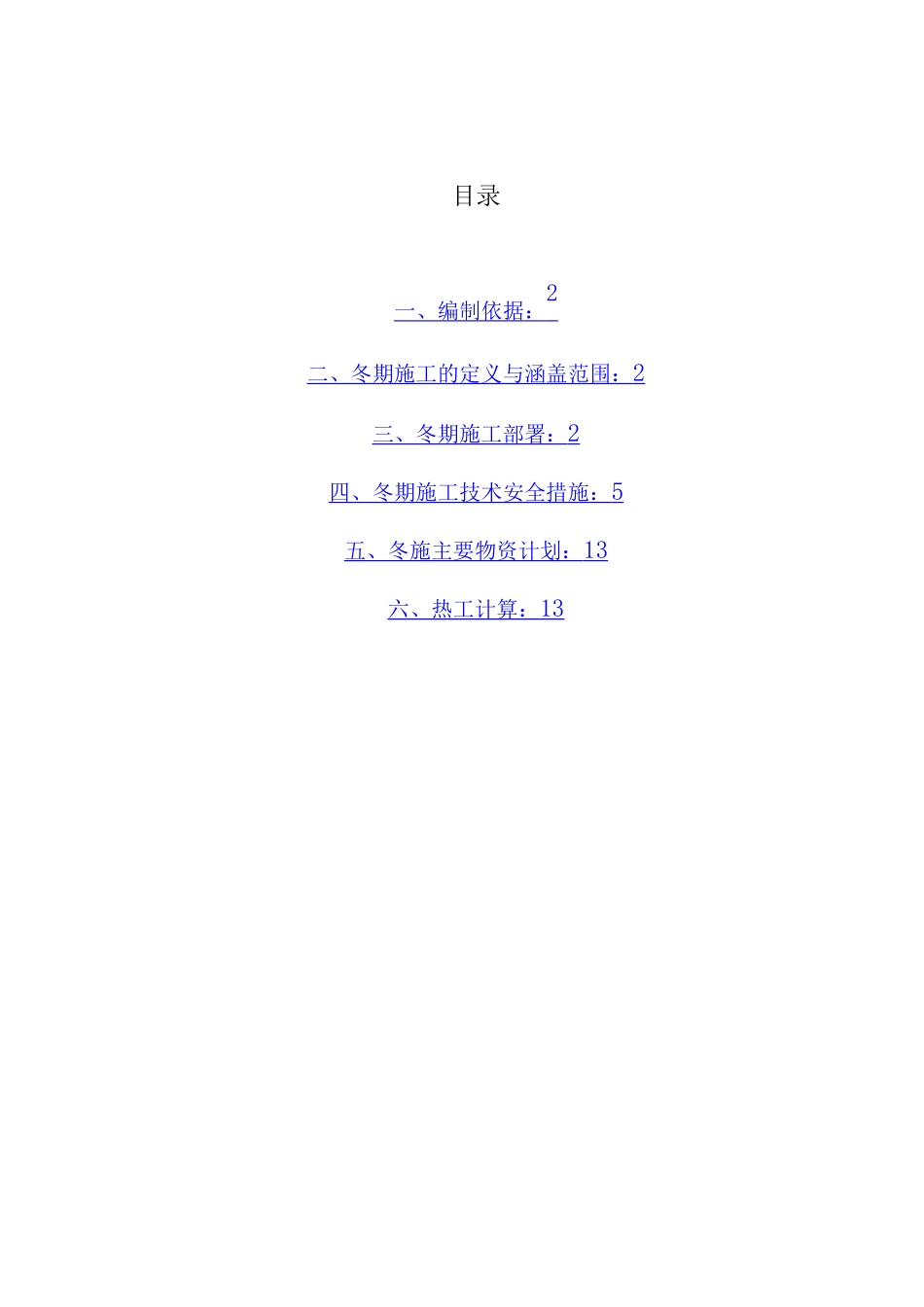

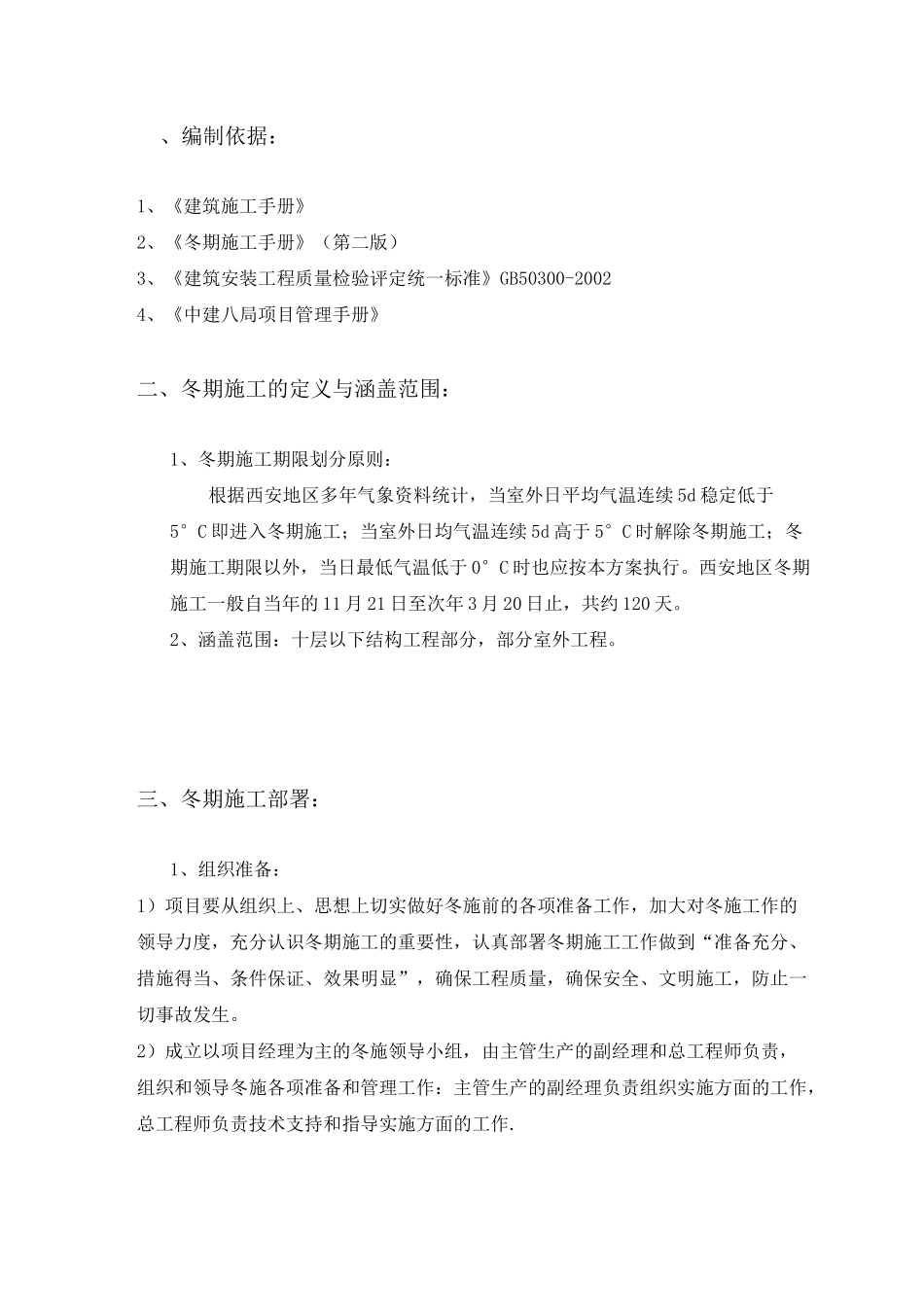

目录一、编制依据: 2 二、冬期施工的定义与涵盖范围: 2 三、冬期施工部署: 2 四、冬期施工技术安全措施: 5 五、冬施主要物资计划: 13 六、热工计算: 13 、编制依据:1、《建筑施工手册》2、《冬期施工手册》(第二版)3、《建筑安装工程质量检验评定统一标准》GB50300-20024、《中建八局项目管理手册》二、冬期施工的定义与涵盖范围:1、冬期施工期限划分原则:根据西安地区多年气象资料统计,当室外日平均气温连续 5d 稳定低于5°C 即进入冬期施工;当室外日均气温连续 5d 高于 5°C 时解除冬期施工;冬期施工期限以外,当日最低气温低于 0°C 时也应按本方案执行
西安地区冬期施工一般自当年的 11 月 21 日至次年 3 月 20 日止,共约 120 天
2、涵盖范围:十层以下结构工程部分,部分室外工程
三、冬期施工部署:1、组织准备:1)项目要从组织上、思想上切实做好冬施前的各项准备工作,加大对冬施工作的领导力度,充分认识冬期施工的重要性,认真部署冬期施工工作做到“准备充分、措施得当、条件保证、效果明显”,确保工程质量,确保安全、文明施工,防止一切事故发生
2)成立以项目经理为主的冬施领导小组,由主管生产的副经理和总工程师负责,组织和领导冬施各项准备和管理工作:主管生产的副经理负责组织实施方面的工作,总工程师负责技术支持和指导实施方面的工作

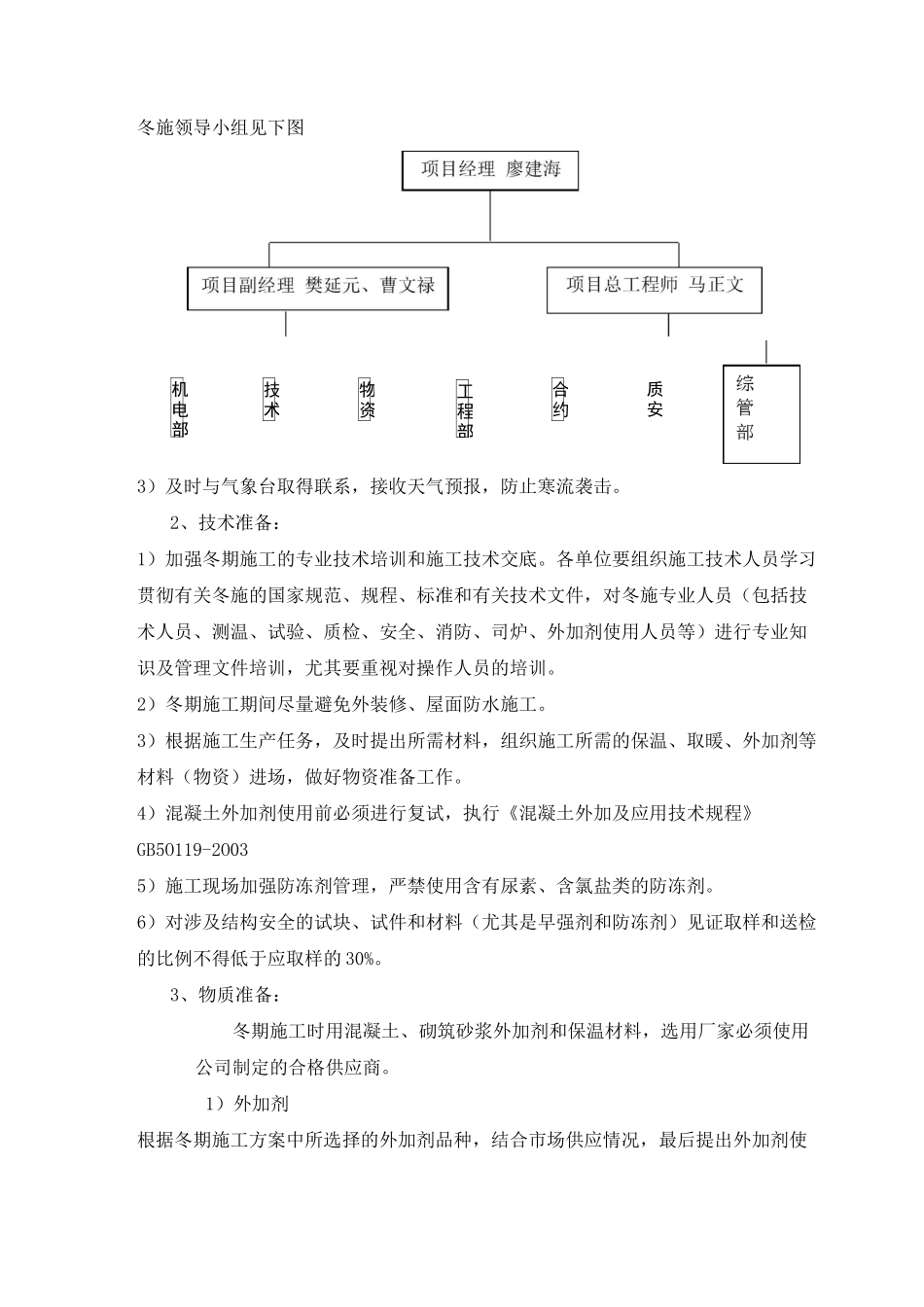

质安部合约部工程部物资部技术部机电部冬施领导小组见下图3)及时与气象台取得联系,接收天气预报,防止寒流袭击
2、技术准备:1)加强冬期施工的专业技术培训和施工技术交底
各单位要组织施工技术人员学习贯彻有关冬施的国家规范、规程、标准和有关技术文件,对冬施专业人员(包括技术人员、测温、试验、质检、安全、消防、司炉、外加剂使用人员等)进行专业知识及管理文件培训,尤其要重视对操作人员的培训
2)冬期施工期间尽量避免外装修、屋
