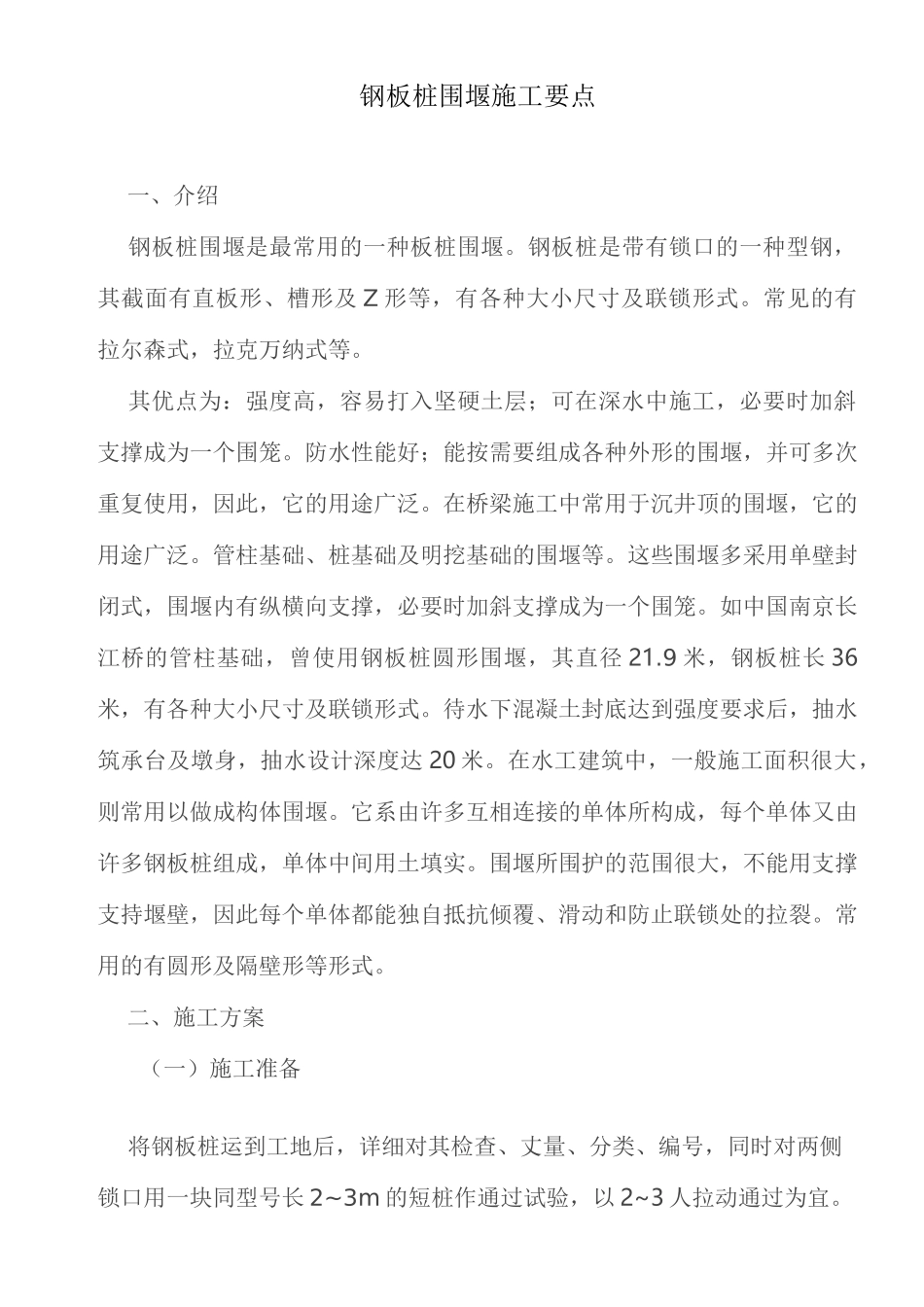

钢板桩围堰施工要点一、介绍钢板桩围堰是最常用的一种板桩围堰。钢板桩是带有锁口的一种型钢,其截面有直板形、槽形及 Z 形等,有各种大小尺寸及联锁形式。常见的有拉尔森式,拉克万纳式等。其优点为:强度高,容易打入坚硬土层;可在深水中施工,必要时加斜支撑成为一个围笼。防水性能好;能按需要组成各种外形的围堰,并可多次重复使用,因此,它的用途广泛。在桥梁施工中常用于沉井顶的围堰,它的用途广泛。管柱基础、桩基础及明挖基础的围堰等。这些围堰多采用单壁封闭式,围堰内有纵横向支撑,必要时加斜支撑成为一个围笼。如中国南京长江桥的管柱基础,曾使用钢板桩圆形围堰,其直径 21.9 米,钢板桩长 36米,有各种大小尺寸及联锁形式。待水下混凝土封底达到强度要求后,抽水筑承台及墩身,抽水设计深度达 20 米。在水工建筑中,一般施工面积很大,则常用以做成构体围堰。它系由许多互相连接的单体所构成,每个单体又由许多钢板桩组成,单体中间用土填实。围堰所围护的范围很大,不能用支撑支持堰壁,因此每个单体都能独自抵抗倾覆、滑动和防止联锁处的拉裂。常用的有圆形及隔壁形等形式。二、施工方案(一)施工准备将钢板桩运到工地后,详细对其检查、丈量、分类、编号,同时对两侧锁口用一块同型号长 2~3m 的短桩作通过试验,以 2~3 人拉动通过为宜。锁口通不过或桩身有弯曲、扭曲、死弯等缺陷,采用冷弯,热敲(温度不超过 800~1000°C),焊补、铆补、割除、接长等方法加以整修。同时接头强度与其它断面相等,接长焊接时,用坚固夹具夹平,以免变形,在焊接时,先对焊,再焊接加固板,对新桩或接长桩、在桩端制作吊桩孔。(二)施工流程开始一测量放线一插打定位钢板桩一插打钢板桩一围堰合拢一基坑吸沙一设置第一层内支撑一基坑吸沙一设置第二层内支撑一吸沙到设计标高一混凝土封底一等混凝土封底强度合格一抽水堵漏一破桩头一检桩一系梁和立柱施工一拆除内支撑一回填沙土一拔除钢板桩。1、插打钢板桩前的准备工作(1) 确定所用的机械设备(2) 钻孔桩完成后,移走钻机,清理钻孔平台,钻孔平台留作钢板桩围堰的工作平台。(3) 钢板桩变形检查:钢板桩在插打前有必须对其进行外形检查。对变形严重的钢板桩进行校正并做锁口通过检查。锁口检查方法:用一块长约 2米的同类型、同规格的钢板桩作标准,采用卷扬机拉动标准钢板桩平车,从桩头至桩尾作锁口通过检查,对于检查通过的投入使用,不合格的再进行校正或淘汰不用。2、插打...
