精品文档---下载后可任意编辑Ⅱ 标段工程施工组织设计1

3 现行建筑施工法律规范、规程、规定及参考文献序号文 献 名 称编号1建筑施工扣件式钢管脚手架安全技术法律规范JGJ130-20012建筑施工高处作业安全技术规程JGJ80-913高层建筑施工手册/4建筑施工计算手册/5建筑施工脚手架使用手册/6建设工程安全生产管理条例实施手册/10#楼工程,地下三层,地上 25 层,总建筑面积㎡,建筑高度 m,利用现场原有的外施工脚手架,进行主体结构施工中的脚手架搭设
1 劳动力准备外架操作工人必须经过培训教育、考试、体检合格、持正上岗
劳动力需求见下表:工 种人 数任 务架子工7负责脚手架的搭设和拆除测量放线工2负责脚手架立杆定位、垂直度控制电焊工1预买钢筋定位焊接其他5材料运输、现场清理、安全警戒3
2 材料准备架体搭设材料和辅助材料需用计划见表:架体材料计划表脚手架名称部位架体类型高架模板架体架体周长26架体立杆总数长杆总长度L小横杆根数N1直角扣件数N2对接扣件数N3旋转扣件数N4脚手板面积S脚 手板 数量( 块)架体立面积备 注nm根个个个m2m2主楼外架工字钢悬挑外架183211110辅助材料计划表材料名称规 格数 量备 注小眼密目网×6m10 张立网平网×6m30 张3
3 机具准备名 称单 位数 量备 注架子扳手把10架子工搭设和拆除力矩扳手把1检查架子扣件拧紧是否达到要求导链把1调整架子水平弯曲度精品文档---下载后可任意编辑3

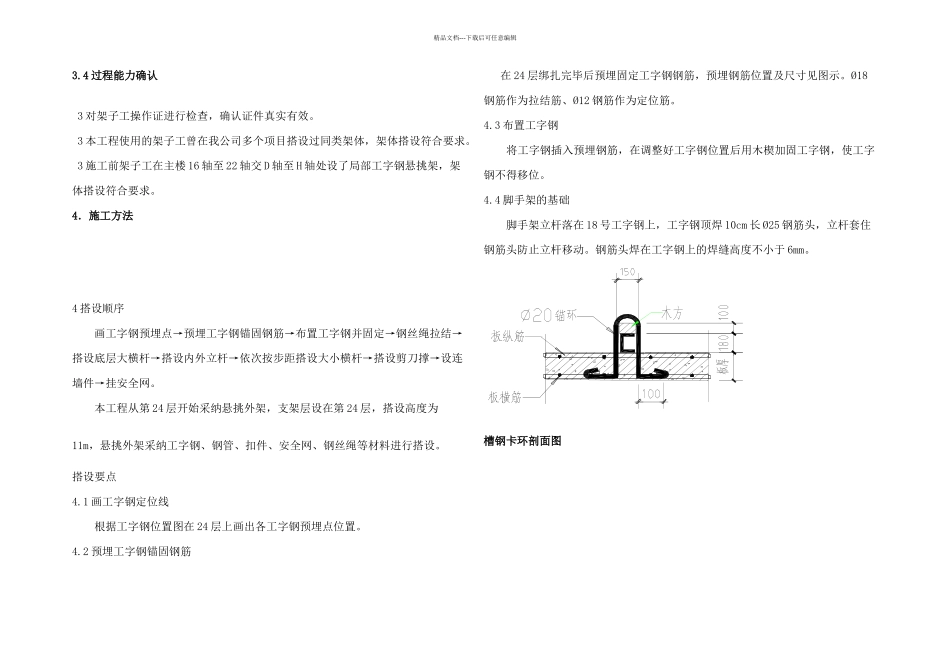

4 过程能力确认3 对架子工操作证进行检查,确认证件真实有效
3 本工程使用的架子工曾在我公司多个项目搭设过同类架体,架体搭设符合要求
3 施工前架子工在主楼 16 轴至 22 轴交 D 轴至 H 轴处设了局部工字钢悬挑架,架体搭设符合要求

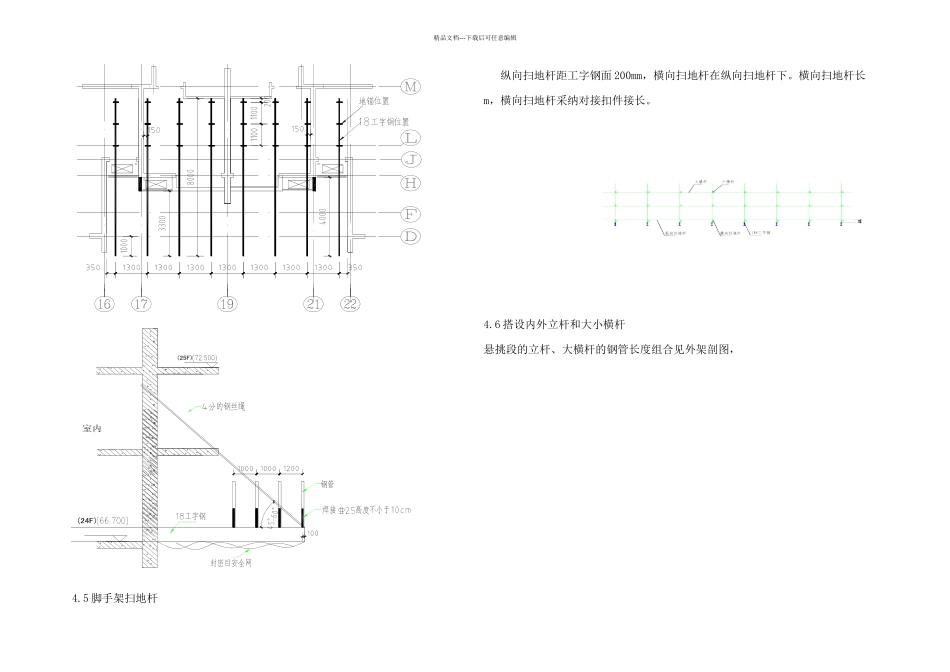

4.施工方法4 搭设顺序画工字钢预埋点→预埋工字钢锚固钢筋→布置工字钢并固定→钢丝绳拉结→
