施工组织方案及计划建设单位:中国电信股份有限公司深圳分公司监理单位:深圳市都信建设监理有限公司设计单位:广东南方电信规划咨询设计院有限公司施工单位:深圳市电信工程有限公司2010 年 5 月 09 日编制: 审核: 批准:一、工程施工组织建制中国电信股份有限公司深圳分公司2024 年福田大运会电源设备建设工程精品文档---下载后可任意编辑二、投入机械设备、仪器、仪表、车辆种类(名称)数量型号规格生产能力出厂期国别产地额定功率万用表2 个日置自有2024日本地阻仪1 台PROVA自有2024

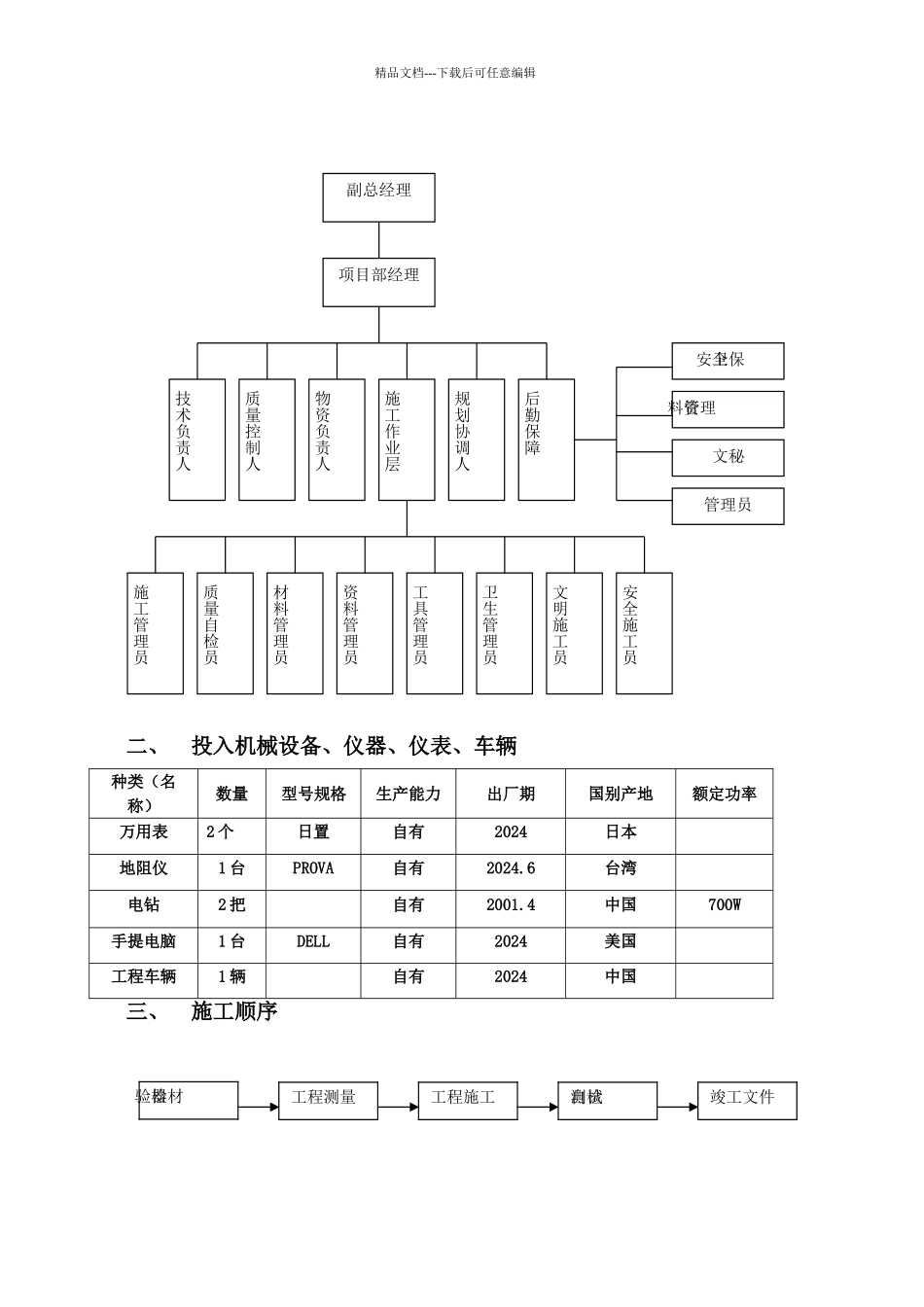

6台湾电钻2 把自有2001
4中国700W手提电脑1 台DELL自有2024美国工程车辆1 辆自有2024中国三、施工顺序 副总经理项目部经理技术负责人质量控制人物资负责人规划协调人后勤保障施工作业层安全保卫管理员文秘资料管理施工管理员质量自检员资料管理员卫生管理员工具管理员安全施工员材料管理员文明施工员器材检验工程测量工程施工自检测试竣工文件精品文档---下载后可任意编辑四、施工进度安排及进度计划工程具体规模:本工程为 2024 年福田第一批 FTTX 配套电源工程
其本公司根据此工程项目工程,特制定施工进度安排及质量保证措拖
1 施工进度计划安排本工程工期约为 7 天,即 5 月 9 日至 5 月 15 日,我公司将根据此工期要求,精心组织施工,保证按质、按量并争取提前完成任务
具体实行措施如下:1
1 施工进度计划:5 月 9 日:设备搬运
5 月 10 日:设备安装
5 月 13 日:调测完成
5 月 15 日:提交工程竣工文件及结算文件,并申请工程验收
五、 施工法律规范机架安装对施工现场的地面进行一次彻底清理、清洁
严格根据施工图的设计尺寸划线,禁止随意改动
安装的机架应牢固不晃动,整列机面平直,无凹凸不平,机架顶、底端水平,垂直时的前后左右误差应小于机架长度
