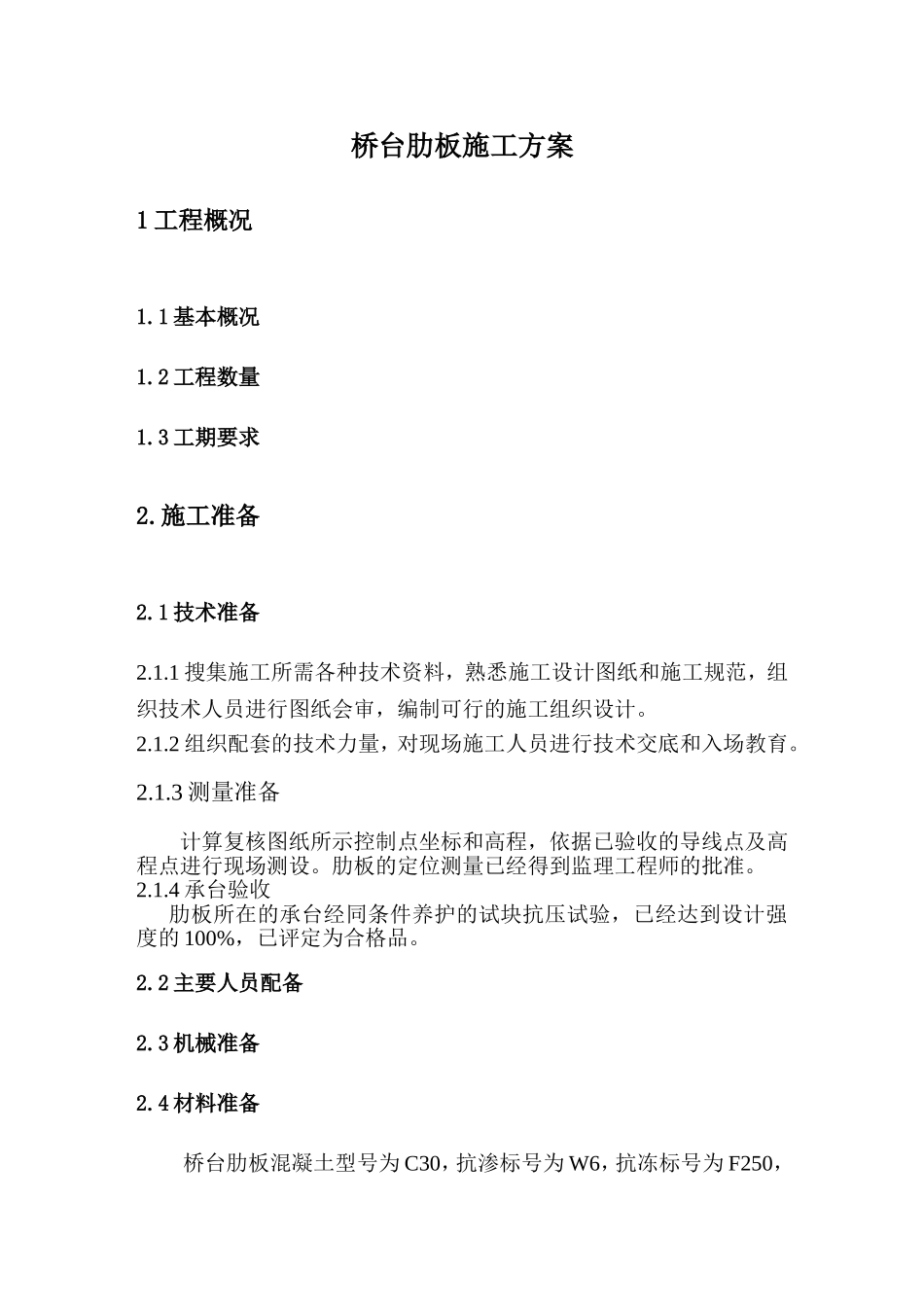

桥台肋板施工方案1工程概况1
1基本概况1
2工程数量1
3工期要求2
1技术准备2
1搜集施工所需各种技术资料,熟悉施工设计图纸和施工规范,组织技术人员进行图纸会审,编制可行的施工组织设计
2组织配套的技术力量,对现场施工人员进行技术交底和入场教育
3测量准备计算复核图纸所示控制点坐标和高程,依据已验收的导线点及高程点进行现场测设
肋板的定位测量已经得到监理工程师的批准
4承台验收肋板所在的承台经同条件养护的试块抗压试验,已经达到设计强度的100%,已评定为合格品
2主要人员配备2
3机械准备2

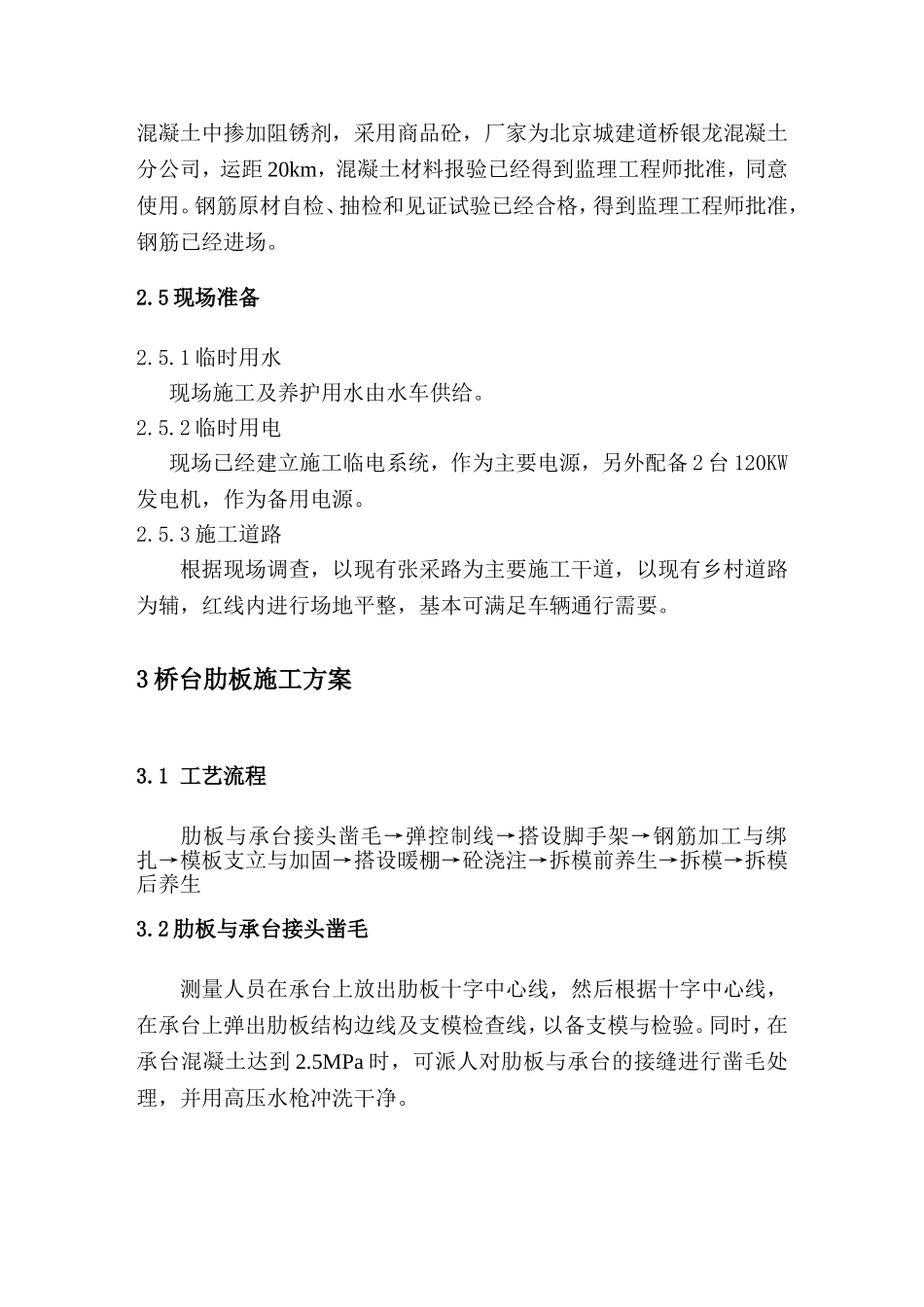

4材料准备桥台肋板混凝土型号为C30,抗渗标号为W6,抗冻标号为F250,混凝土中掺加阻锈剂,采用商品砼,厂家为北京城建道桥银龙混凝土分公司,运距20km,混凝土材料报验已经得到监理工程师批准,同意使用
钢筋原材自检、抽检和见证试验已经合格,得到监理工程师批准,钢筋已经进场
5现场准备2
1临时用水现场施工及养护用水由水车供给
2临时用电现场已经建立施工临电系统,作为主要电源,另外配备2台120KW发电机,作为备用电源
3施工道路根据现场调查,以现有张采路为主要施工干道,以现有乡村道路为辅,红线内进行场地平整,基本可满足车辆通行需要
3桥台肋板施工方案3
1工艺流程肋板与承台接头凿毛→弹控制线→搭设脚手架→钢筋加工与绑扎→模板支立与加固→搭设暖棚→砼浇注→拆模前养生→拆模→拆模后养生3
2肋板与承台接头凿毛测量人员在承台上放出肋板十字中心线,然后根据十字中心线,在承台上弹出肋板结构边线及支模检查线,以备支模与检验
同时,在承台混凝土达到2
5MPa时,可派人对肋板与承台的接缝进行凿毛处理,并用高压水枪冲洗干净

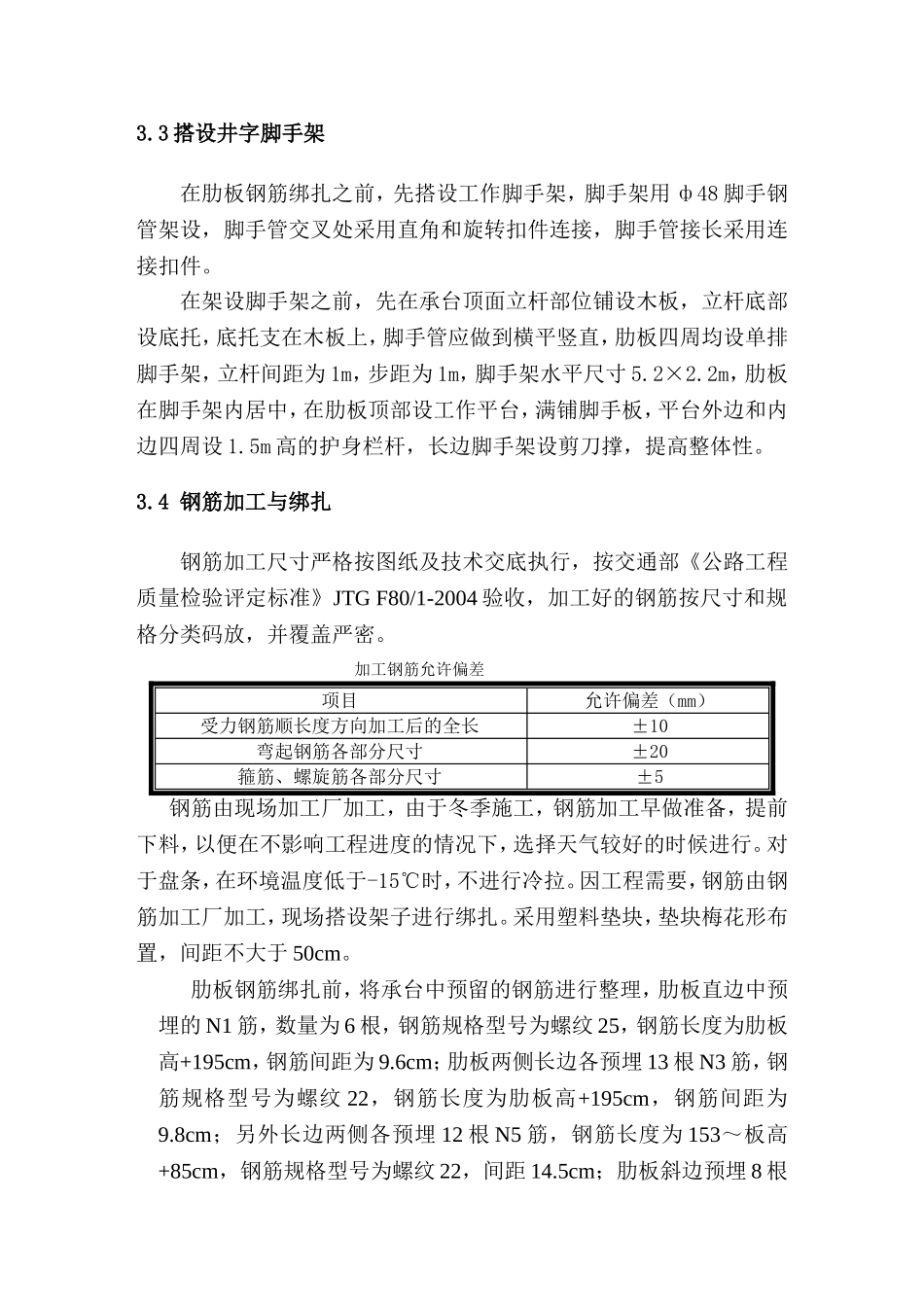

3搭设井字脚手架在肋板钢筋绑扎之前,先搭设工作脚手架,脚手架用ф48脚手钢管架设,脚手管交叉处采用直
