3-1专项施工方案报审表工程名称:南环二路改造工程二标段编号:致:江苏东方建设项目管理咨询有限公司(监理单位)兹报验:□1基坑支护与降水工程专项施工方案□2土方开挖工程专项施工方案□3模板工程专项施工方案□4起重吊装及安装拆卸工程专项施工方案□5脚手架工程专项施工方案□6拆除、爆破工程专项施工方案□7其他危险性较大的工程专项施工方案□8施工临时用电专项施工方案本次申报内容系第1次申报,申报内容施工企业技术负责人已批准
附件:1.施工组织设计/方案承包单位项目经理部(章):项目经理:日期:项目监理机构签收人姓名及时间承包单位签收人姓名及时间专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:注:承包单位项目经理部应提前7日提出本报审表
3-2专项施工方案审批表(总包)工程名称南环二路改造工程二标段日期施工单位江苏圣通建设集团有限公司专项施工方案内容简述:排水管道土方开挖专项施工方案专项施工方案附在表后编制人签名审核部门审核意见审核人审核日期技术安全质量总承包单位技术负责人审批意见:经审查,该项专项施工方案具有可行性,同意该项方案的实行

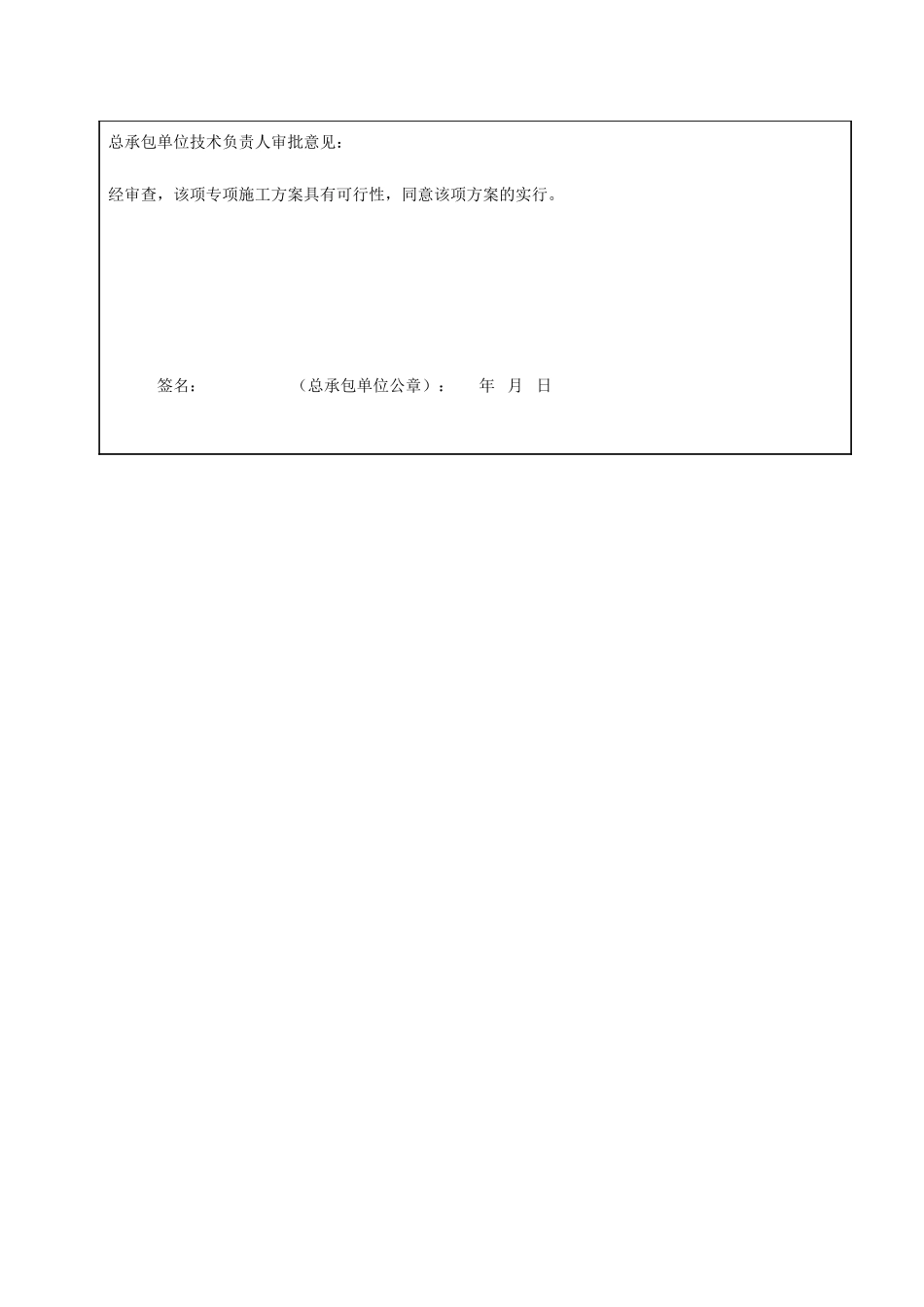

签名:(总承包单位公章):年月日南环二路改造工程二标段排水管道工程土方开挖专项方案江苏圣通建设集团有限公司南环二路改造工程二标段项目经理部2014年03月10日排水管道(土方开挖)专项施工方案一、编制依据1.金坛市南环二路改造工程二标段施工图纸
2.现场踏勘情况和施工条件
3.《给水排水管道工程施工及验收规范》(GB50268-2008)
