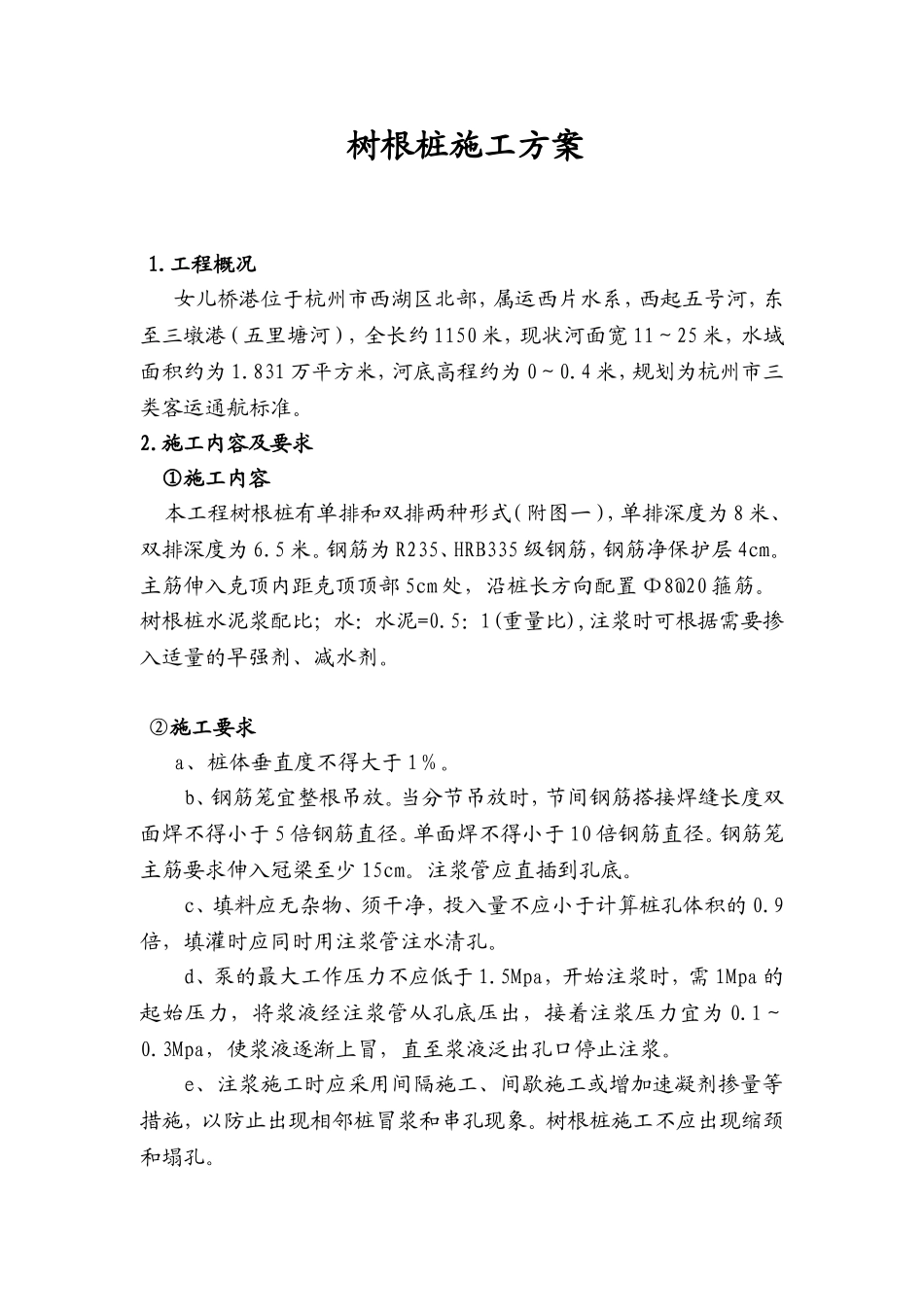

树根桩施工方案1
工程概况女儿桥港位于杭州市西湖区北部,属运西片水系,西起五号河,东至三墩港(五里塘河),全长约1150米,现状河面宽11~25米,水域面积约为1
831万平方米,河底高程约为0~0
4米,规划为杭州市三类客运通航标准
施工内容及要求①施工内容本工程树根桩有单排和双排两种形式(附图一),单排深度为8米、双排深度为6
钢筋为R235、HRB335级钢筋,钢筋净保护层4cm
主筋伸入克顶内距克顶顶部5cm处,沿桩长方向配置Φ8@20箍筋
树根桩水泥浆配比;水:水泥=0
5:1(重量比),注浆时可根据需要掺入适量的早强剂、减水剂
②施工要求a、桩体垂直度不得大于1%
b、钢筋笼宜整根吊放
当分节吊放时,节间钢筋搭接焊缝长度双面焊不得小于5倍钢筋直径
单面焊不得小于10倍钢筋直径
钢筋笼主筋要求伸入冠梁至少15cm
注浆管应直插到孔底
c、填料应无杂物、须干净,投入量不应小于计算桩孔体积的0
9倍,填灌时应同时用注浆管注水清孔
d、泵的最大工作压力不应低于1
5Mpa,开始注浆时,需1Mpa的起始压力,将浆液经注浆管从孔底压出,接着注浆压力宜为0
3Mpa,使浆液逐渐上冒,直至浆液泛出孔口停止注浆
e、注浆施工时应采用间隔施工、间歇施工或增加速凝剂掺量等措施,以防止出现相邻桩冒浆和串孔现象
树根桩施工不应出现缩颈和塌孔
f、拔管后应立即在桩顶填充碎石,并在1~2m范围内补充注浆
g、每3~6根桩应留一组试块,测定抗压强度,桩身强度应符合设计要求

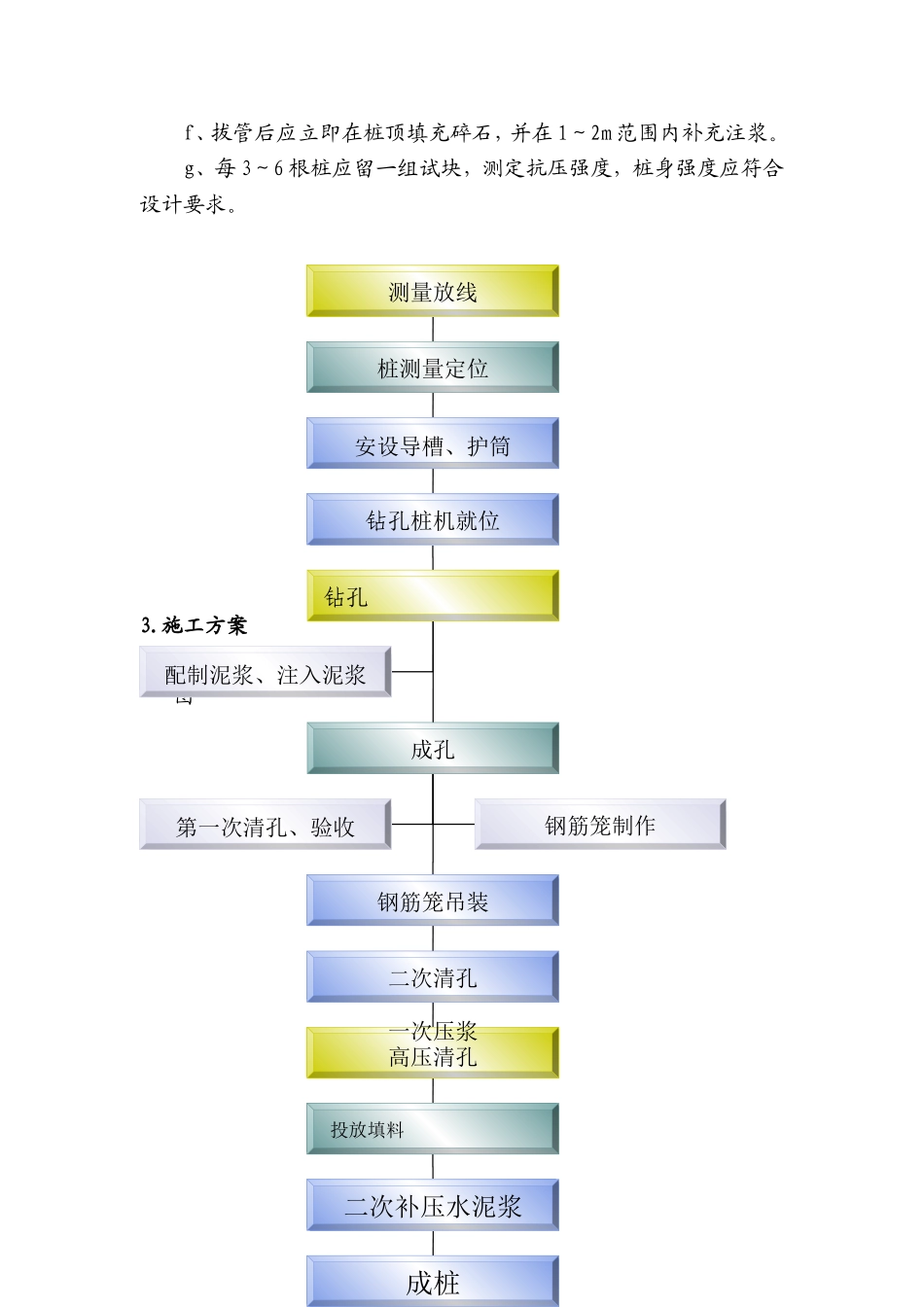

1施工工艺流程图一测量放线桩测量定位安设导槽、护筒钻孔桩机就位钻孔成孔钢筋笼吊装二次清孔一次压浆高压清孔投放填料配制泥浆、注入泥浆第一次清孔、验收钢筋笼制作二次补压水泥浆成桩3

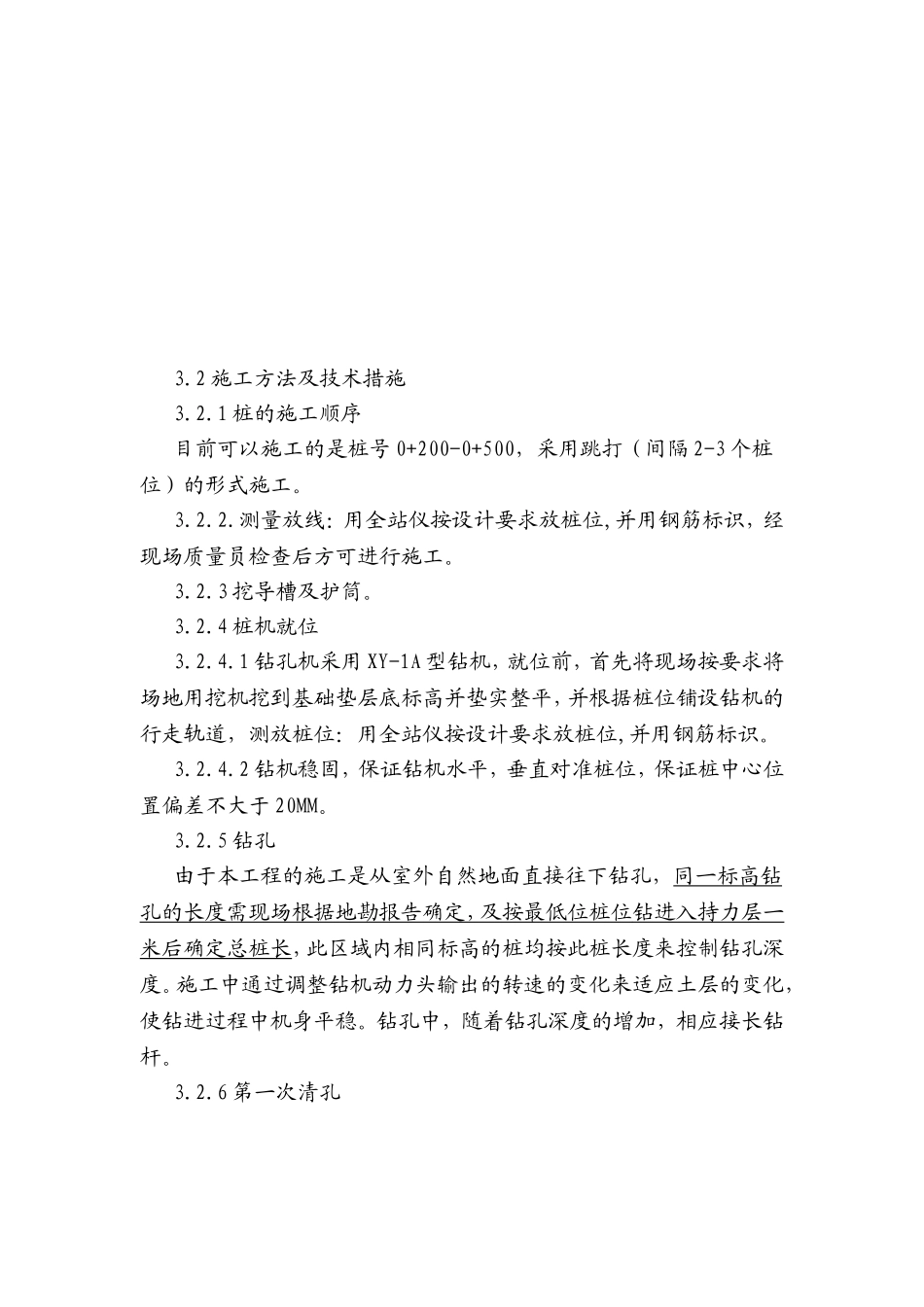

2施工方法及技术措施3
1桩的施工顺序目前可以施工的是桩号0+200-0+500,采用跳打(间隔2-3个桩位)
