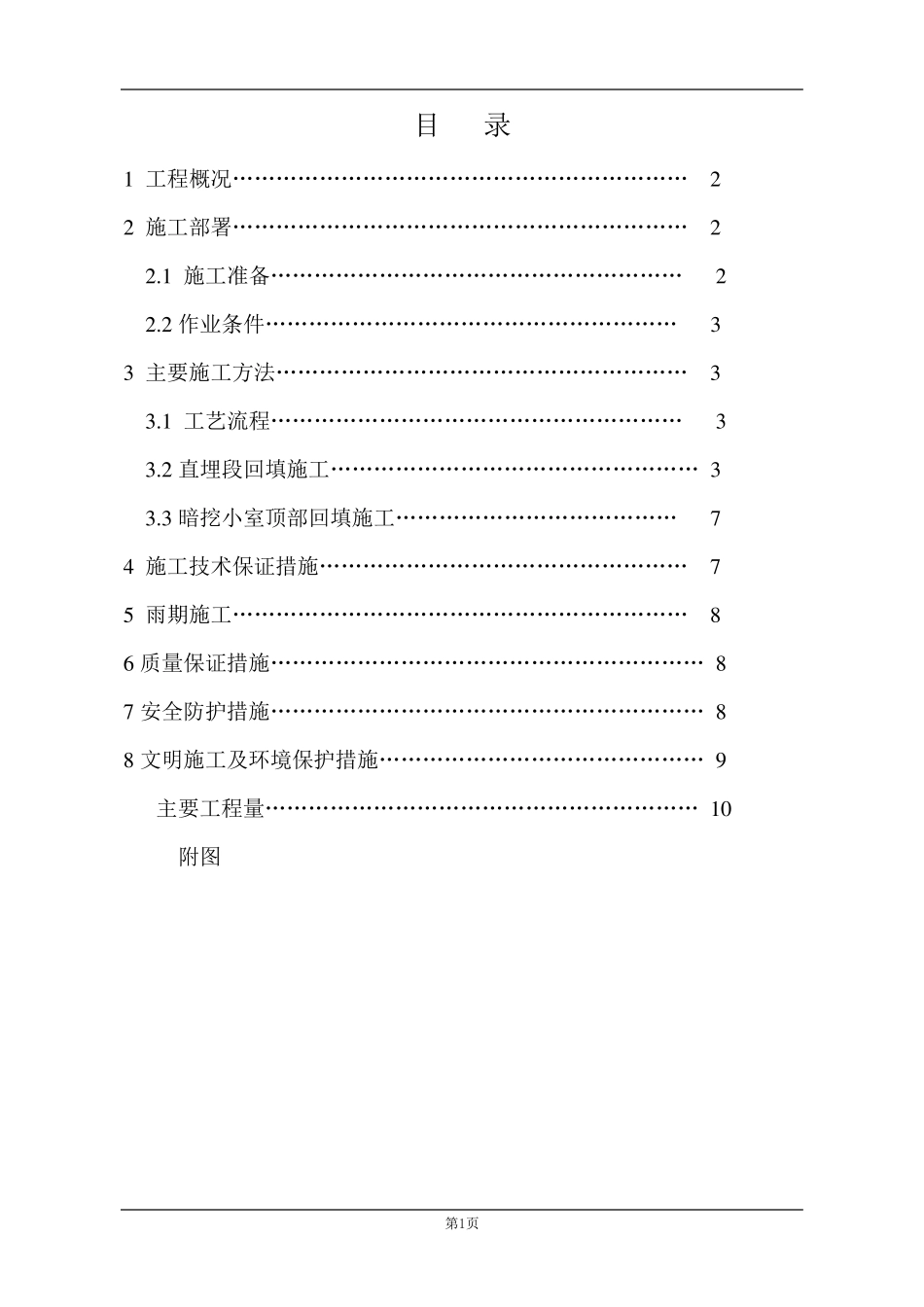

第1页 目 录 1 工程概况……………………………………………………… 2 2 施工部署……………………………………………………… 2 2 .1 施工准备………………………………………………… 2 2 .2 作业条件………………………………………………… 3 3 主要施工方法………………………………………………… 3 3 .1 工艺流程………………………………………………… 3 3 .2 直埋段回填施工…………………………………………… 3 3 .3 暗挖小室顶部回填施工………………………………… 7 4 施工技术保证措施…………………………………………… 7 5 雨期施工……………………………………………………… 8 6 质量保证措施…………………………………………………… 8 7 安全防护措施…………………………………………………… 8 8 文明施工及环境保护措施……………………………………… 9 主要工程量…………………………………………………… 1 0 附图 第2页 1 工程概况 小营供热厂配套管网供热工程-小营东路段及关庄西路南段热力管线工程(改),工程编号:JT09A031G1。位于北京市小营地区,小营东路(沥青厂南路)段(小营供热厂~北湖渠东路)管线起点为小营供热厂,与现况“成府路热力外线工程(小营路~小营供热厂)”相连,沿小营东路向东敷设,终点位于北湖渠西红线,共计小室5座;管线路由位于小营东路(沥青厂南路)永中南3m,与永中平行。 关庄西路(育慧北路)南段(小营东路~五南路)管线起点为小营东路(沥青厂南路)段热力管线在育慧北路向北的分支,沿关庄西路向北敷设至五南路,终点与拟建热力管线终点相接,共计小室3座。管线路由位于关庄西路(育慧北路)永中东5米,与永中平行。 其中:小营东路 DN800(706.5m)、DN500(84m)管线为直埋敷设,关庄西路10~13点采用直埋敷设(430m)。 2 施工部署 2.1 施工准备 2.1.1材料准备 (1)回填砂:根据设计要求回填砂的粒径0.5mm~2mm,砂中不应有尖角的颗粒。 (2)天然级配:在回填砂上面回填天然级配,级配以粗骨料多为优。 (3)回填土:回填前需购买适宜回填的土,对淤泥、腐殖土、耕植土和有机含量大于8%的土不得作为回填土,另外回填土中不准有块状及树枝等物。 2.1.2人员准备 本工程主要工作为回填砂、回填土的转运、分层 夯 实 以及施工范 围 内 的文 明施工、沟 槽 周 边 的安 全 防 护 等...
